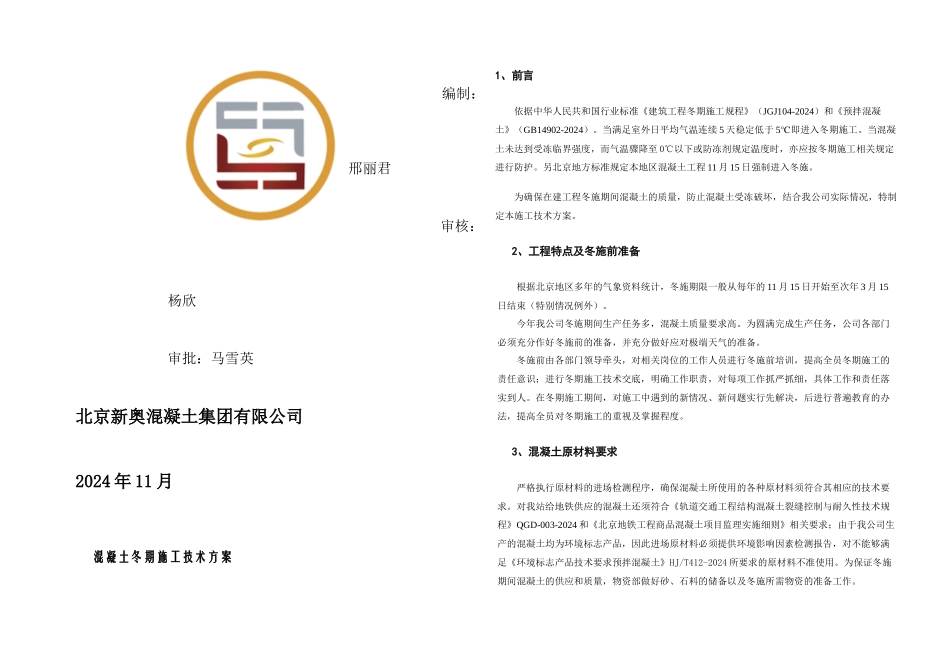

编制:邢丽君审核:杨欣审批:马雪英北京新奥混凝土集团有限公司2024 年 11 月混凝土冬期施工技术方案1、前言依据中华人民共和国行业标准《建筑工程冬期施工规程》(JGJ104-2024)和《预拌混凝土》(GB14902-2024)
当满足室外日平均气温连续 5 天稳定低于 5℃即进入冬期施工
当混凝土未达到受冻临界强度,而气温骤降至 0℃以下或防冻剂规定温度时,亦应按冬期施工相关规定进行防护
另北京地方标准规定本地区混凝土工程 11 月 15 日强制进入冬施
为确保在建工程冬施期间混凝土的质量,防止混凝土受冻破坏,结合我公司实际情况,特制定本施工技术方案
2、工程特点及冬施前准备根据北京地区多年的气象资料统计,冬施期限一般从每年的 11 月 15 日开始至次年 3 月 15日结束(特别情况例外)
今年我公司冬施期间生产任务多,混凝土质量要求高
为圆满完成生产任务,公司各部门必须充分作好冬施前的准备,并充分做好应对极端天气的准备
冬施前由各部门领导牵头,对相关岗位的工作人员进行冬施前培训,提高全员冬期施工的责任意识;进行冬期施工技术交底,明确工作职责,对每项工作抓严抓细,具体工作和责任落实到人
在冬期施工期间,对施工中遇到的新情况、新问题实行先解决,后进行普遍教育的办法,提高全员对冬期施工的重视及掌握程度
3、混凝土原材料要求严格执行原材料的进场检测程序,确保混凝土所使用的各种原材料须符合其相应的技术要求
对我站给地铁供应的混凝土还须符合《轨道交通工程结构混凝土裂缝控制与耐久性技术规程》QGD-003-2024 和《北京地铁工程商品混凝土项目监理实施细则》相关要求;由于我公司生产的混凝土均为环境标志产品,因此进场原材料必须提供环境影响因素检测报告,对不能够满足《环境标志产品技术要求预拌混凝土》HJ/T412-2024 所要求的原材料不准使用

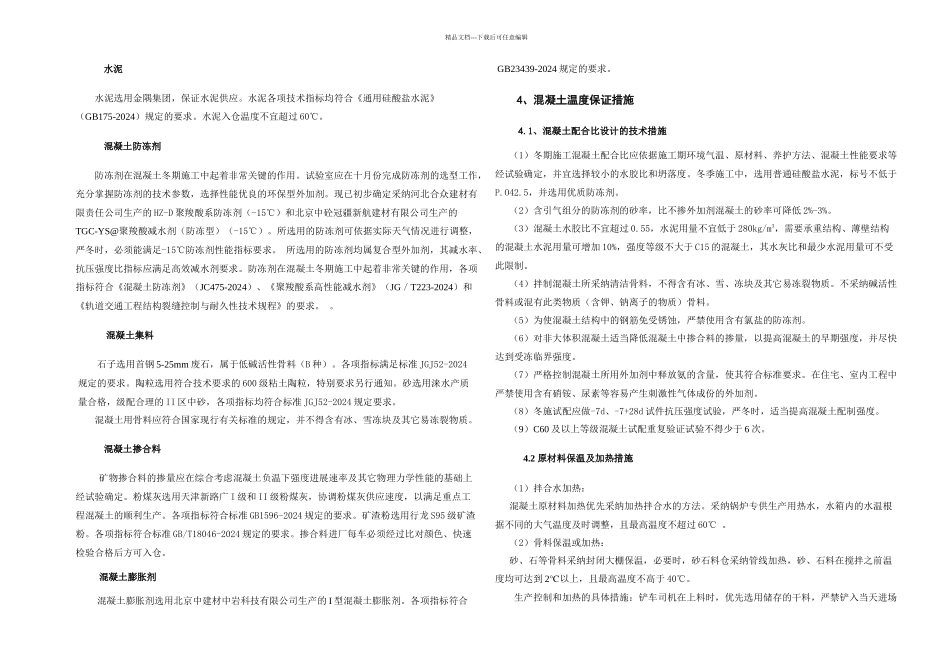

为保证冬施期间混凝土的供应和质量
