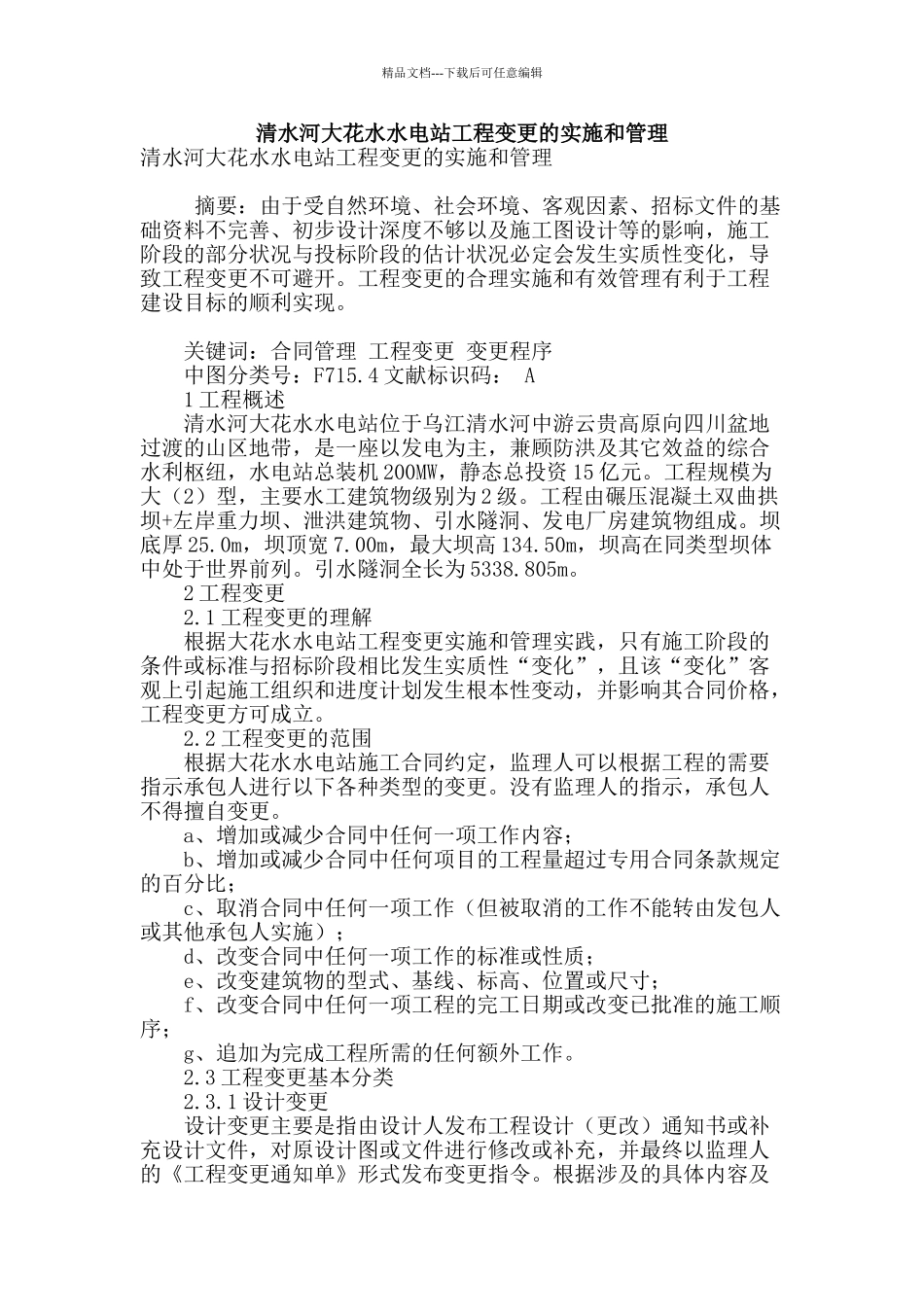

精品文档---下载后可任意编辑清水河大花水水电站工程变更的实施和管理清水河大花水水电站工程变更的实施和管理 摘要:由于受自然环境、社会环境、客观因素、招标文件的基础资料不完善、初步设计深度不够以及施工图设计等的影响,施工阶段的部分状况与投标阶段的估计状况必定会发生实质性变化,导致工程变更不可避开
工程变更的合理实施和有效管理有利于工程建设目标的顺利实现
关键词:合同管理 工程变更 变更程序 中图分类号:F715
4 文献标识码: A 1 工程概述 清水河大花水水电站位于乌江清水河中游云贵高原向四川盆地过渡的山区地带,是一座以发电为主,兼顾防洪及其它效益的综合水利枢纽,水电站总装机 200MW,静态总投资 15 亿元
工程规模为大(2)型,主要水工建筑物级别为 2 级
工程由碾压混凝土双曲拱坝+左岸重力坝、泄洪建筑物、引水隧洞、发电厂房建筑物组成
坝底厚 25
0m,坝顶宽 7
00m,最大坝高 134
50m,坝高在同类型坝体中处于世界前列
引水隧洞全长为 5338
2 工程变更 2
1 工程变更的理解 根据大花水水电站工程变更实施和管理实践,只有施工阶段的条件或标准与招标阶段相比发生实质性“变化”,且该“变化”客观上引起施工组织和进度计划发生根本性变动,并影响其合同价格,工程变更方可成立
2 工程变更的范围 根据大花水水电站施工合同约定,监理人可以根据工程的需要指示承包人进行以下各种类型的变更
没有监理人的指示,承包人不得擅自变更
a、增加或减少合同中任何一项工作内容; b、增加或减少合同中任何项目的工程量超过专用合同条款规定的百分比; c、取消合同中任何一项工作(但被取消的工作不能转由发包人或其他承包人实施); d、改变合同中任何一项工作的标准或性质; e、改变建筑物的型式、基线、标高、位置或尺寸; f、改变合同中任何一项工程的完工日期或改变已批准
