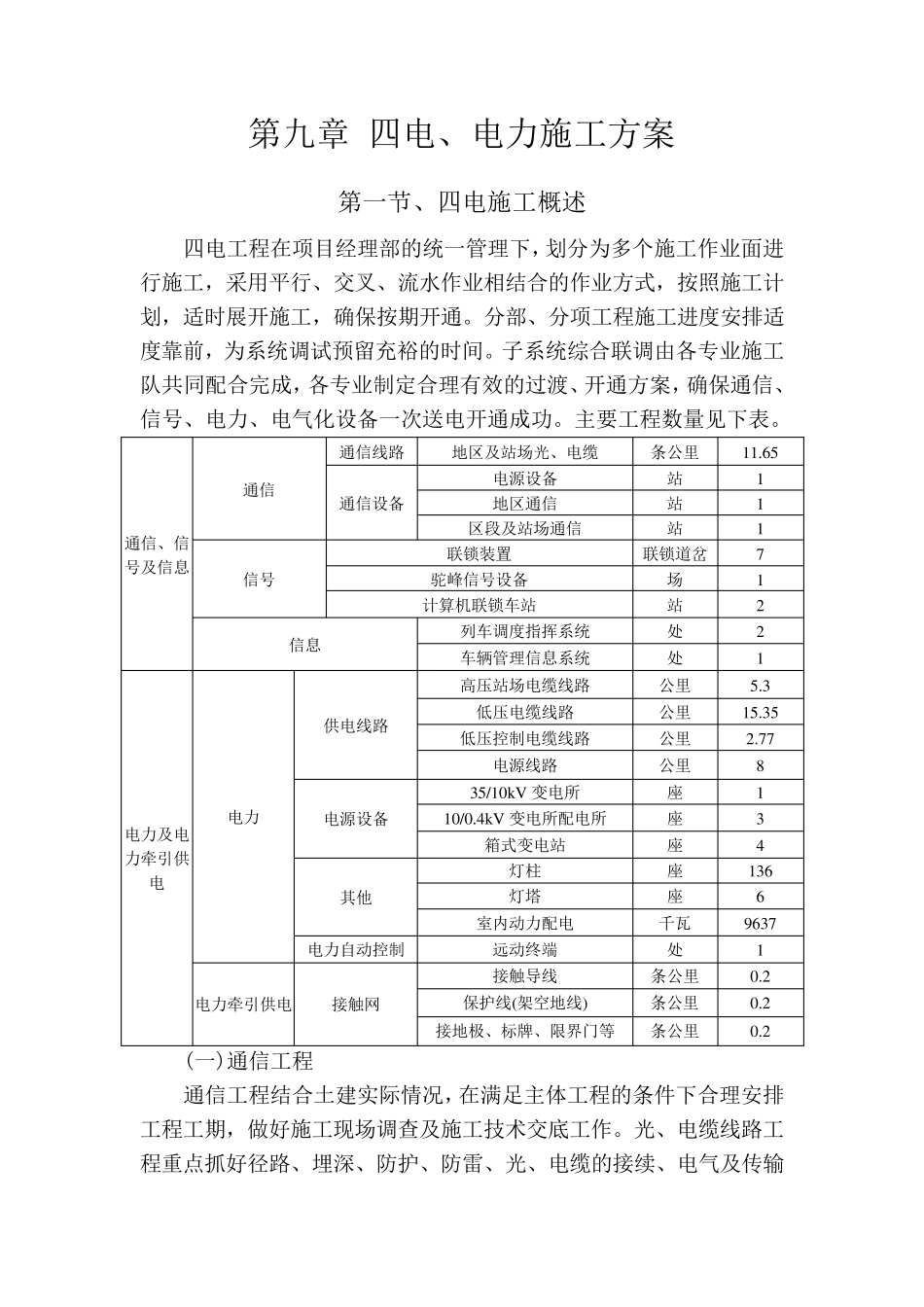

第九章 四电、电力施工方案 第一节、四电施工概述 四电工程在项目经理部的统一管理下,划分为多个施工作业面进行施工,采用平行、交叉、流水作业相结合的作业方式,按照施工计划,适时展开施工,确保按期开通
分部、分项工程施工进度安排适度靠前,为系统调试预留充裕的时间
子系统综合联调由各专业施工队共同配合完成,各专业制定合理有效的过渡、开通方案,确保通信、信号、电力、电气化设备一次送电开通成功
主要工程数量见下表
通信、信号及信息 通信 通信线路 地区及站场光、电缆 条公里 11

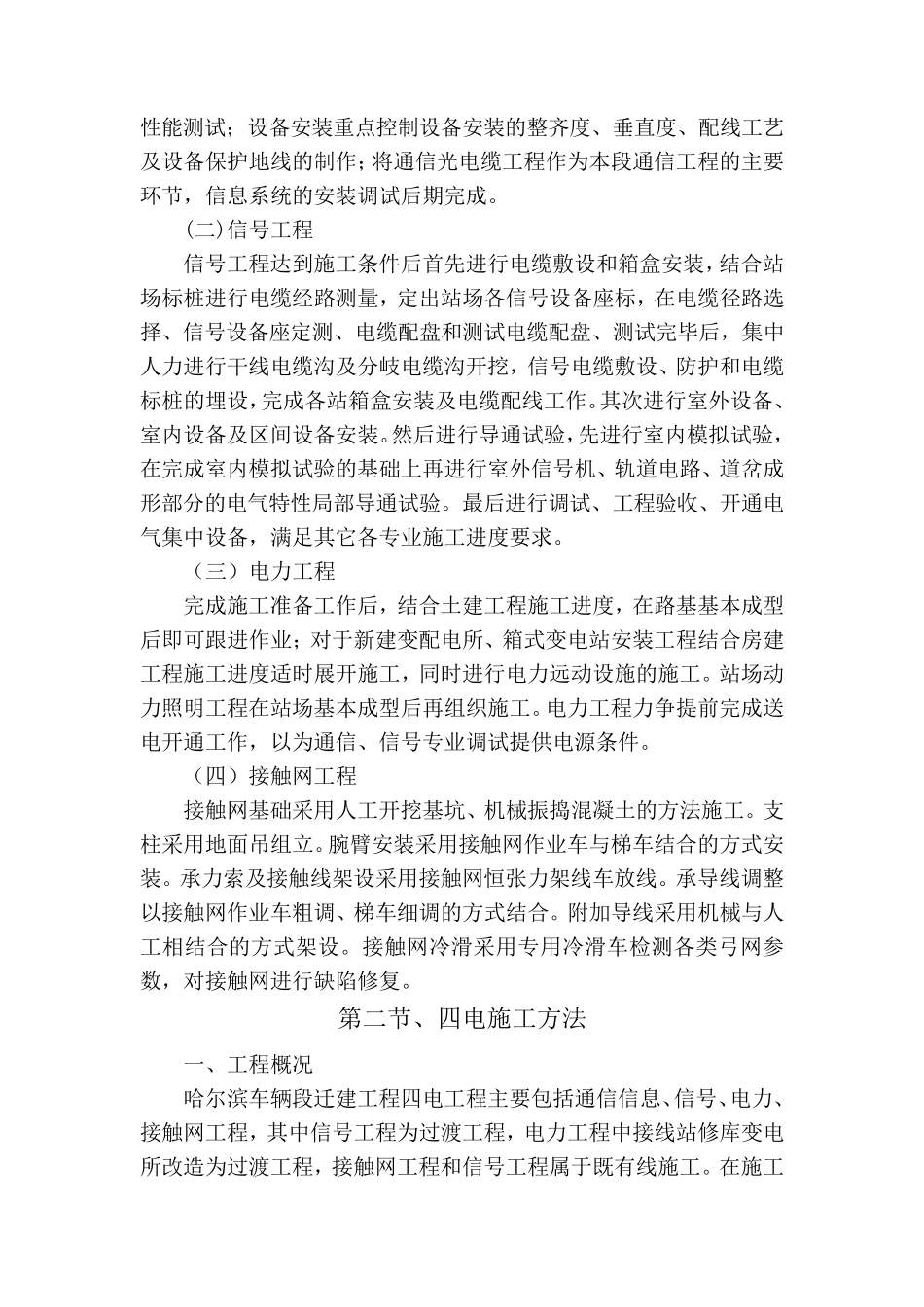

65 通信设备 电源设备 站 1 地区通信 站 1 区段及站场通信 站 1 信号 联锁装置 联锁道岔 7 驼峰信号设备 场 1 计算机联锁车站 站 2 信息 列车调度指挥系统 处 2 车辆管理信息系统 处 1 电力及电力牵引供电 电力 供电线路 高压站场电缆线路 公里 5
3 低压电缆线路 公里 15
35 低压控制电缆线路 公里 2
77 电源线路 公里 8 电源设备 35/10kV 变电所 座 1 10/0
4kV 变电所配电所 座 3 箱式变电站 座 4 其他 灯柱 座 136 灯塔 座 6 室内动力配电 千瓦 9637 电力自动控制 远动终端 处 1 电力牵引供电 接 触 网 接 触 导 线 条公里 0
2 保护 线(架 空 地线) 条公里 0
2 接 地极 、标 牌 、限 界 门 等 条公里 0

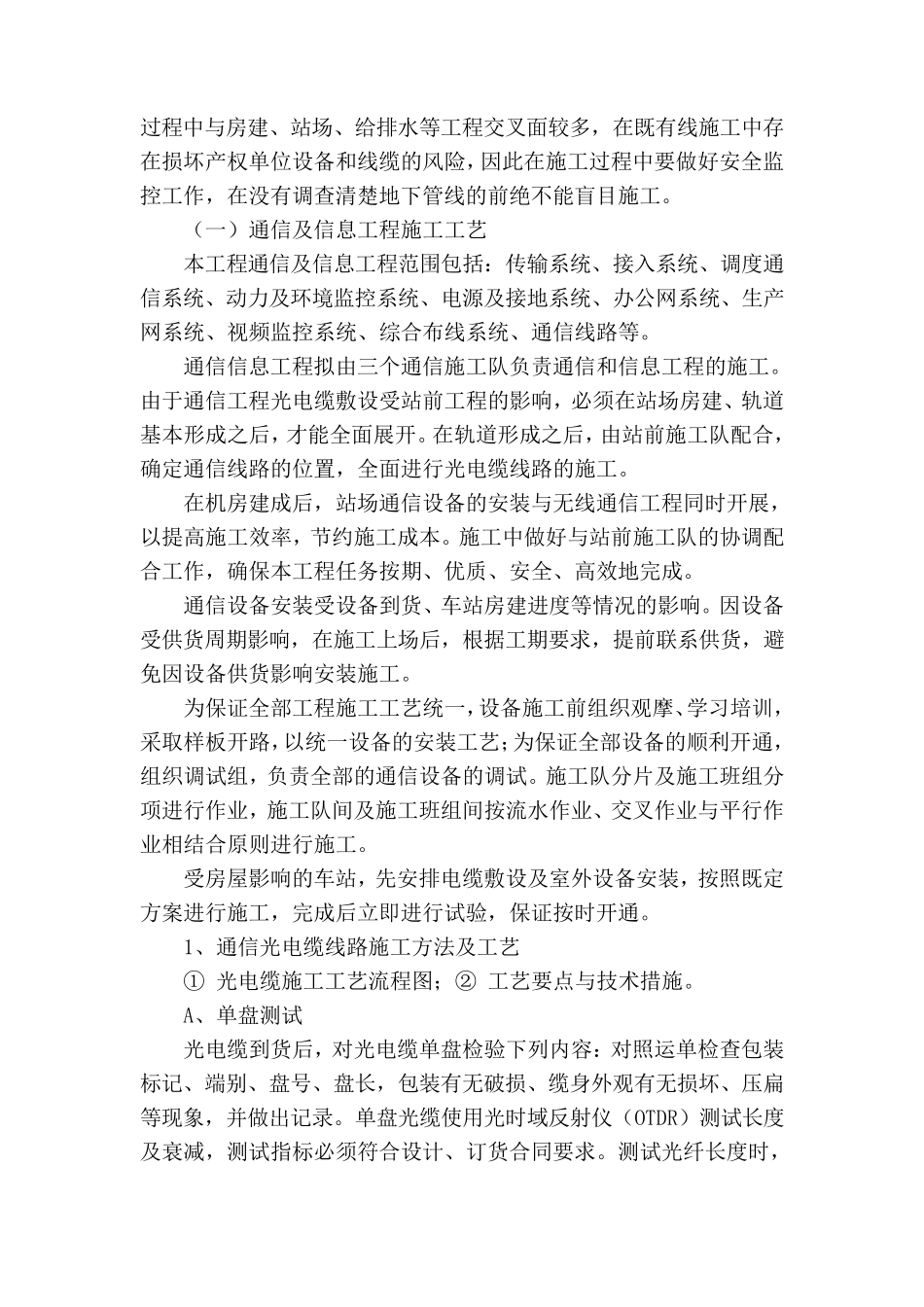

2 (一)通信工程 通信工程结合土 建 实 际 情 况 ,在满 足 主体 工程的条件 下合理安排工程工期,做 好 施工现 场调查 及施工技 术 交底 工作
光、电缆线路工程重 点 抓 好 径 路、埋 深 、防 护 、防 雷 、光、电缆的接 续 、电气及传 输性能测试;设备安装重点控制设备安装的整齐度、垂直度、配线工艺及设备保护地线的制作;将通信光电缆工程作为本段通信工程的主要环节,信息系统的安装调试后期
