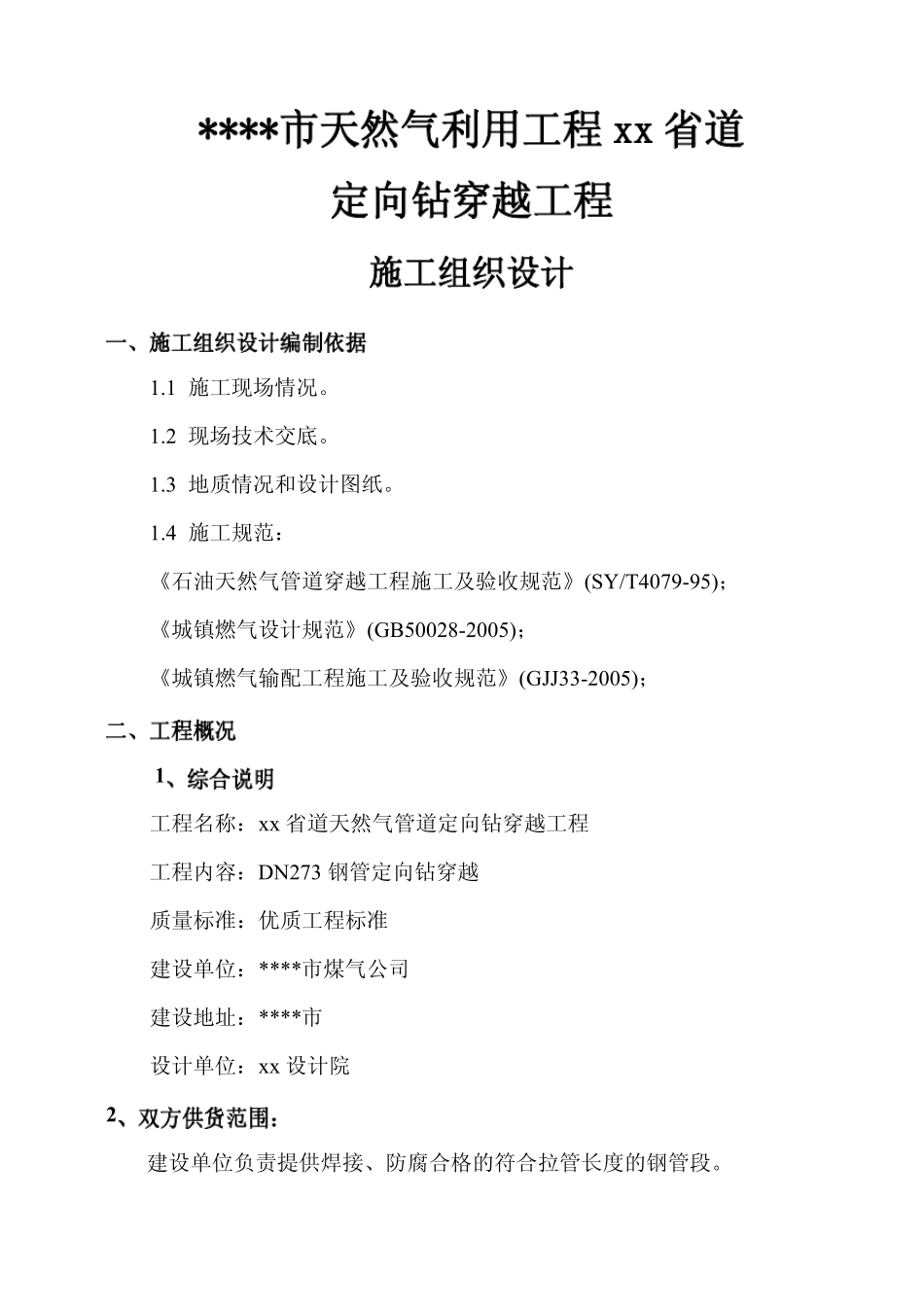

1 施工现场情况
2 现场技术交底
3 地质情况和设计图纸

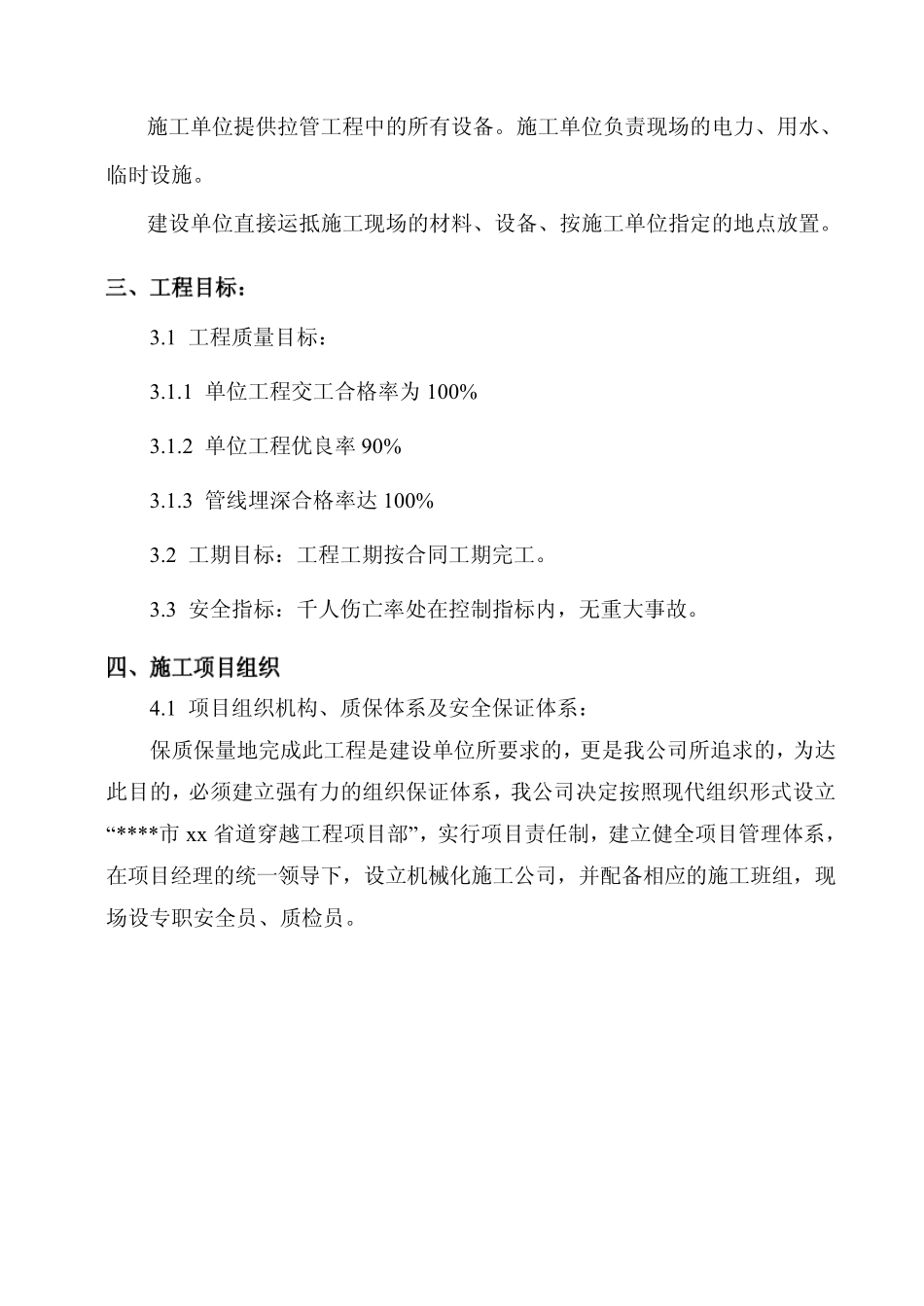

4 施工规范: 《石油天然气管道穿越工程施工及验收规范》(SY/T4079-95); 《城镇燃气设计规范》(GB50028-2005); 《城镇燃气输配工程施工及验收规范》(GJJ33-2005); 1 工程名称:xx省道天然气管道定向钻穿越工程 工程内容:DN273 钢管定向钻穿越 质量标准:优质工程标准 建设单位:****市煤气公司 建设地址:****市 设计单位:xx设计院 2 建设单位负责提供焊接、防腐合格的符合拉管长度的钢管段
施工单位提供拉管工程中的所有设备
施工单位负责现场的电力、用水、临时设施
建设单位直接运抵施工现场的材料、设备、按施工单位指定的地点放置
1 工程质量目标: 3
1 单位工程交工合格率为 100% 3
2 单位工程优良率 90% 3
3 管线埋深合格率达 100% 3
2 工期目标:工程工期按合同工期完工
3 安全指标:千人伤亡率处在控制指标内,无重大事故
1 项目组织机构、质保体系及安全保证体系: 保质保量地完成此工程是建设单位所要求的,更是我公司所追求的,为达此目的,必须建立强有力的组织保证体系,我公司决定按照现代组织形式设立“****市 xx 省道穿越工程项目部”,实行项目责任制,建立健全项目管理体系,在项目经理的统一领导下,设立机械化施工公司,并配备相应的施工班组,现场设专职安全员、质检员
质量控制程序图: 4

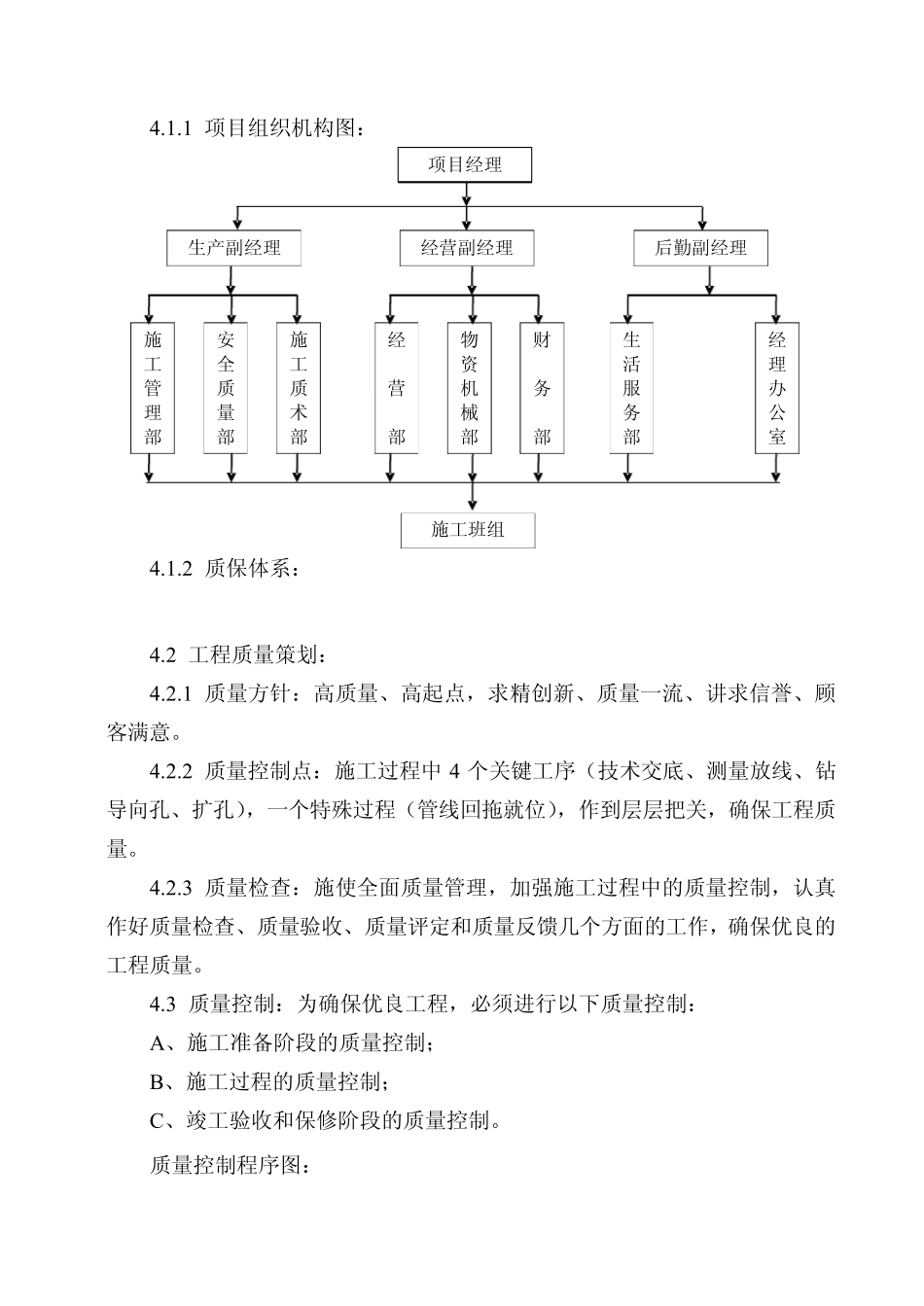

1 项目组织机构图: 4
2 质保体系: 4
2 工程质量策划: 4
1 质量方针:高质量、高起点,求精创新、质量一流、讲求信誉、顾客满意
2 质量控制点:施工过程中 4 个关键工序(技术交底、测量放线、钻导向孔、扩孔),一个特殊过程(管线回拖就位),作到层层把关,确保工程质量
