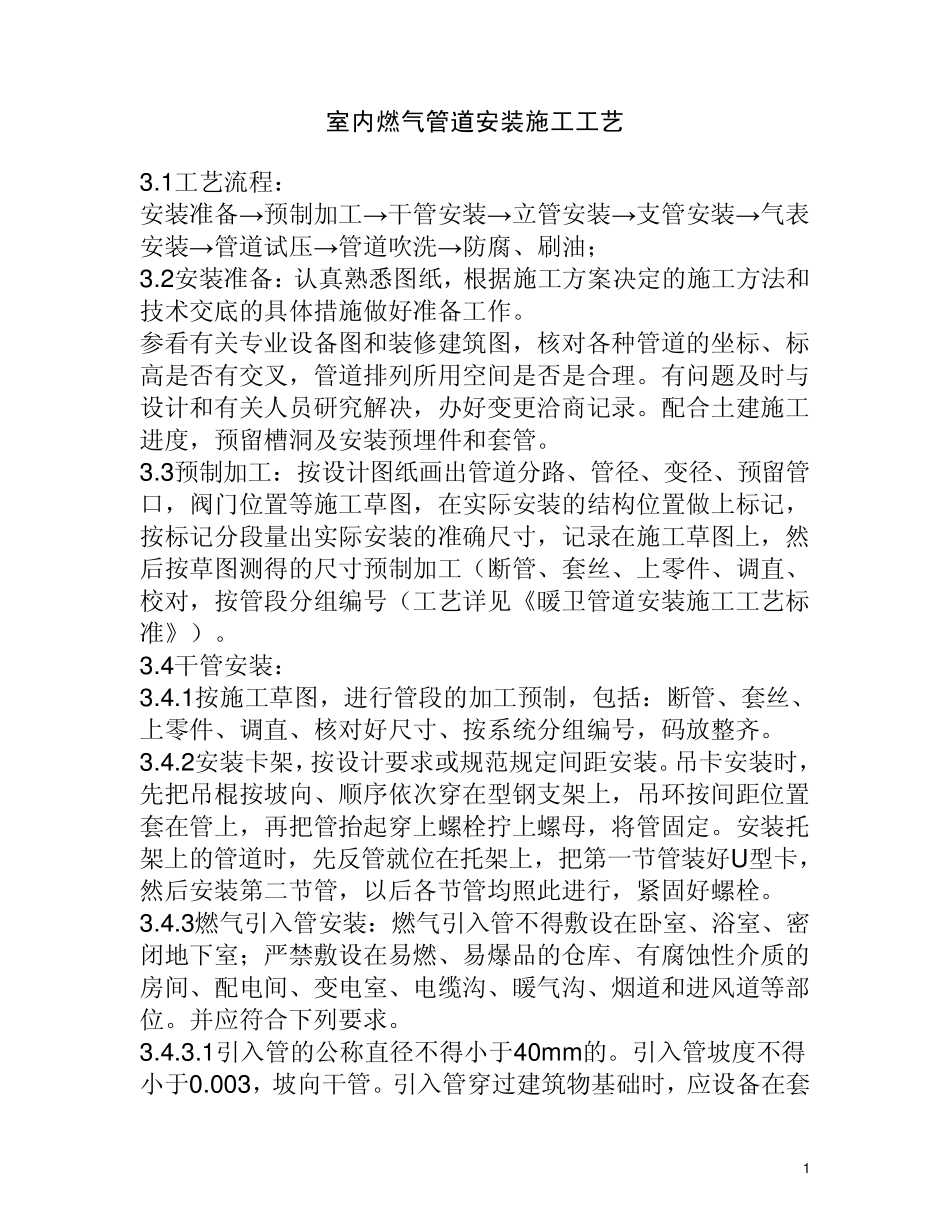

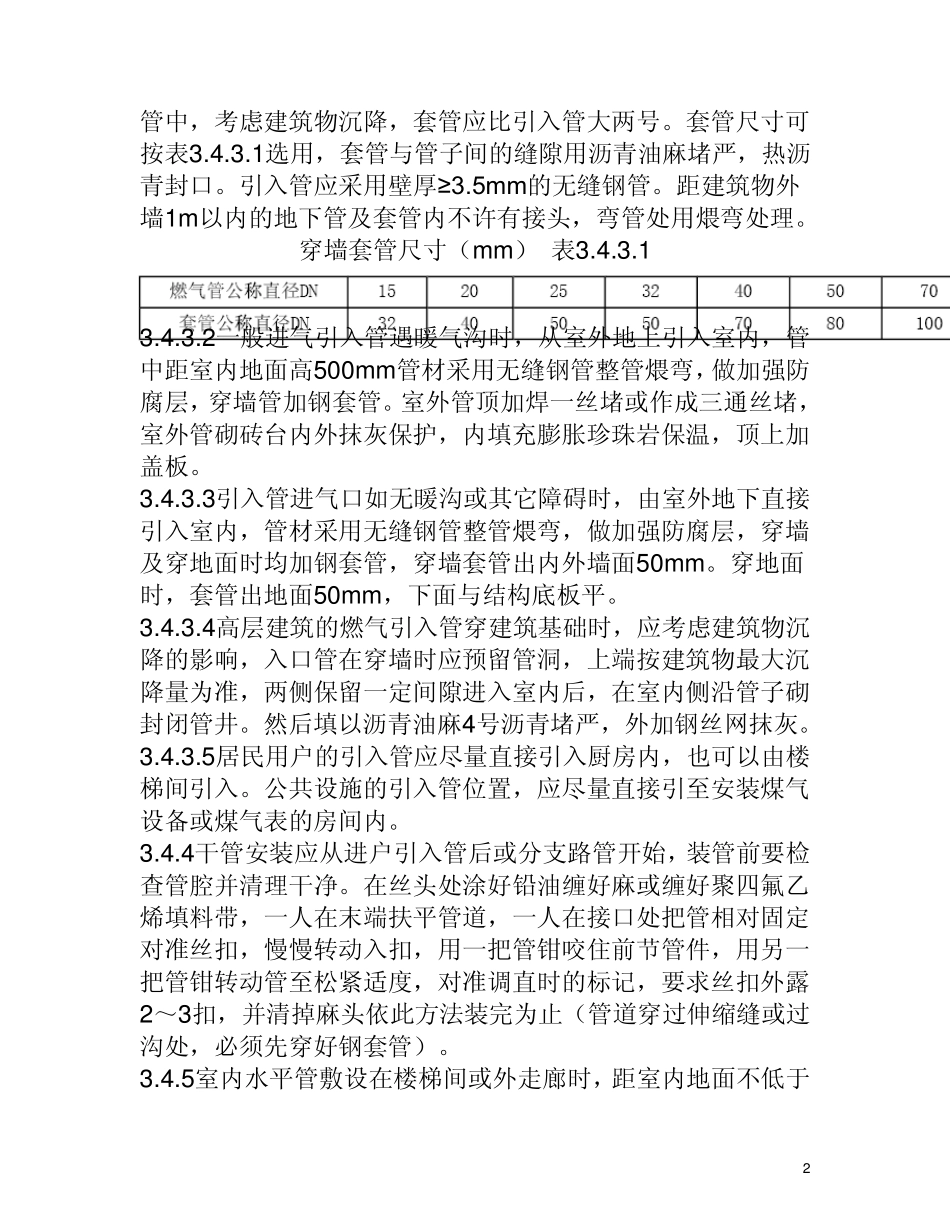

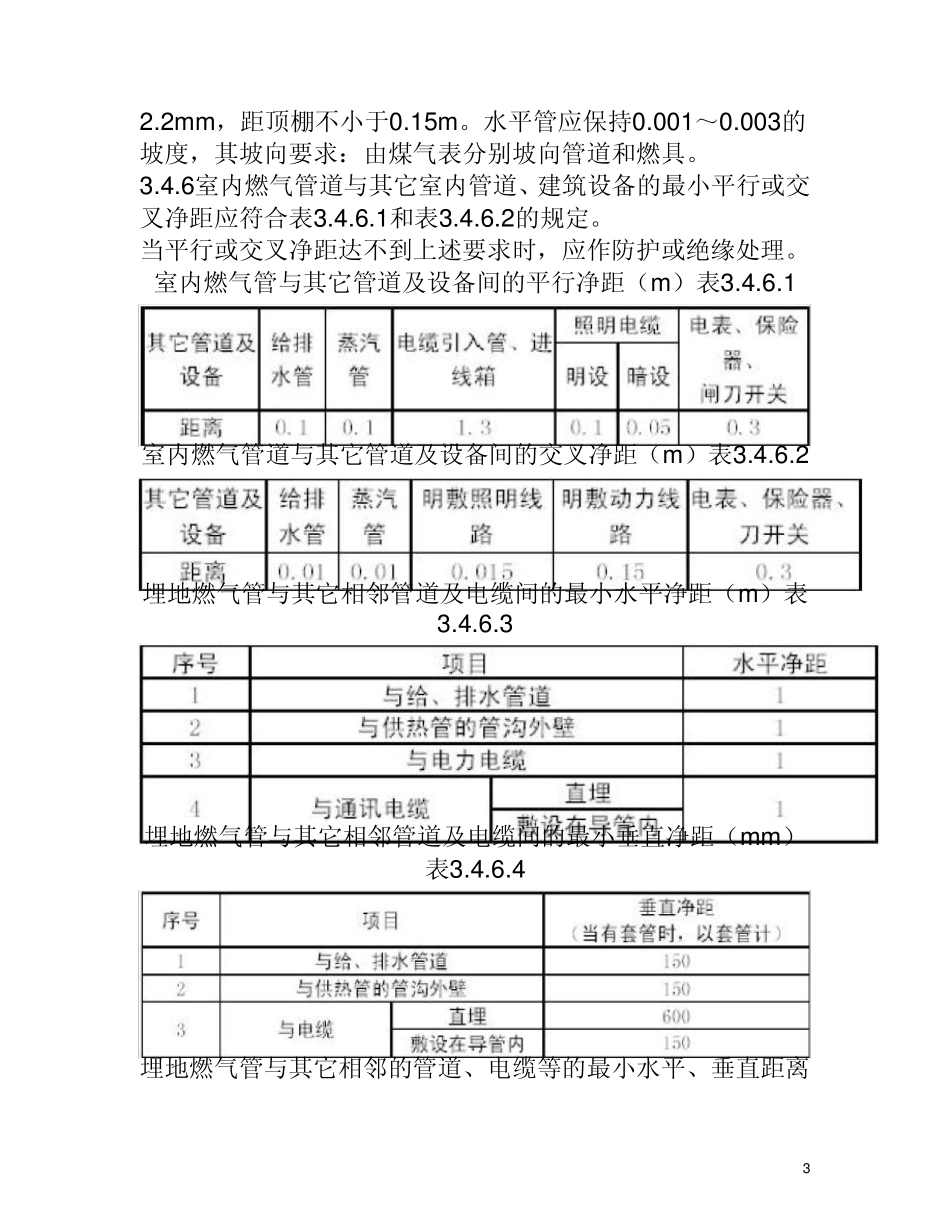

1 室内燃气管道安装施工工艺 3.1工艺流程: 安装准备→预制加工→干管安装→立管安装→支管安装→气表安装→管道试压→管道吹洗→防腐、刷油; 3.2安装准备:认真熟悉图纸,根据施工方案决定的施工方法和技术交底的具体措施做好准备工作。 参看有关专业设备图和装修建筑图,核对各种管道的坐标、标高是否有交叉,管道排列所用空间是否是合理。有问题及时与设计和有关人员研究解决,办好变更洽商记录。配合土建施工进度,预留槽洞及安装预埋件和套管。 3.3预制加工:按设计图纸画出管道分路、管径、变径、预留管口,阀门位置等施工草图,在实际安装的结构位置做上标记,按标记分段量出实际安装的准确尺寸,记录在施工草图上,然后按草图测得的尺寸预制加工(断管、套丝、上零件、调直、校对,按管段分组编号(工艺详见《暖卫管道安装施工工艺标准》)。 3.4干管安装: 3.4.1按施工草图,进行管段的加工预制,包括:断管、套丝、上零件、调直、核对好尺寸、按系统分组编号,码放整齐。 3.4.2安装卡架,按设计要求或规范规定间距安装。吊卡安装时,先把吊棍按坡向、顺序依次穿在型钢支架上,吊环按间距位置套在管上,再把管抬起穿上螺栓拧上螺母,将管固定。安装托架上的管道时,先反管就位在托架上,把第一节管装好U型卡,然后安装第二节管,以后各节管均照此进行,紧固好螺栓。 3.4.3燃气引入管安装:燃气引入管不得敷设在卧室、浴室、密闭地下室;严禁敷设在易燃、易爆品的仓库、有腐蚀性介质的房间、配电间、变电室、电缆沟、暖气沟、烟道和进风道等部位。并应符合下列要求。 3.4.3.1引入管的公称直径不得小于40mm的。引入管坡度不得小于0.003,坡向干管。引入管穿过建筑物基础时,应设备在套 2 管中,考虑建筑物沉降,套管应比引入管大两号。套管尺寸可按表3.4.3.1选用,套管与管子间的缝隙用沥青油麻堵严,热沥青封口。引入管应采用壁厚≥3.5mm的无缝钢管。距建筑物外墙1m 以内的地下管及套管内不许有接头,弯管处用煨弯处理。 穿墙套管尺寸(m m ) 表3.4.3.1 3.4.3.2一般进气引入管遇暖气沟时,从室外地上引入室内,管中距室内地面高500m m 管材采用无缝钢管整管煨弯,做加强防腐层,穿墙管加钢套管。室外管顶加焊一丝堵或作成三通丝堵,室外管砌砖台内外抹灰保护,内填充膨胀珍珠岩保温,顶上加盖板。 3.4.3.3引入管进气口如无暖沟或其它障碍时,由室外地下直接引入室内,管材采用无缝钢管整管煨弯,做加强防腐层,穿...
