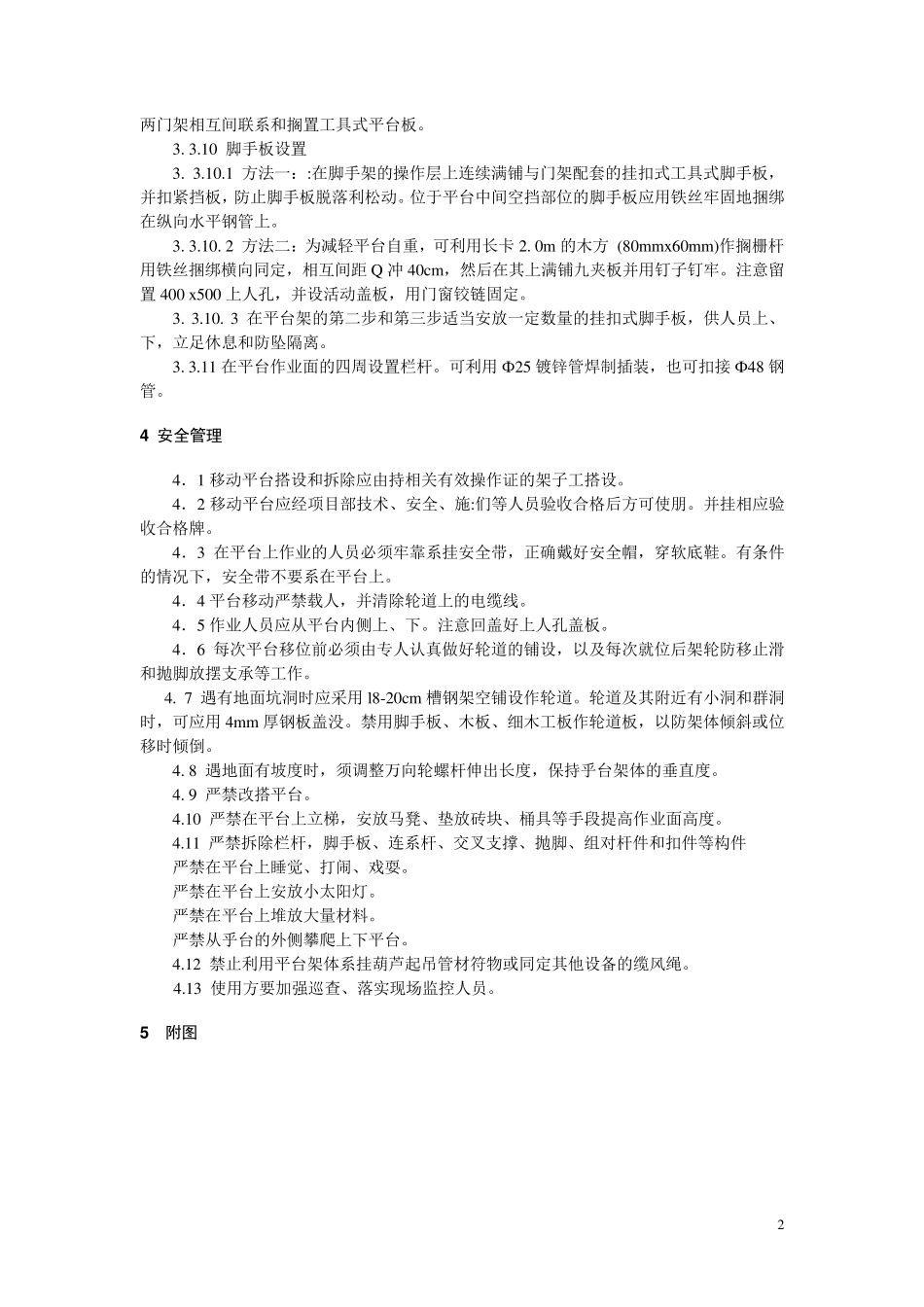

0 室内移动式操作平台施工方案 (门架式、工具式、钢管扣件式) 1 门架式 1 工程概况 本工程为钢结构一层厂房建筑面积 6983.49m2,净高约 6.8m,因安装消防管道和灯具以及涂料施工的需要,拟采用标准门架式脚手架构件组移动式操作平面台。 2 编制依据 2.1 JGJ128-2000 建筑施工门式钢管脚手架安全技术规范。 2.2 JGJ80-91 建筑施工高处作业安全技术规范。 2.3 建设部 建质 [2003] 82 号建筑工程预防高处坠落事故若干规定。 3 平台搭设技术与工艺 3.1 构配件材质性能 3.1.1 门架及其配件的规格、性能及质量应符合现行行业标准《门式钢管脚手架》 (JGJ76) 的规定,并应有出厂合格证明书及产品标志。 3.1. 2 水平加固杆、扫地杆、剪刀撑等采用 Ф48mmx3. 0mm 焊接钢管,其材质在保证可焊性的条件下应符合现行国家标准 《碳素结构钢》(GB/T700)中 Q235A 钢的规定。 3.1. 3 钢管应平直,平直度允许偏差为管长的 1/500;两端面应平整,不得有斜口、毛口;严禁使用有硬伤 (硬弯、砸扁等) 及严重锈蚀的钢管。 3.1. 4 连接外径48mm 钢管的扣件的性能、质量应符合现行国家标准 《钢管脚手架扣件》 (GB15831)的规定,连接外径42mm 与48mm 钢管的扣件应有明显标记并按照现行国家标准 《钢管脚手架扣件》(GB15831)中的有关规定执行。 3.1. 5 滑轮:利用门架配套滑轮,并应有制动装置。 3. 2 搭设尺寸 3. 2.1 搭设高度:7. 6m (4 步); 5. 7m (3 步); 3. 8m (二步); 3. 2. 2 平台面积:1. 8mx3. 6m; 3. 2. 3 栏杆高度:1. 0m 莉0. 5m; 3. 3 搭设技术与工艺 3. 3.1 由二人配合按附图安装首步门架。门架的交又支撑应用锁销锁牢。 3. 3. 2 分别在每根立杆的底部安装滑轮(方向轮)共8 个,并使之处于制动状态。 3. 3. 3 组对成长 3. 6m,宽1. 8m 平台架的首步。在平台四边分别安装纵向、横向扫地杆,扫地杆与门架立杆应用十字扣件扣接。 3. 3. 4 初步调态方向轮螺杆,使平台架垂直。 3. 3. 5 在平台架的 4 个角分别扣接与该移动平台相配套的撑脚,旋转艾承螺杆,便其支撑于地面。 3. 3. 6 在门架立杆的上端安放连接棒,搭设第二步第三步门架。上、下门架的组装必须设置连接棒及锁臂。连接棒直径应小于立杆内径l-2mm。 3. 3. 7 4 步高平台时,在平台全高的顶部、底部及 l/2 高度处四周设置纵向、横向水平联系杆。3 步和 2 步高平台时,分别...
