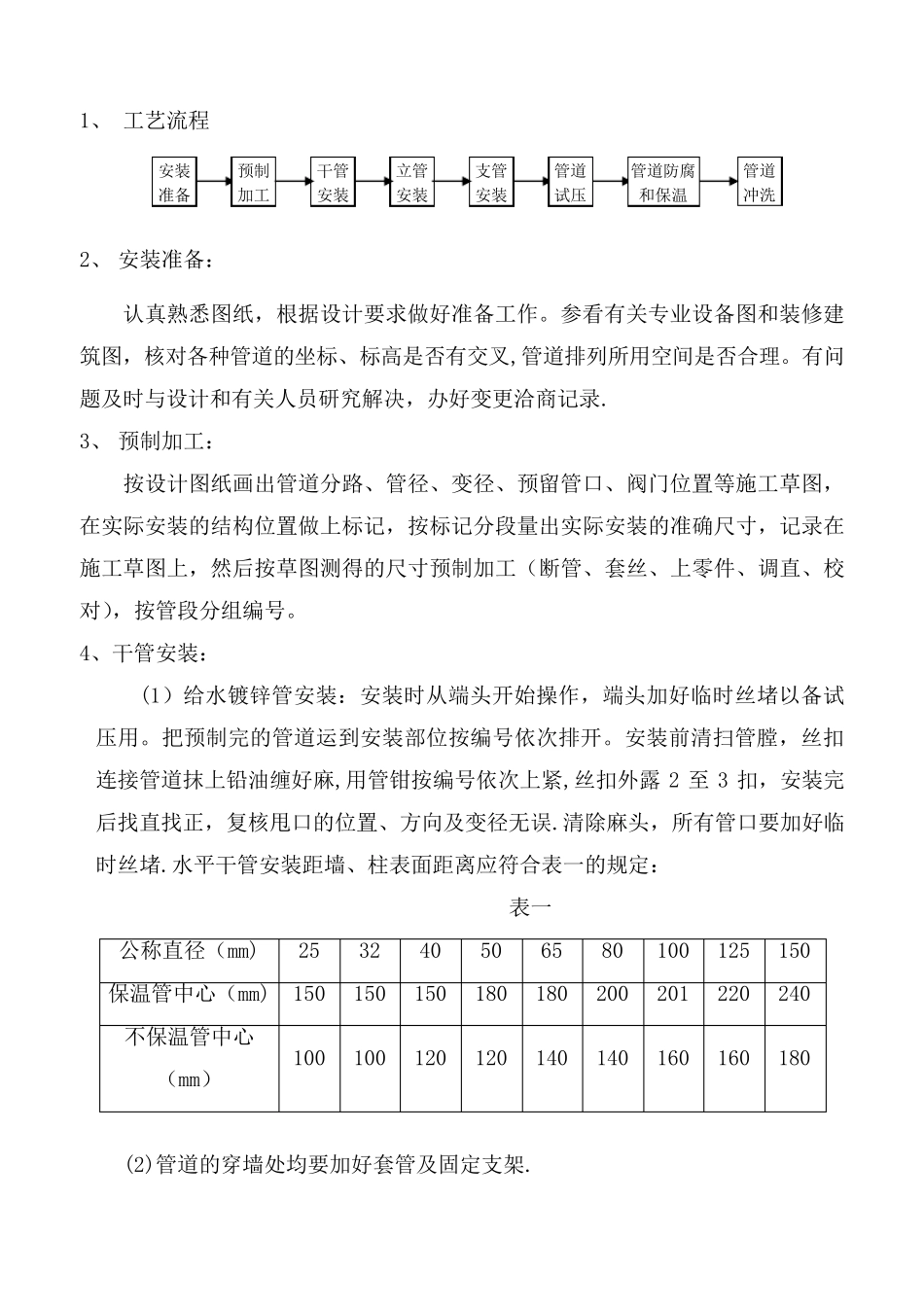

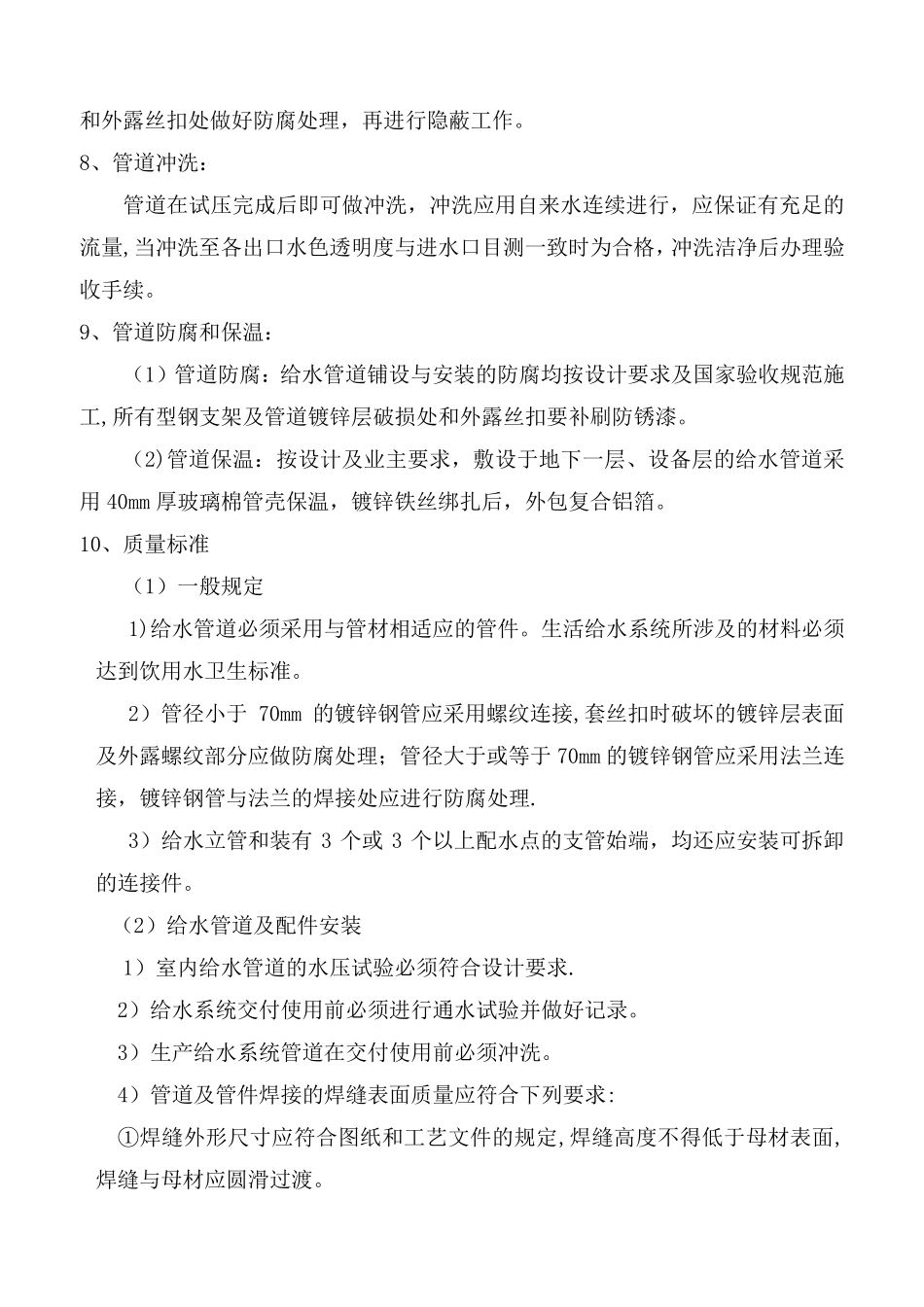

1、 工艺流程 2、 安装准备: 认真熟悉图纸,根据设计要求做好准备工作
参看有关专业设备图和装修建筑图,核对各种管道的坐标、标高是否有交叉,管道排列所用空间是否合理
有问题及时与设计和有关人员研究解决,办好变更洽商记录
3、 预制加工: 按设计图纸画出管道分路、管径、变径、预留管口、阀门位置等施工草图,在实际安装的结构位置做上标记,按标记分段量出实际安装的准确尺寸,记录在施工草图上,然后按草图测得的尺寸预制加工(断管、套丝、上零件、调直、校对),按管段分组编号
4、干管安装: (1)给水镀锌管安装:安装时从端头开始操作,端头加好临时丝堵以备试压用
把预制完的管道运到安装部位按编号依次排开
安装前清扫管膛,丝扣连接管道抹上铅油缠好麻,用管钳按编号依次上紧,丝扣外 露2 至3 扣,安装完后找 直找 正 ,复 核甩 口的位置、方 向 及变径无 误
清除 麻头,所有管口要加好临时丝堵
水平 干管安装距 墙 、柱 表 面 距 离 应 符 合表 一 的规 定 : 表 一 公 称 直径(mm) 25 32 40 50 65 80 100 125 150 保 温 管中 心 (mm) 150 150 150 180 180 200 201 220 240 不 保 温 管中 心(mm) 100 100 120 120 140 140 160 160 180 (2)管道的穿 墙 处 均 要加好套管及固 定 支 架
安装准备 预制加工 干管安装 立 管安装 支 管安装 管道试压 管道防 腐和保 温 管道冲 洗 (3)给水管管径≥70 时,管道设计采用焊接法兰连接,管材和法兰根据设计压力选用,镀锌管道安装时不得污染,焊接法兰处应做防腐处理
5、立管安装: (1)立管明装:每层从上至下统一吊线安装卡件,将预制好的立管按编号分层排开,依次安装,对好调直时的印记,丝扣外露 2 至 3 扣,清
