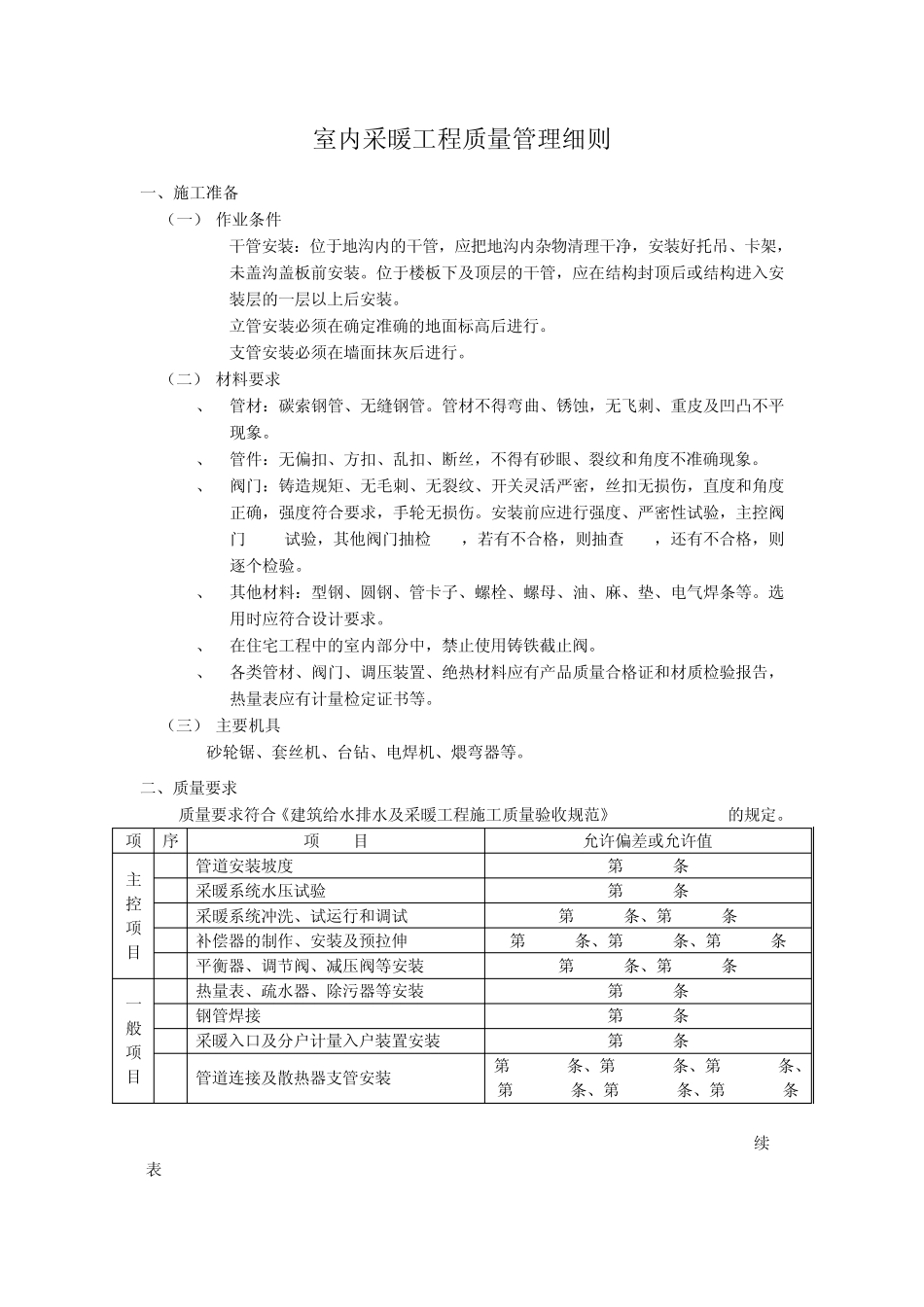

室内采暖工程质量管理细则 一、施工准备 (一) 作业条件 1
干管安装:位于地沟内的干管,应把地沟内杂物清理干净,安装好托吊、卡架,未盖沟盖板前安装
位于楼板下及顶层的干管,应在结构封顶后或结构进入安装层的一层以上后安装
立管安装必须在确定准确的地面标高后进行
支管安装必须在墙面抹灰后进行
(二) 材料要求 1、 管材:碳索钢管、无缝钢管
管材不得弯曲、锈蚀,无飞刺、重皮及凹凸不平现象
2、 管件:无偏扣、方扣、乱扣、断丝,不得有砂眼、裂纹和角度不准确现象
3、 阀门:铸造规矩、无毛刺、无裂纹、开关灵活严密,丝扣无损伤,直度和角度正确,强度符合要求,手轮无损伤
安装前应进行强度、严密性试验,主控阀门 100%试验,其他阀门抽检 10%,若有不合格,则抽查 20%,还有不合格,则逐个检验
4、 其他材料:型钢、圆钢、管卡子、螺栓、螺母、油、麻、垫、电气焊条等
选用时应符合设计要求
5、 在住宅工程中的室内部分中,禁止使用铸铁截止阀
6、 各类管材、阀门、调压装置、绝热材料应有产品质量合格证和材质检验报告,热量表应有计量检定证书等
(三) 主要机具 砂轮锯、套丝机、台钻、电焊机、煨弯器等

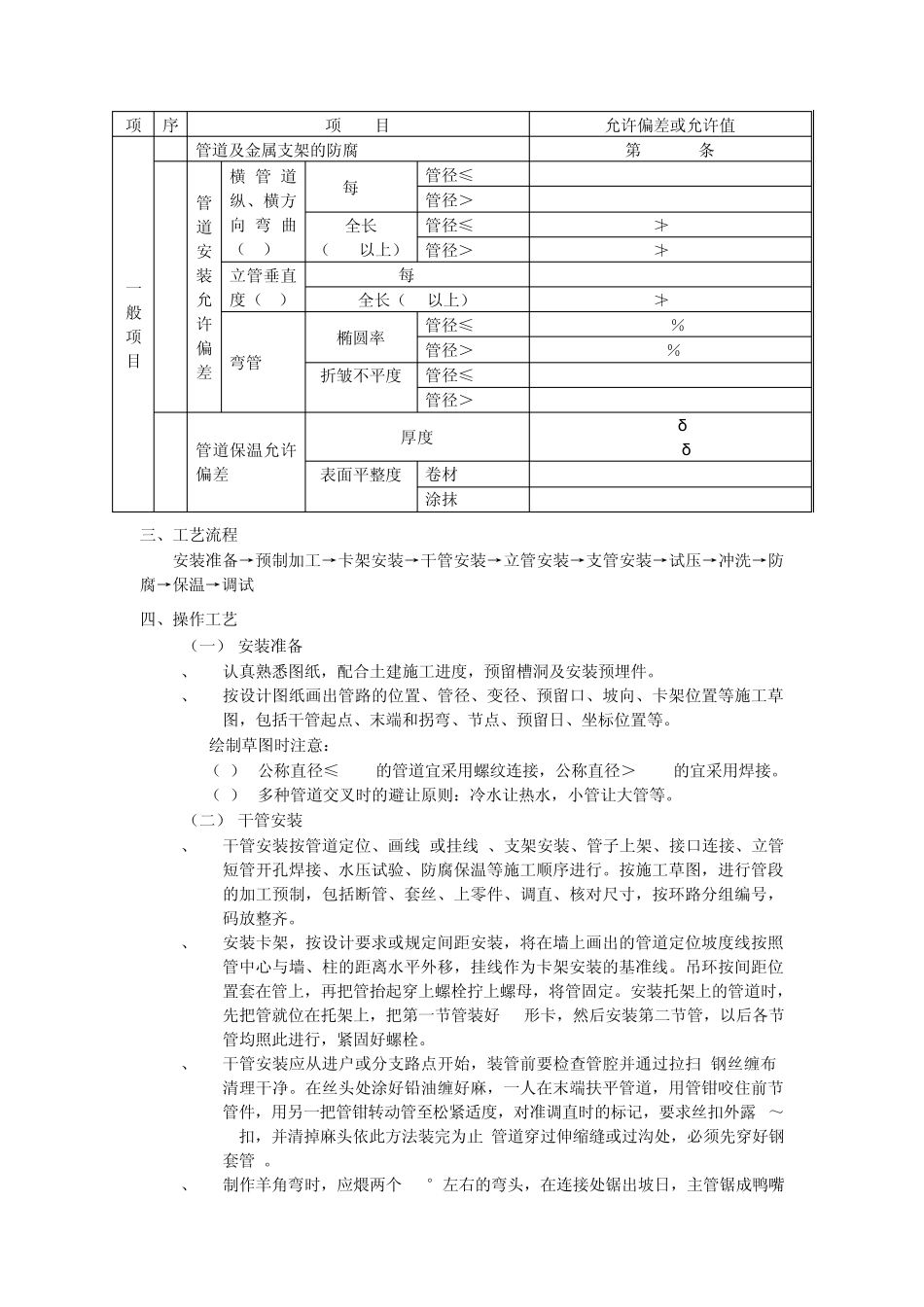

二、质量要求 质量要求符合《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)的规定
项 序 项 目 允许偏差或允许值 主控项目 1 管道安装坡度 第 8
1条 2 采暖系统水压试验 第 8
1条 3 采暖系统冲洗、试运行和调试 第 8
2条、第 8
3条 4 补偿器的制作、安装及预拉伸 第 8
2条、第 8
5条、第 8
6条 5 平衡器、调节阀、减压阀等安装 第 8
3条、第 8
4条 一般项目 1 热量表、疏水器、除污器等安装 第 8
7条 2 钢管焊接 第 8

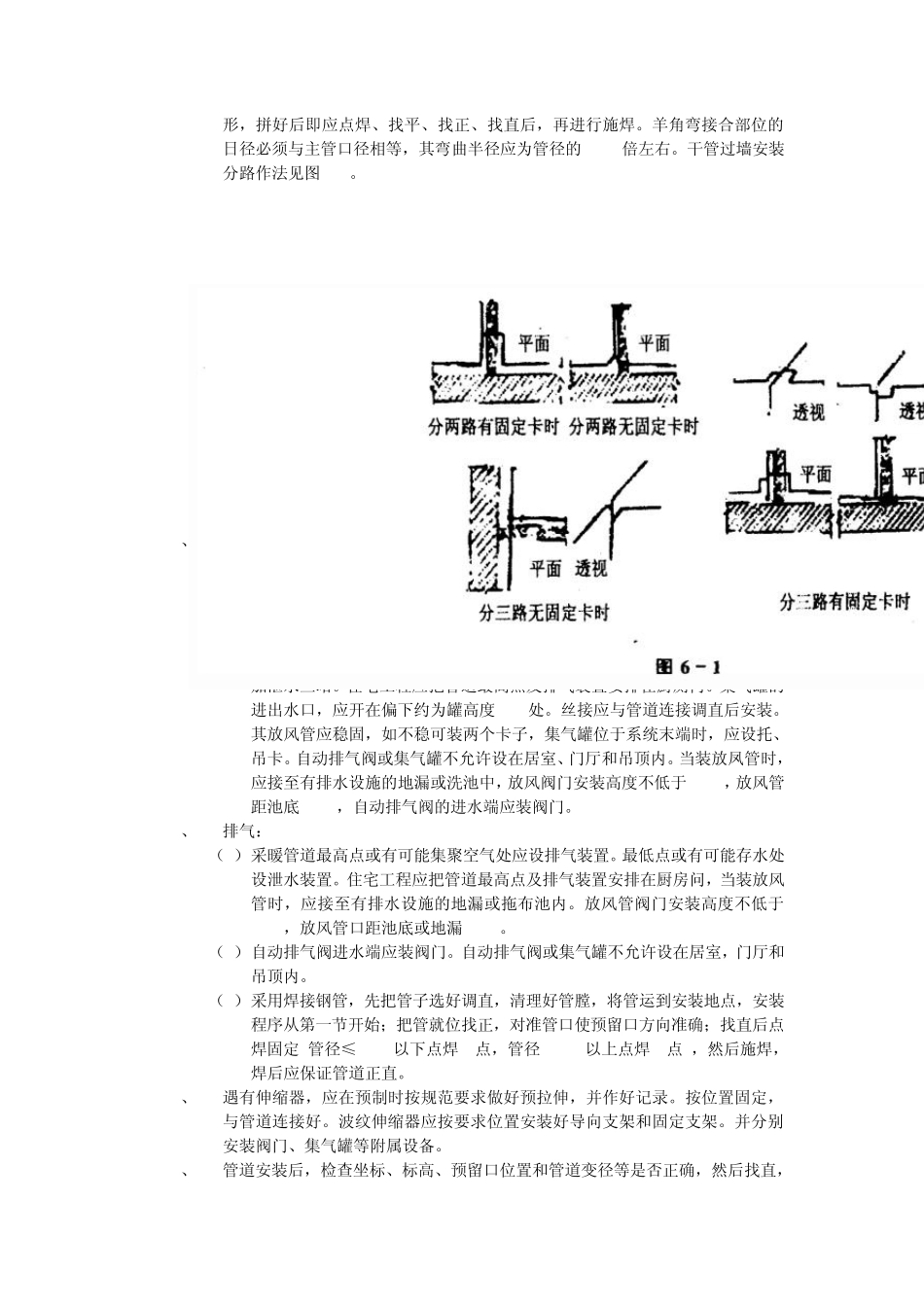

8条 3 采暖入口及分户计量
