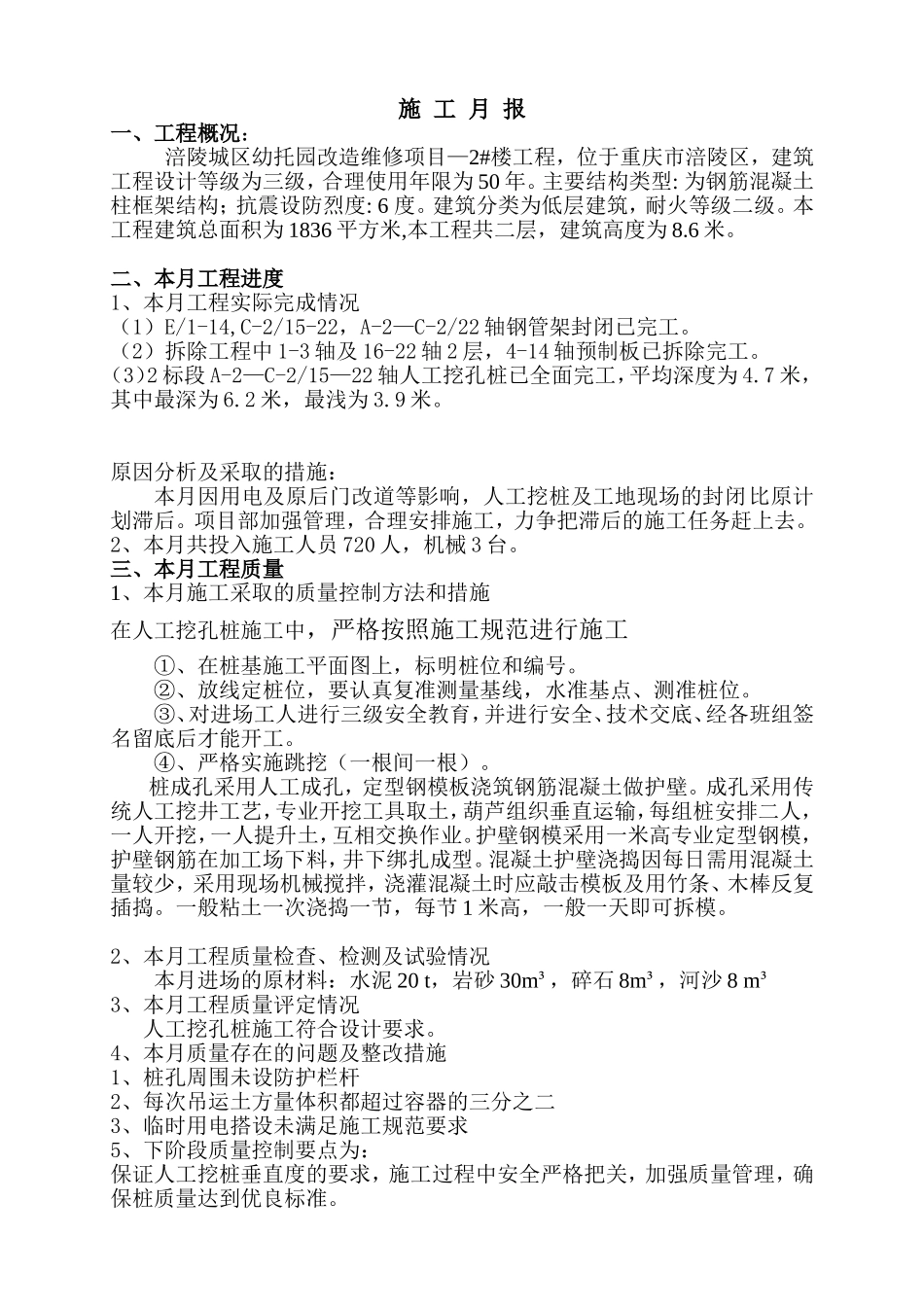

施工月报一、工程概况:涪陵城区幼托园改造维修项目—2#楼工程,位于重庆市涪陵区,建筑工程设计等级为三级,合理使用年限为50年
主要结构类型:为钢筋混凝土柱框架结构;抗震设防烈度:6度
建筑分类为低层建筑,耐火等级二级
本工程建筑总面积为1836平方米,本工程共二层,建筑高度为8
二、本月工程进度1、本月工程实际完成情况(1)E/1-14,C-2/15-22,A-2—C-2/22轴钢管架封闭已完工
(2)拆除工程中1-3轴及16-22轴2层,4-14轴预制板已拆除完工
(3)2标段A-2—C-2/15—22轴人工挖孔桩已全面完工,平均深度为4
7米,其中最深为6
2米,最浅为3
原因分析及采取的措施:本月因用电及原后门改道等影响,人工挖桩及工地现场的封闭比原计划滞后
项目部加强管理,合理安排施工,力争把滞后的施工任务赶上去

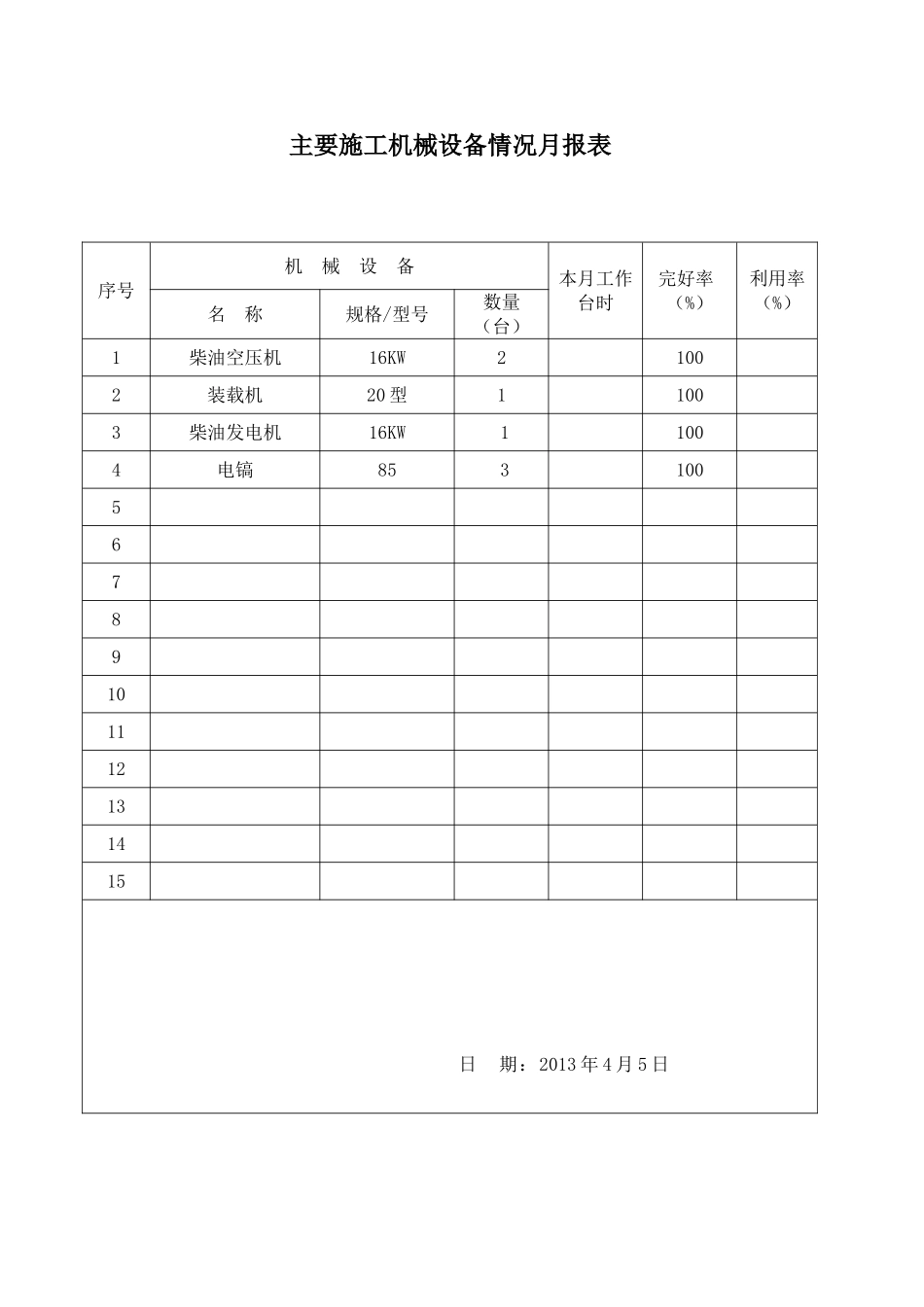

2、本月共投入施工人员720人,机械3台
三、本月工程质量1、本月施工采取的质量控制方法和措施在人工挖孔桩施工中,严格按照施工规范进行施工①、在桩基施工平面图上,标明桩位和编号
②、放线定桩位,要认真复准测量基线,水准基点、测准桩位
③、对进场工人进行三级安全教育,并进行安全、技术交底、经各班组签名留底后才能开工
④、严格实施跳挖(一根间一根)
桩成孔采用人工成孔,定型钢模板浇筑钢筋混凝土做护壁
成孔采用传统人工挖井工艺,专业开挖工具取土,葫芦组织垂直运输,每组桩安排二人,一人开挖,一人提升土,互相交换作业
护壁钢模采用一米高专业定型钢模,护壁钢筋在加工场下料,井下绑扎成型
混凝土护壁浇捣因每日需用混凝土量较少,采用现场机械搅拌,浇灌混凝土时应敲击模板及用竹条、木棒反复插捣
一般粘土一次浇捣一节,每节1米高,一般一天即可拆模

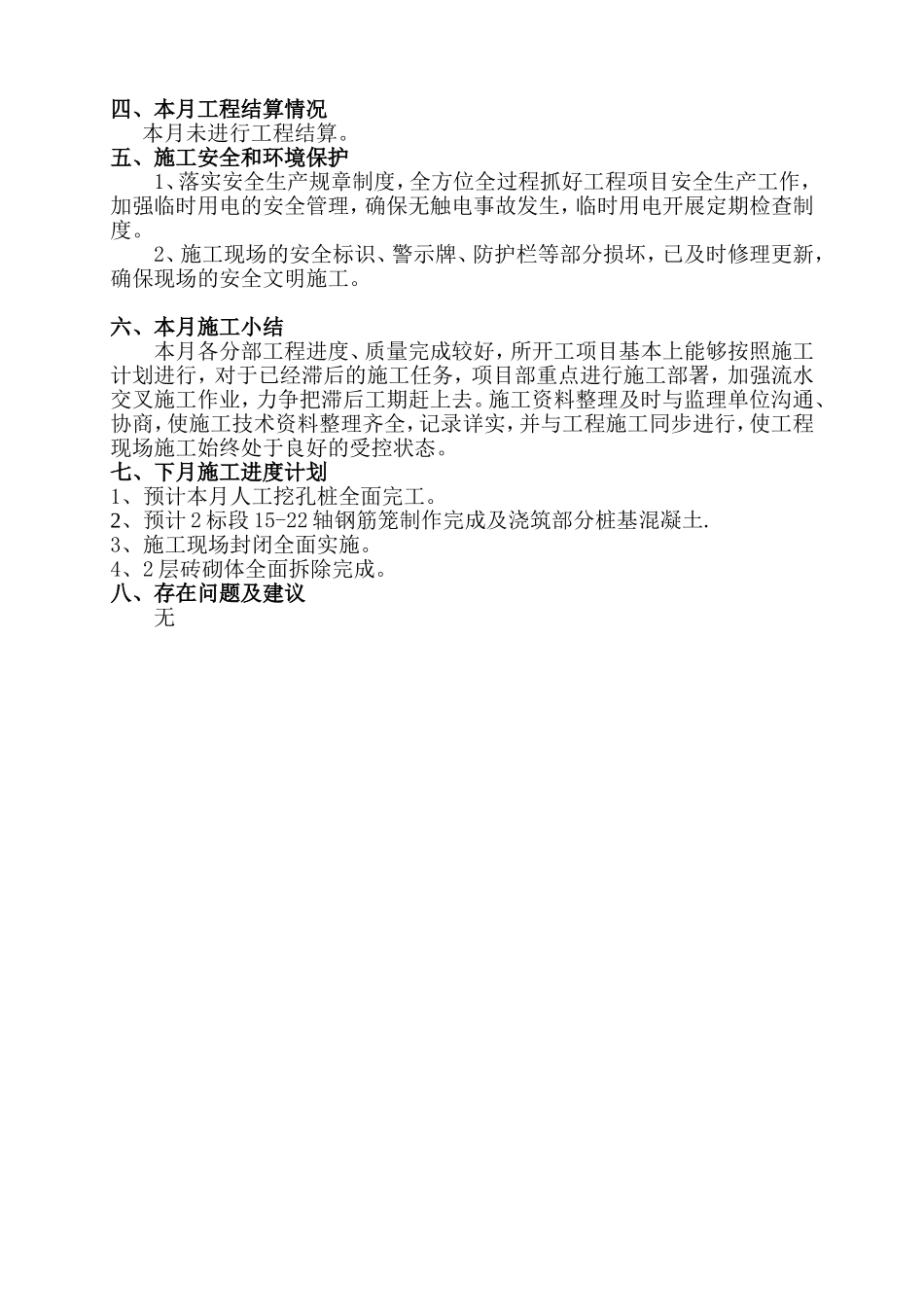

2、本月工程质量检查、检测及试验情况本月进场的原材料:水泥20t,岩砂30m³,碎石8m³,河沙8m³3、本月工程质量评
