第一章工程概况和编制依据 21
1 工程概况 21
2 编制依据 2第二章预应力锚索支护设计要求 2第三章施工部署 43
1 施工准备 43
2 资源配置 43
3 工期计划 5第四章施工方案 54
1 工艺流程 54
2施工方法及主要技术措施 74
1 钻孔成孔 74
2 锚索制作与安装 74
3 注浆 84
4 围檩施工 84
5 张拉锁定 104
3 锚索试验与监测 114
1 试验 114
2 监测 114
4 常见异常情况处理 11第五章质量保证措施 125
1 完善现场质量管理 125
2 施工质量控制要点 125
3 工序质量控制 125
1 造孔 125
2 锚索制作 135
3 注浆 13第六章安全环保措施 136
1 安全措施 136
2 环保措施 14第一章工程概况和编制依据1

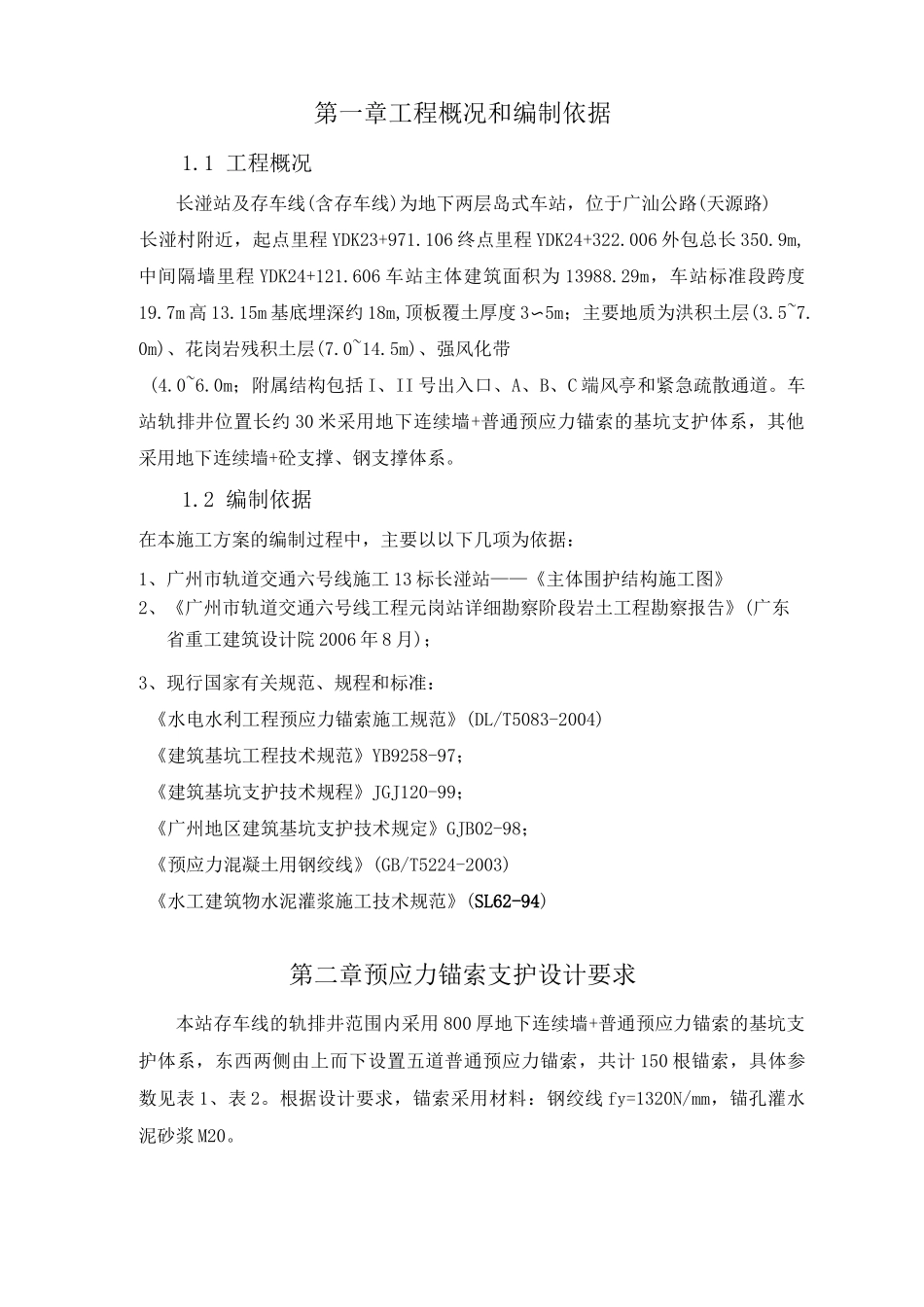

1 工程概况长湴站及存车线(含存车线)为地下两层岛式车站,位于广汕公路(天源路)长湴村附近,起点里程 YDK23+971
106 终点里程 YDK24+322
006 外包总长 350
9m,中间隔墙里程 YDK24+121
606 车站主体建筑面积为 13988
29m,车站标准段跨度19
7m 高 13
15m 基底埋深约 18m,顶板覆土厚度 3〜5m;主要地质为洪积土层(3
0m)、花岗岩残积土层(7
5m)、强风化带(4
0m;附属结构包括 I、II 号出入口、A、B、C 端风亭和紧急疏散通道

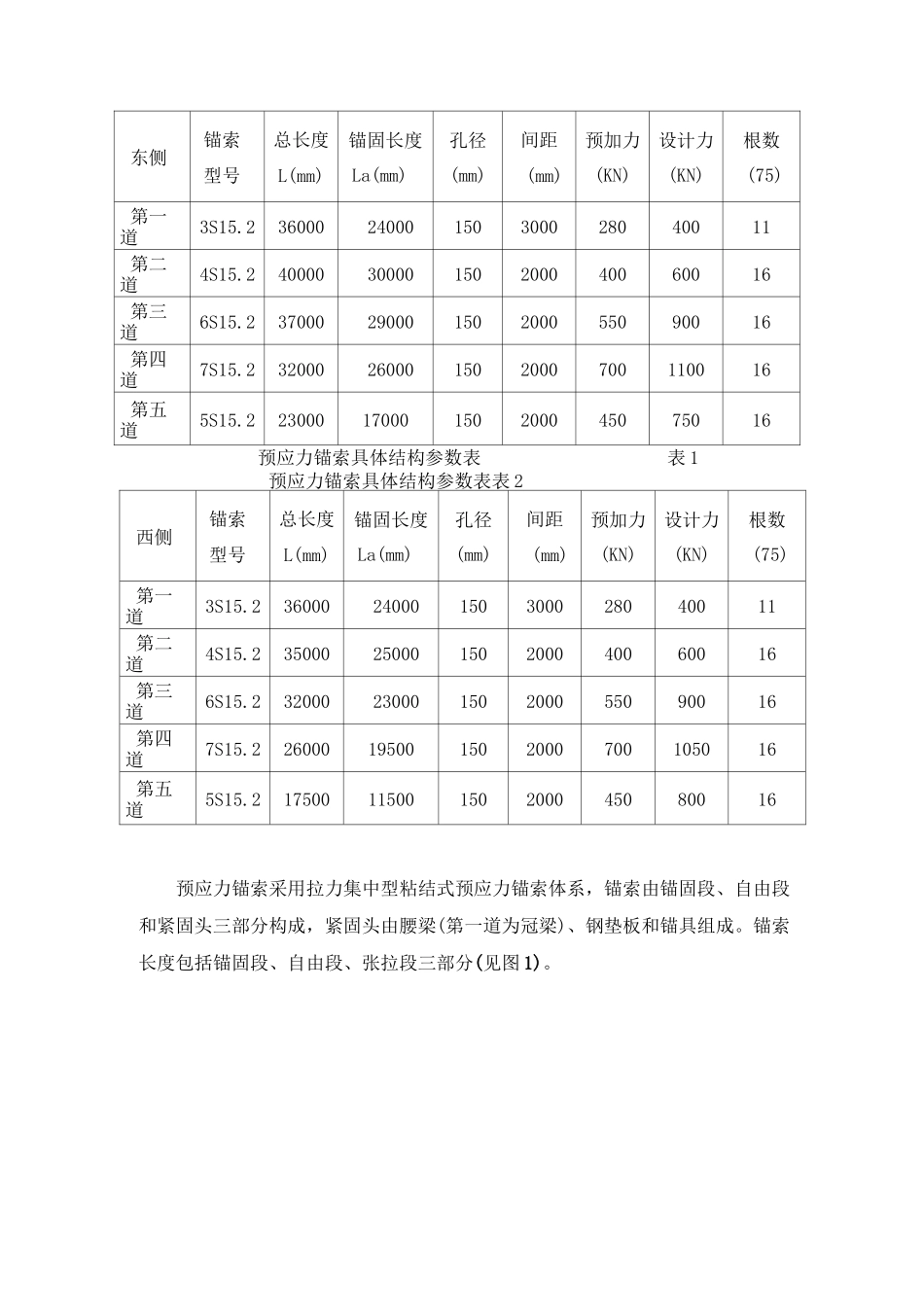

车站轨排井位置长约 30 米采用地下连续墙+普通预应力锚索的基坑支护体系,其他采用地下连续墙+砼支撑、钢支撑体系
2 编制依据在本施工方案的编制过程中,主要以以下几项为依据:1、广州市轨道交通六号线施工 13 标长湴站——《主体围护结构施工图》2、《广州市轨道交通六号线工程元岗站详细勘察阶段岩土工程勘察报告》
