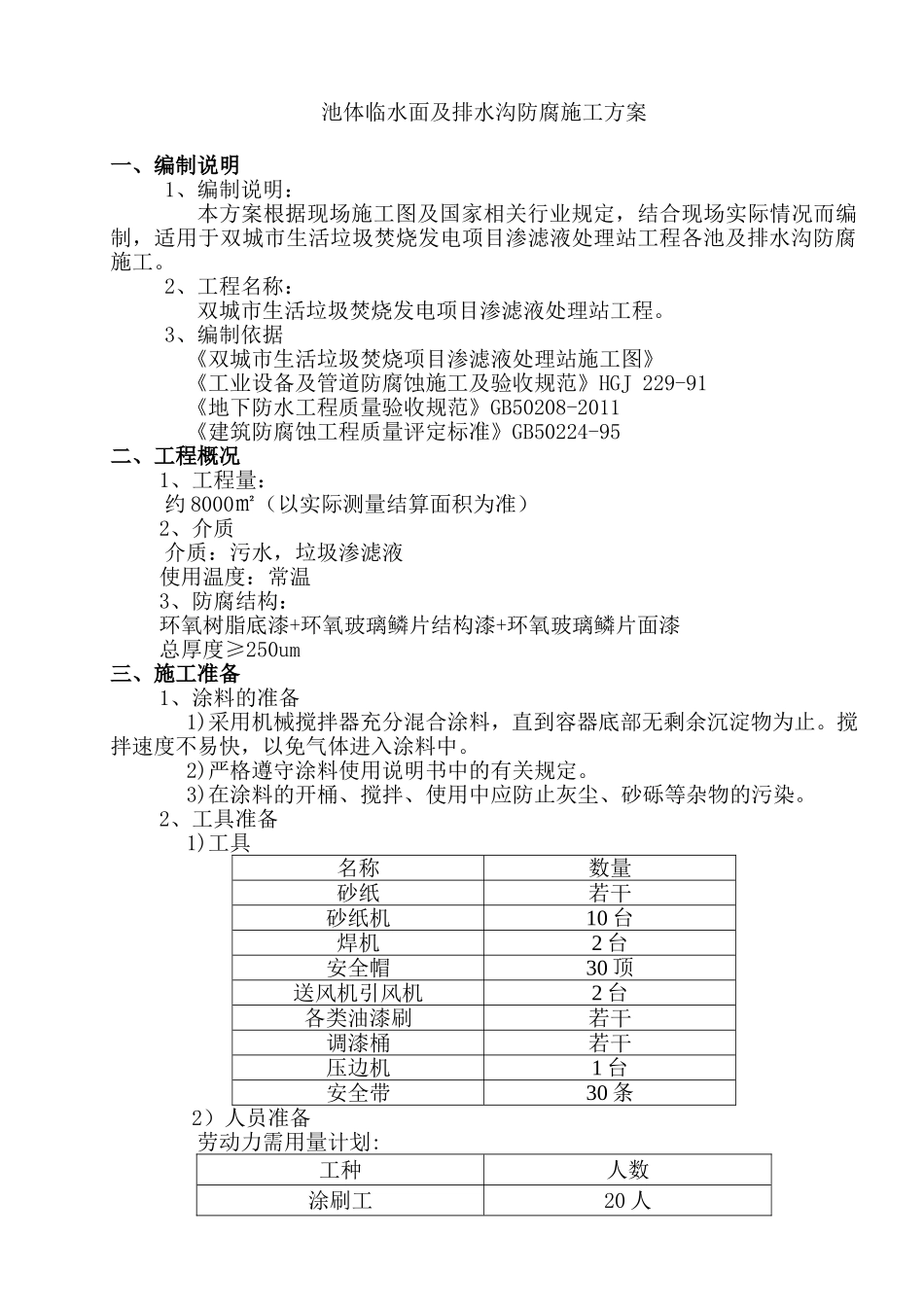

池体临水面及排水沟防腐施工方案一、编制说明1、编制说明:本方案根据现场施工图及国家相关行业规定,结合现场实际情况而编制,适用于双城市生活垃圾焚烧发电项目渗滤液处理站工程各池及排水沟防腐施工
2、工程名称:双城市生活垃圾焚烧发电项目渗滤液处理站工程
3、编制依据《双城市生活垃圾焚烧项目渗滤液处理站施工图》《工业设备及管道防腐蚀施工及验收规范》HGJ229-91《地下防水工程质量验收规范》GB50208-2011《建筑防腐蚀工程质量评定标准》GB50224-95二、工程概况1、工程量:约8000㎡(以实际测量结算面积为准)2、介质介质:污水,垃圾渗滤液使用温度:常温3、防腐结构:环氧树脂底漆+环氧玻璃鳞片结构漆+环氧玻璃鳞片面漆总厚度≥250um三、施工准备1、涂料的准备1)采用机械搅拌器充分混合涂料,直到容器底部无剩余沉淀物为止
搅拌速度不易快,以免气体进入涂料中
2)严格遵守涂料使用说明书中的有关规定
3)在涂料的开桶、搅拌、使用中应防止灰尘、砂砾等杂物的污染

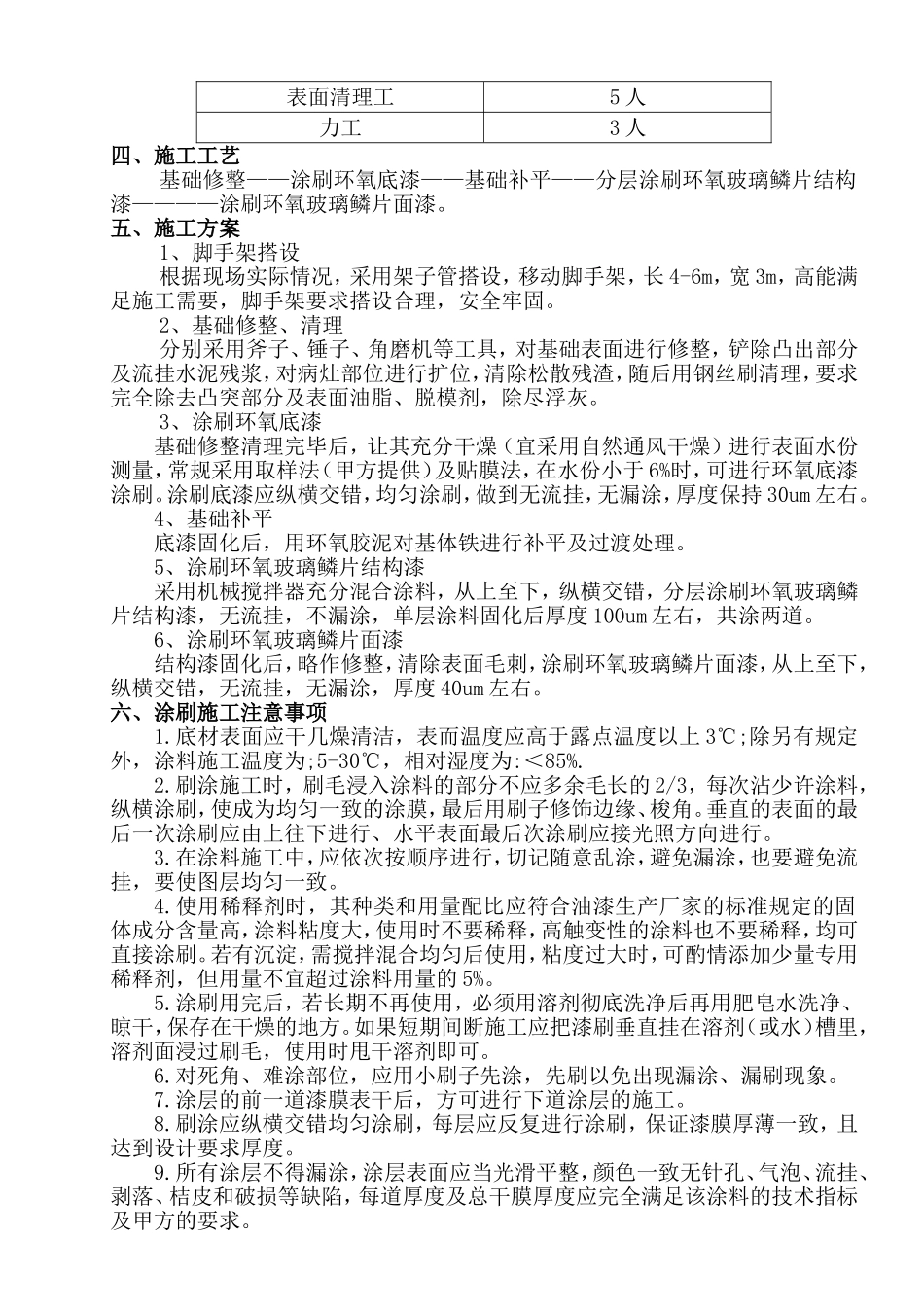

2、工具准备1)工具名称数量砂纸若干砂纸机10台焊机2台安全帽30顶送风机引风机2台各类油漆刷若干调漆桶若干压边机1台安全带30条2)人员准备劳动力需用量计划:工种人数涂刷工20人表面清理工5人力工3人四、施工工艺基础修整——涂刷环氧底漆——基础补平——分层涂刷环氧玻璃鳞片结构漆————涂刷环氧玻璃鳞片面漆
五、施工方案1、脚手架搭设根据现场实际情况,采用架子管搭设,移动脚手架,长4-6m,宽3m,高能满足施工需要,脚手架要求搭设合理,安全牢固
2、基础修整、清理分别采用斧子、锤子、角磨机等工具,对基础表面进行修整,铲除凸出部分及流挂水泥残浆,对病灶部位进行扩位,清除松散残渣,随后用钢丝刷清理,要求完全除去凸突部分及表面油脂、脱模剂,除尽浮灰

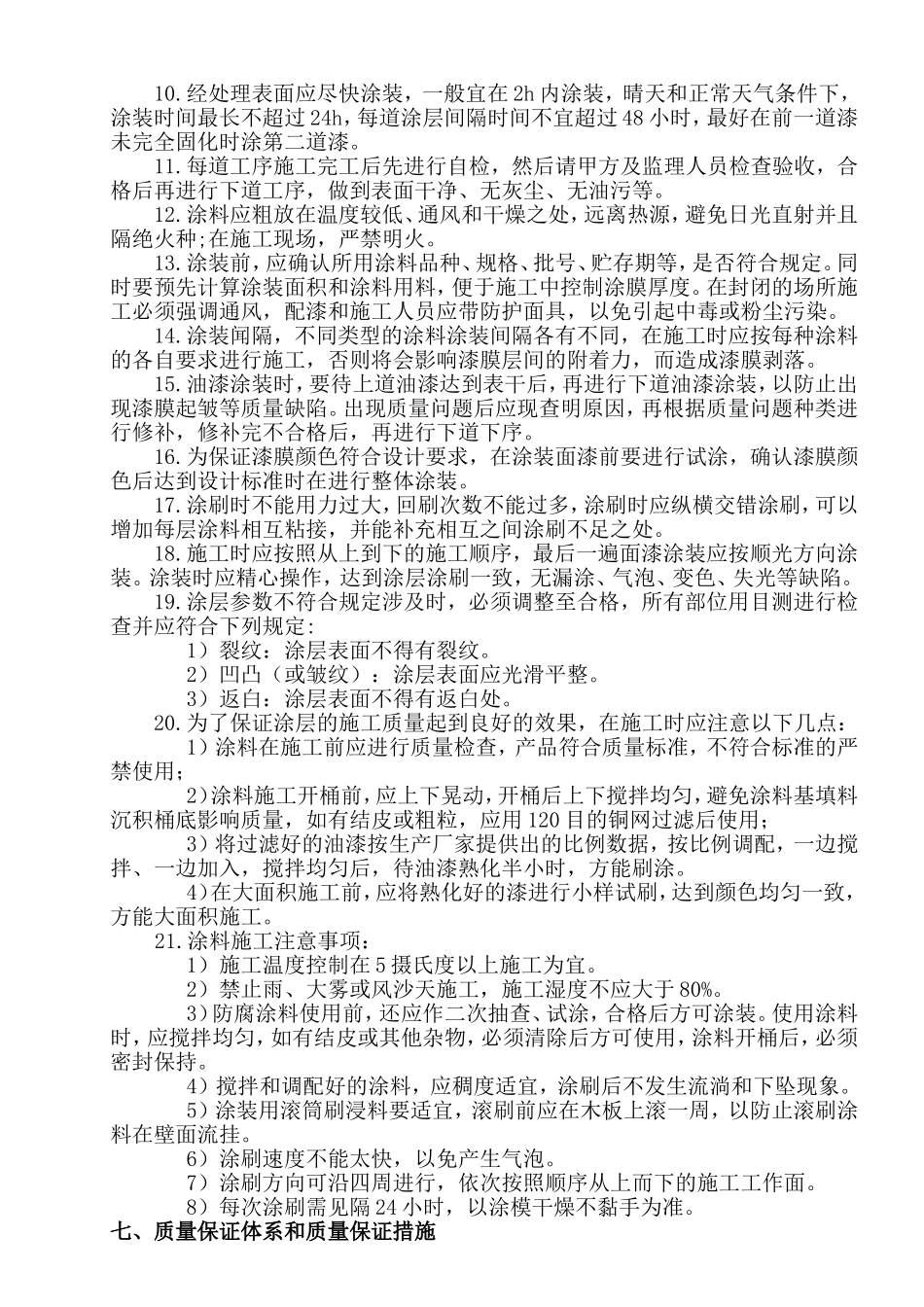

3、涂刷环氧底漆基础修整清理完毕后,让其充分干燥(宜采用自然通风干燥)进行
