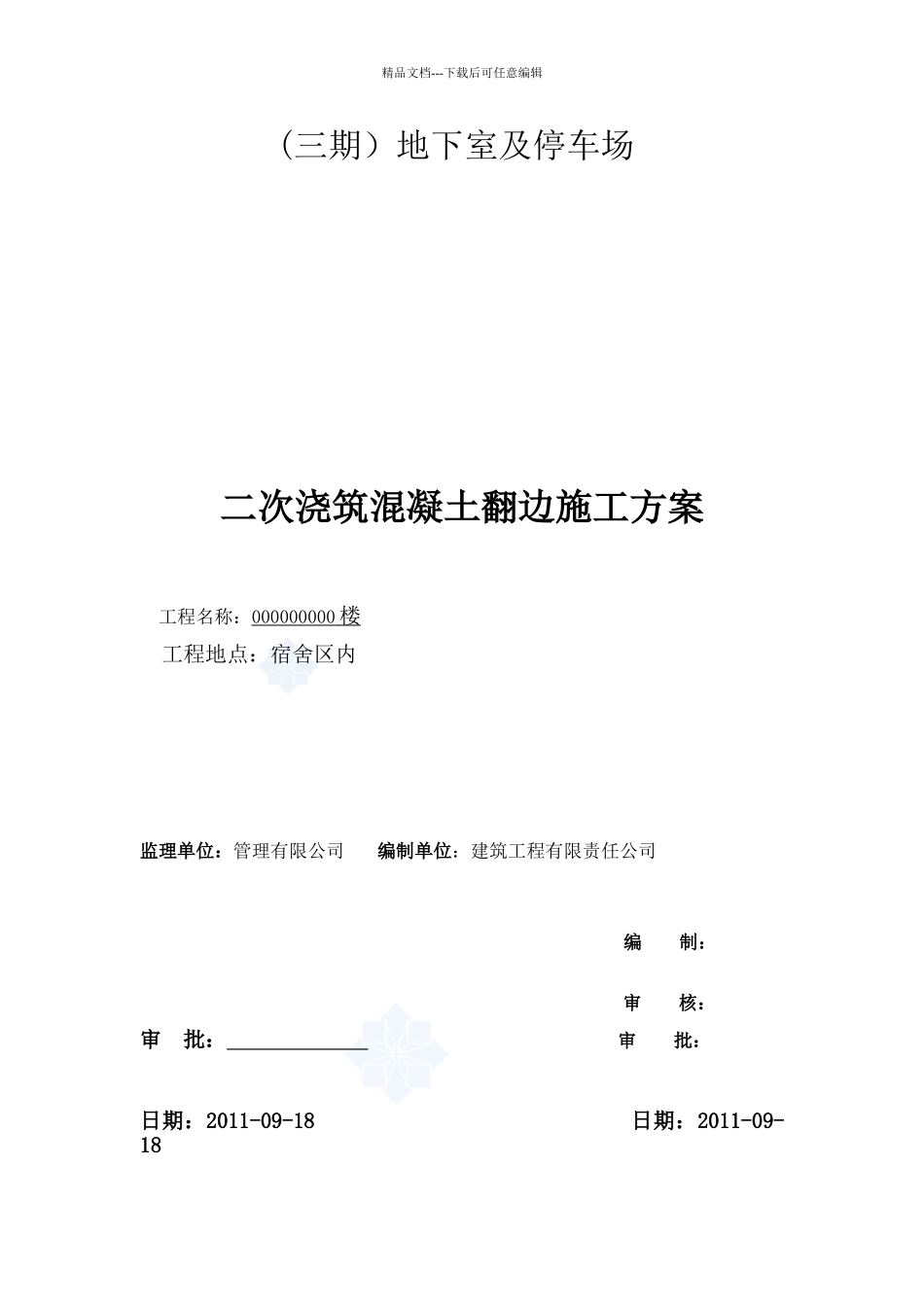

精品文档---下载后可任意编辑 (三期)地下室及停车场二次浇筑混凝土翻边施工方案工程名称:000000000 楼 工程地点:宿舍区内 监理单位:管理有限公司 编制单位:建筑工程有限责任公司 编 制: 审 核: 审 批: 审 批: 日期:2011-09-18 日期:2011-09-18精品文档---下载后可任意编辑二次浇筑混凝土翻遍边施工方案 一、工程概况XXX1 #、 #、 #楼按图纸设计及施工法律法律规范要求:①、飘窗台 500 mm,,② 卫生间翻边 200mm,③阳台翻边 100mm,④屋面翻边 200mm.二 、编制依据 1.混凝土结构工程施工质量验收法律法律规范 GB50204-20242. 蒸压加气混凝土砌块墙体构造 05zj1033.设计施工图纸建施 4 屋面工程质量验收法律法律规范 GB50207-2024三、 特点飘窗台板,卫生间翻边、阳台翻边、屋面翻边等在施工过程中都是采纳吊模安装。由于吊模支撑强度不够稳定,吊撑木块未及时拆除或拆除未捣实支撑部位及泵送砼冲力等原因,往往浇捣砼过程中出现轴线位移、门窗洞预留不准确、上下窗严重位移、引起楼屋面的渗水等现象的产生。综合上述原因并考虑到施工方便,实际上此返边往往二次浇筑的情况相当多。这种情况下,一定要处理好二次浇筑间的界面(施工缝)接触不密实而引起墙体渗水开裂等现象。本施工方案针对接触不密实而引起墙体渗水开裂等现象实行的有效方法和措施,杜绝渗水的渠道从而达到治渗、防渗的目的。四、工艺流程定位放线 在浇筑前预埋 (种植钢筋) 凿毛接触面 冲洗干净 安装模板 绑扎钢筋 浇 50 水泥砂浆结合 浇返边砼 养护。精品文档---下载后可任意编辑五、施工措施1、依据施工平面图定位放线,并放出门窗位置,弹出+500、+200 平水控制线。2、在上一工序没有预埋钢筋的部位要种植¢6@300.。3、凿毛接触界面。4、冲洗干净。5、安装模板支撑牢固混凝土浇筑后一定要到 35%才拆出模板。6、绑扎飘窗台板钢筋必须符合设计及施工法律法律规范要求。7、浇 1:3 同级别水泥 50 厚水泥砂浆结合 8、浇返边 C25 砼并用振动棒每隔 400 捣固密实。9、浇捣完成 24 小时后养护。
