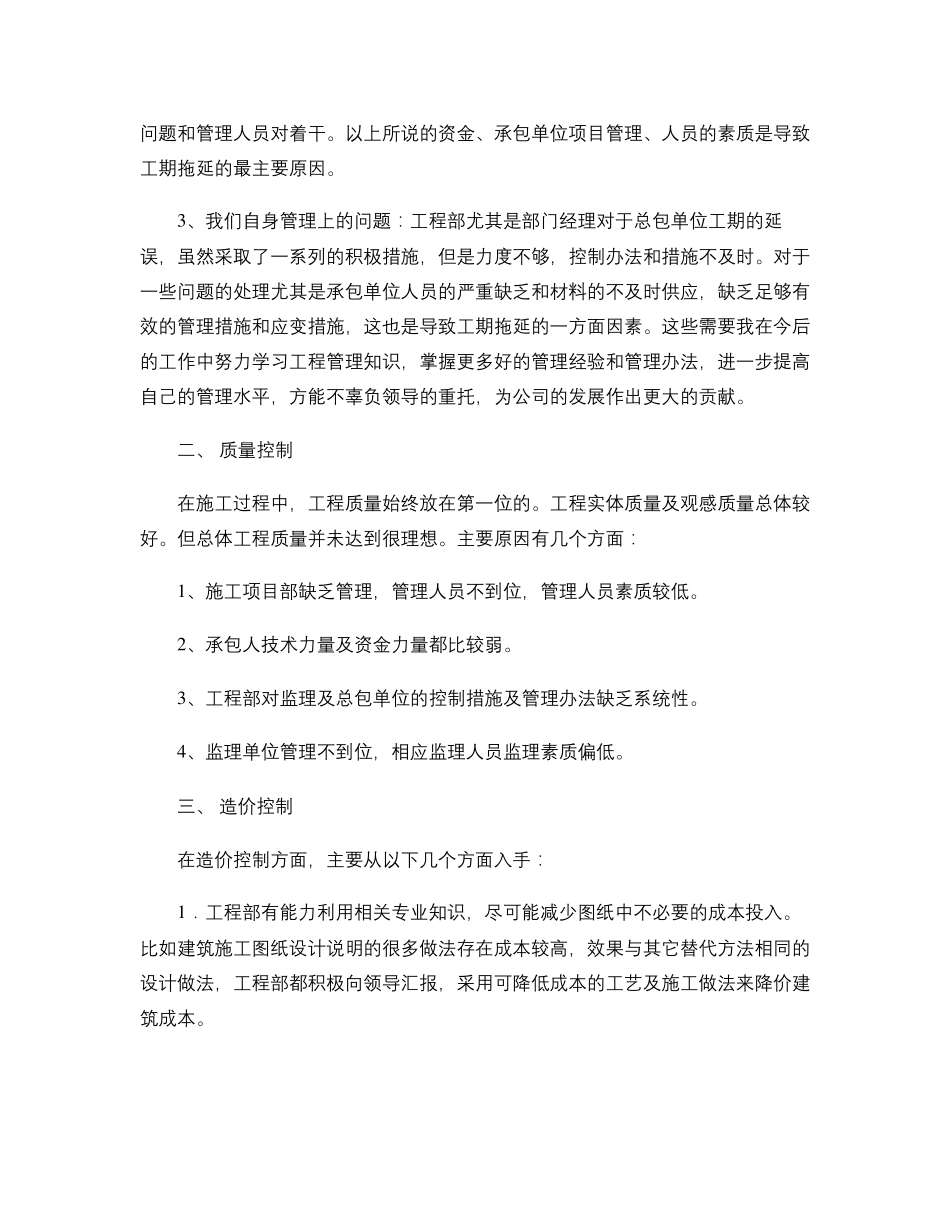

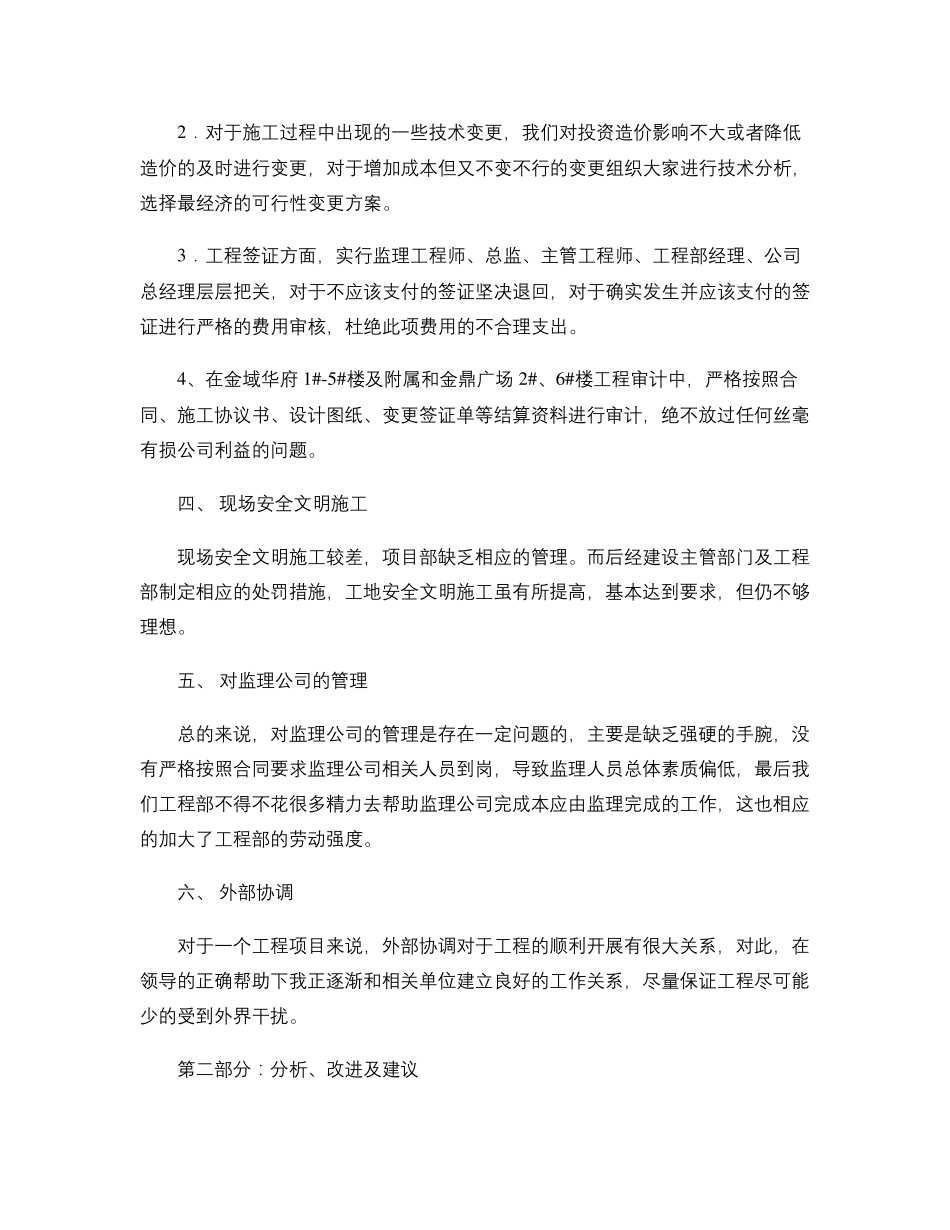

2 0 1 1 年 度 工 作 总 结 从 2 0 1 1 年 8 月 份 担 任 工 程 部 经 理 以 来 , 由 于 专 业 技 能 的 局 限 性 以 及 管 理 经 验的 欠 缺 , 从 任 职 一 来 , 对 工 作 一 直 不 敢 怠 慢 , 坚 持 小 心 谨 慎 、脚踏实地、认真务实、高效求新的 工 作 态度 与工 作 方式
在工 作 中不 断的 深入和学习, 得出一 些项目管 理 方面的 思路
这些项目管 理 方面的 思考, 有的 已经 在实施和实践
但由 于 有些思考不 成熟、不 系统, 也就没有及 时向公司领导汇报沟通, 现对 其进行相对 系统的整理 , 汇报如下: 第一 部 分:工 程 管 理 情况 一 、 工 期控制 金港华庭 1 # 、2 # 楼及 金鼎广场 1 # 、5 # 及 3 # 楼工 程 工 期总 体延后
按照开工 时公司制定的 工 期要求及 签订合同时承包单位的 施工 进度 计划, 应该在年 前竣工
而实际的 施工 进度 情况是:金港华庭 1 # 、2 # 楼至 2 0 1 1 年 1 2 月 3 1 日土建才基本结束;金鼎广场 1 # 、5 # 楼至 2 0 1 1 年 1 2 月 2 0 日土建才基本结 束;3 # 楼至 2 0 1 1 年 1 2月 3 1 日细部 处理 才基本处理 完毕, 具备分户验 收的 条件
工 期延误的 主要原因在以 下三个方面: 1 .承包单位事先对 工 程 的 工 期估计不 足
项目经 理 没有把心 思放在项目管 理上, 没有把精力用来 解决那些影响施工 进度 的 因素上
反而是目光短浅的 争一 点小的 利润, 而与材料供应商、分包班组扯皮
2 、我们事先对 总 包单位的 实际实力(包括资金实力和管 理 实力)估计不 足
在管 理 方面, 一 方面承包单位管 理 人员责任 心 和素质达不 到应有
