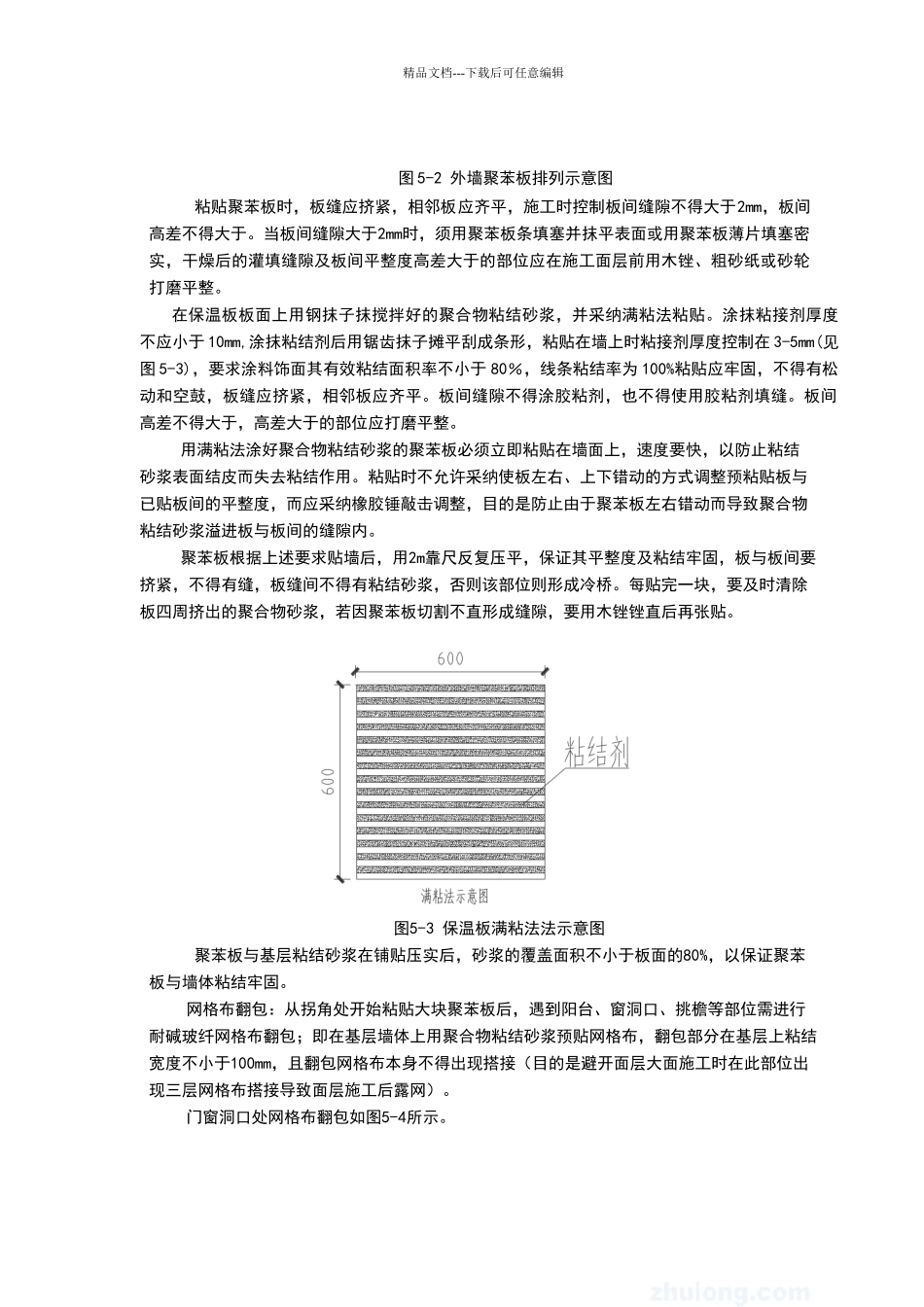

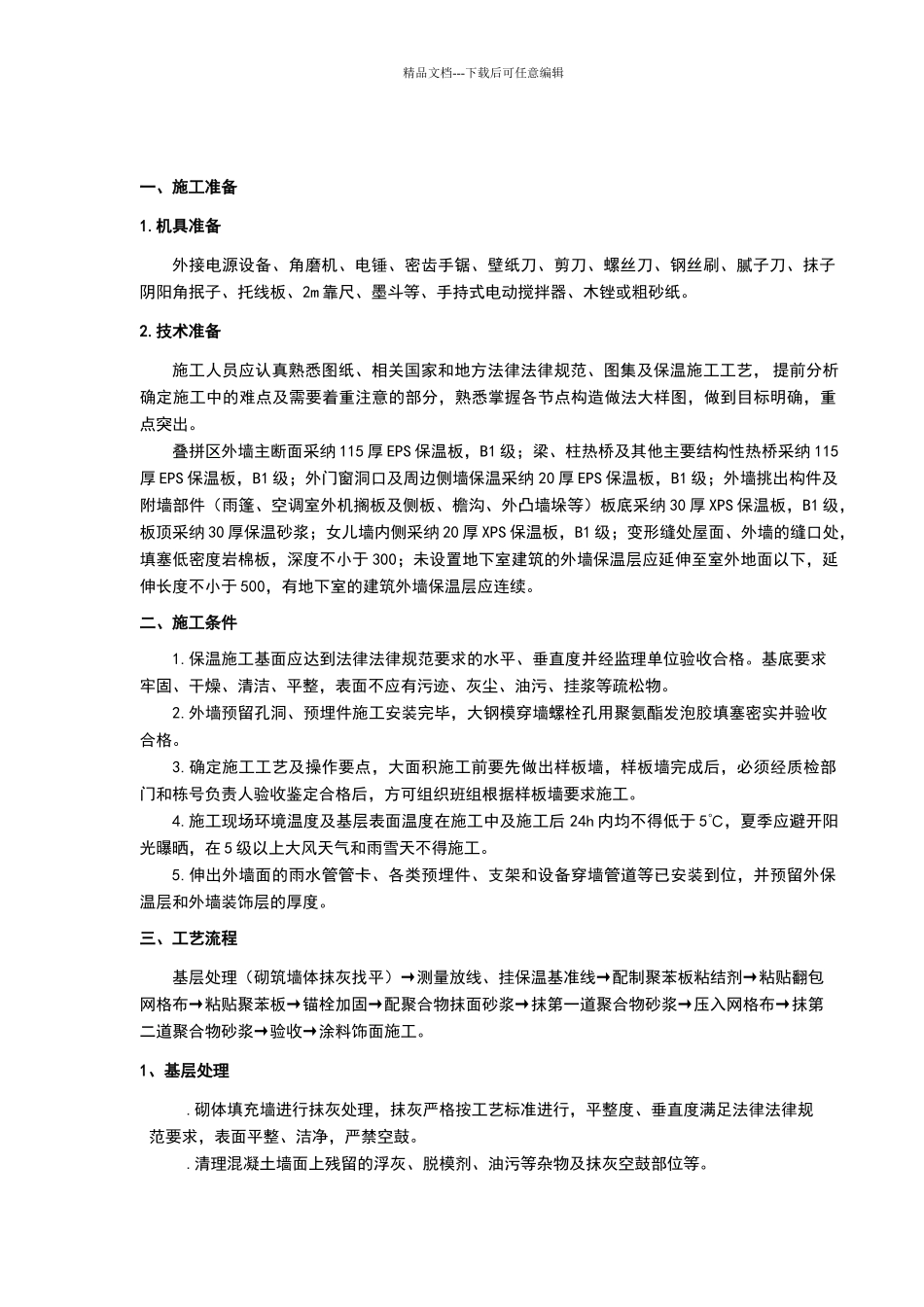

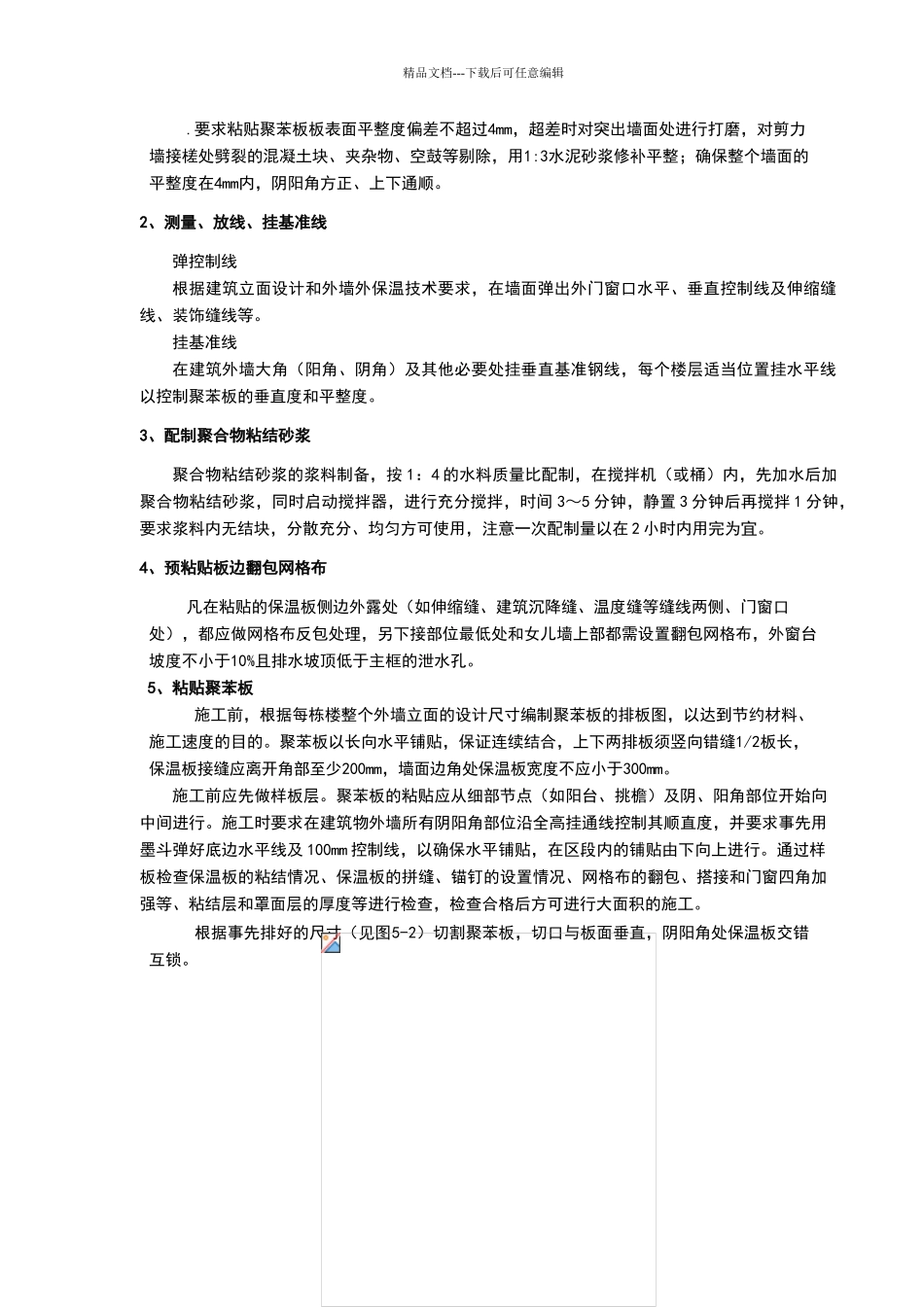

精品文档---下载后可任意编辑一、施工准备1.机具准备外接电源设备、角磨机、电锤、密齿手锯、壁纸刀、剪刀、螺丝刀、钢丝刷、腻子刀、抹子阴阳角抿子、托线板、2m 靠尺、墨斗等、手持式电动搅拌器、木锉或粗砂纸。2.技术准备施工人员应认真熟悉图纸、相关国家和地方法律法律规范、图集及保温施工工艺, 提前分析确定施工中的难点及需要着重注意的部分,熟悉掌握各节点构造做法大样图,做到目标明确,重点突出。叠拼区外墙主断面采纳 115 厚 EPS 保温板,B1 级;梁、柱热桥及其他主要结构性热桥采纳 115厚 EPS 保温板,B1 级;外门窗洞口及周边侧墙保温采纳 20 厚 EPS 保温板,B1 级;外墙挑出构件及附墙部件(雨篷、空调室外机搁板及侧板、檐沟、外凸墙垛等)板底采纳 30 厚 XPS 保温板,B1 级,板顶采纳 30 厚保温砂浆;女儿墙内侧采纳 20 厚 XPS 保温板,B1 级;变形缝处屋面、外墙的缝口处,填塞低密度岩棉板,深度不小于 300;未设置地下室建筑的外墙保温层应延伸至室外地面以下,延伸长度不小于 500,有地下室的建筑外墙保温层应连续。二、施工条件1.保温施工基面应达到法律法律规范要求的水平、垂直度并经监理单位验收合格。基底要求牢固、干燥、清洁、平整,表面不应有污迹、灰尘、油污、挂浆等疏松物。2.外墙预留孔洞、预埋件施工安装完毕,大钢模穿墙螺栓孔用聚氨酯发泡胶填塞密实并验收合格。3.确定施工工艺及操作要点,大面积施工前要先做出样板墙,样板墙完成后,必须经质检部门和栋号负责人验收鉴定合格后,方可组织班组根据样板墙要求施工。4.施工现场环境温度及基层表面温度在施工中及施工后 24h 内均不得低于 5℃,夏季应避开阳光曝晒,在 5 级以上大风天气和雨雪天不得施工。5.伸出外墙面的雨水管管卡、各类预埋件、支架和设备穿墙管道等已安装到位,并预留外保温层和外墙装饰层的厚度。三、工艺流程基层处理(砌筑墙体抹灰找平)→测量放线、挂保温基准线→配制聚苯板粘结剂→粘贴翻包网格布→粘贴聚苯板→锚栓加固→配聚合物抹面砂浆→抹第一道聚合物砂浆→压入网格布→抹第二道聚合物砂浆→验收→涂料饰面施工。1、基层处理.砌体填充墙进行抹灰处理,抹灰严格按工艺标准进行,平整度、垂直度满足法律法律规范要求,表面平整、洁净,严禁空鼓。.清理混凝土墙面上残留的浮灰、脱模剂、油污等杂物及抹灰空鼓部位等。精品文档---下载后可任意编辑.要求粘贴聚苯板板表面平整度偏差不超过4mm,超...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

外墙外保温技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
