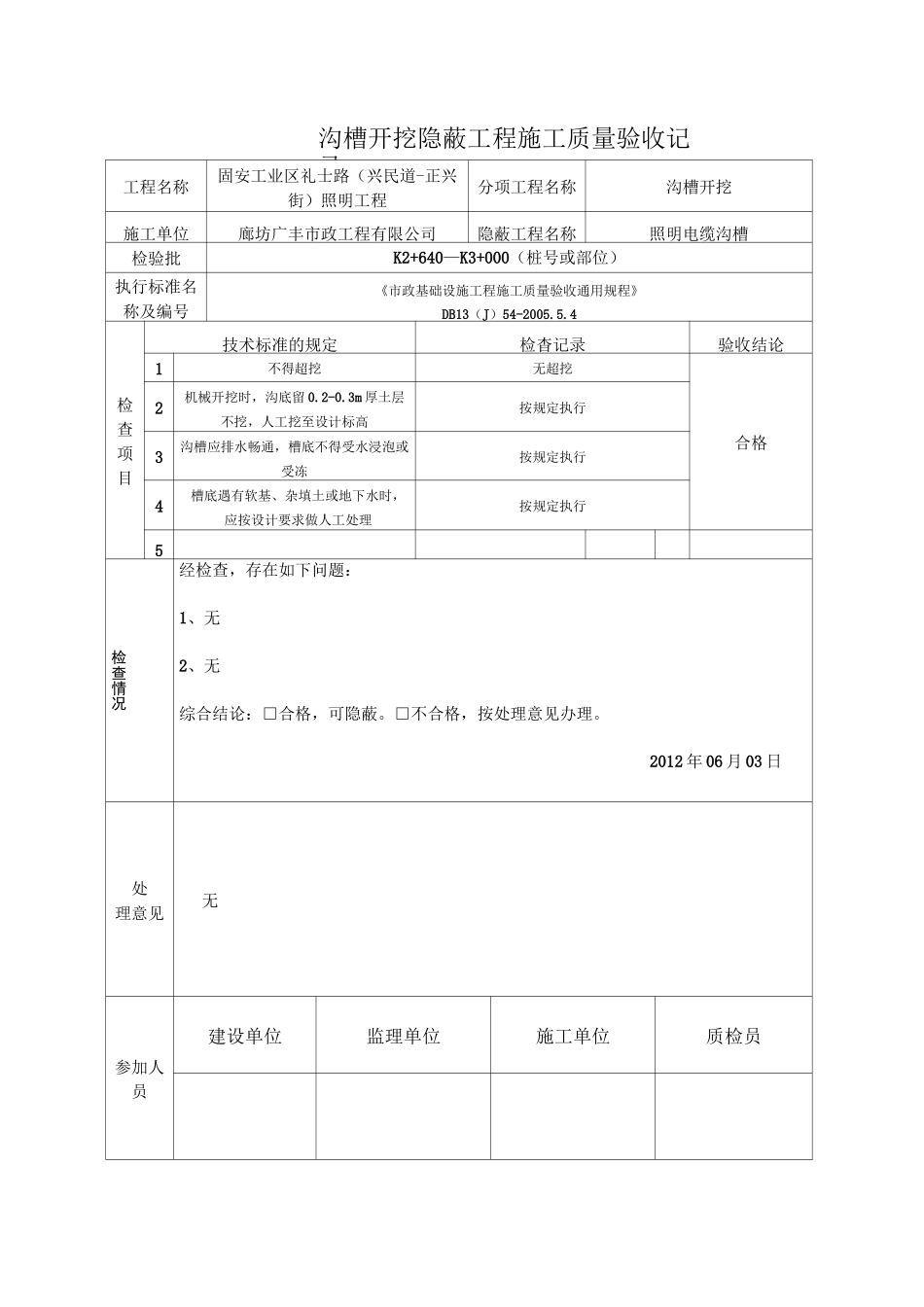

沟槽开挖隐蔽工程施工质量验收记录工程名称固安工业区礼士路(兴民道-正兴街)照明工程分项工程名称沟槽开挖施工单位廊坊广丰市政工程有限公司隐蔽工程名称照明电缆沟槽检验批K2+640—K3+000(桩号或部位)执行标准名称及编号《市政基础设施工程施工质量验收通用规程》DB13(J)54-2005.5.4检查项目技术标准的规定检杳记录验收结论1不得超挖无超挖合格2机械开挖时,沟底留 0.2-0.3m 厚土层不挖,人工挖至设计标高按规定执行3沟槽应排水畅通,槽底不得受水浸泡或受冻按规定执行4槽底遇有软基、杂填土或地下水时,应按设计要求做人工处理按规定执行5检查情况经检查,存在如下问题:1、无2、无综合结论:□合格,可隐蔽。□不合格,按处理意见办理。2012 年 06 月 03 日处理意见无参加人员建设单位监理单位施工单位质检员工程名称固安工业区礼士路(兴民道-正兴街)照明工程分项工程名称电缆敷设施工单位廊坊广丰市政工程有限公司隐蔽工程名称照明电缆敷设检验批K2+640—K3+000(桩号或部位)执行标准名称及编号《城市道路照明工程施工及验收规程》CJJ89-2001检查项目技术标准的规定检杳记录验收结论1电缆在敷设前应用 500v 兆欧表进行绝缘电阻测量,阻值不得小于 10MQ符合要求合格2电缆从地下或电缆沟引出地面时应加保护管,保护管长度不得小于 2.5 米,电缆直埋或在保护管中不得有接头符合要求3电缆在路灯两侧预留量不小于 0.5m符合要求4敷设混凝土管时,地基应坚实、平整,不得有沉降,电缆埋设深度应符合规定符合要求5电缆直埋敷设时,沿电缆全长上下应铺厚度不小于 100mm 的细土或砂层,沿电缆全长覆盖保护板并在上面设置标志符合要求6电缆之间,电缆与管道之间平行和交叉时的最小净距应符合规定符合要求检查情况经检查,存在如下问题:1、2、综合结论:□合格,可隐蔽。□不合格,按处理意见办理。2012 年 06 月 05 日处理意见无参加人员建设单位监理单位施工单位质检员回填隐蔽工程施工质量验收记录工程名称固安工业区礼士路(兴民道--正兴街)照明工程分项工程名称回填土施工单位廊坊广丰市政工程有限公司隐蔽工程名称照明电缆回填检验批K2+640—K3+000(桩号或部位)执行标准名称及编号《市政基础设施工程施工质量验收通用规程》DB13(J)54-2005.5.5技术标准的规定检杳记录验收结论1回填材料及其质量应符合设计要求,严禁带水回填,填方中不得含有淤泥、腐殖土及有机物质等按规定执行2回填土必须分层夯实、分层检验,各...
