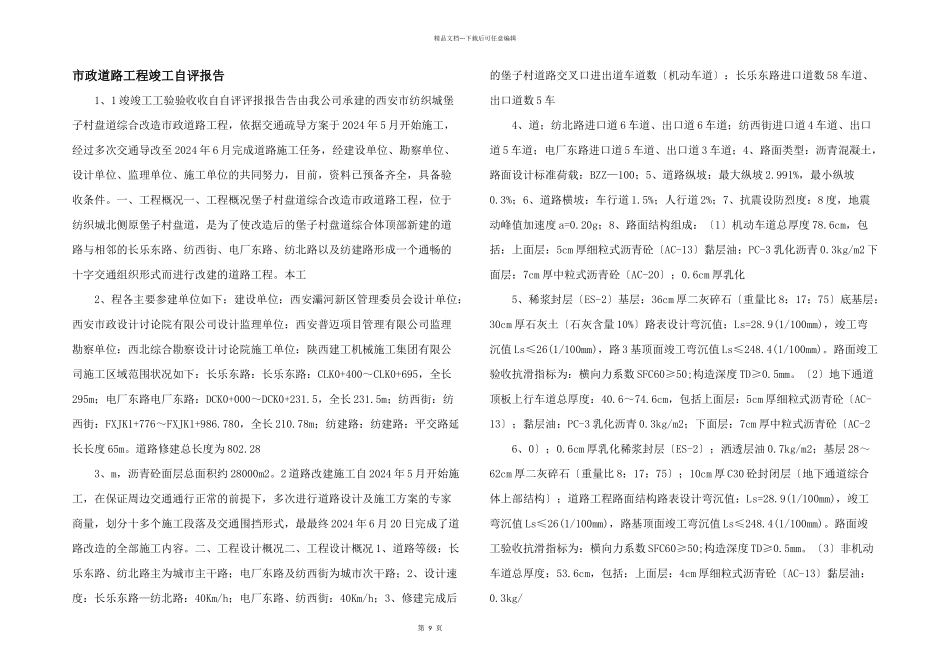

第 9 页精品文档---下载后可任意编辑市政道路工程竣工自评报告 1、1 竣竣工工验验收收自自评评报报告告由我公司承建的西安市纺织城堡子村盘道综合改造市政道路工程,依据交通疏导方案于 2024 年 5 月开始施工,经过多次交通导改至 2024 年 6 月完成道路施工任务,经建设单位、勘察单位、设计单位、监理单位、施工单位的共同努力,目前,资料已预备齐全,具备验收条件
一、工程概况一、工程概况堡子村盘道综合改造市政道路工程,位于纺织城北侧原堡子村盘道,是为了使改造后的堡子村盘道综合体顶部新建的道路与相邻的长乐东路、纺西街、电厂东路、纺北路以及纺建路形成一个通畅的十字交通组织形式而进行改建的道路工程
本工 2、程各主要参建单位如下:建设单位:西安灞河新区管理委员会设计单位:西安市政设计讨论院有限公司设计监理单位:西安普迈项目管理有限公司监理勘察单位:西北综合勘察设计讨论院施工单位:陕西建工机械施工集团有限公司施工区域范围状况如下:长乐东路:长乐东路:CLK0+400~CLK0+695,全长295m;电厂东路电厂东路:DCK0+000~DCK0+231
5,全长 231
5m;纺西街:纺西街:FXJK1+776~FXJK1+986
780,全长 210

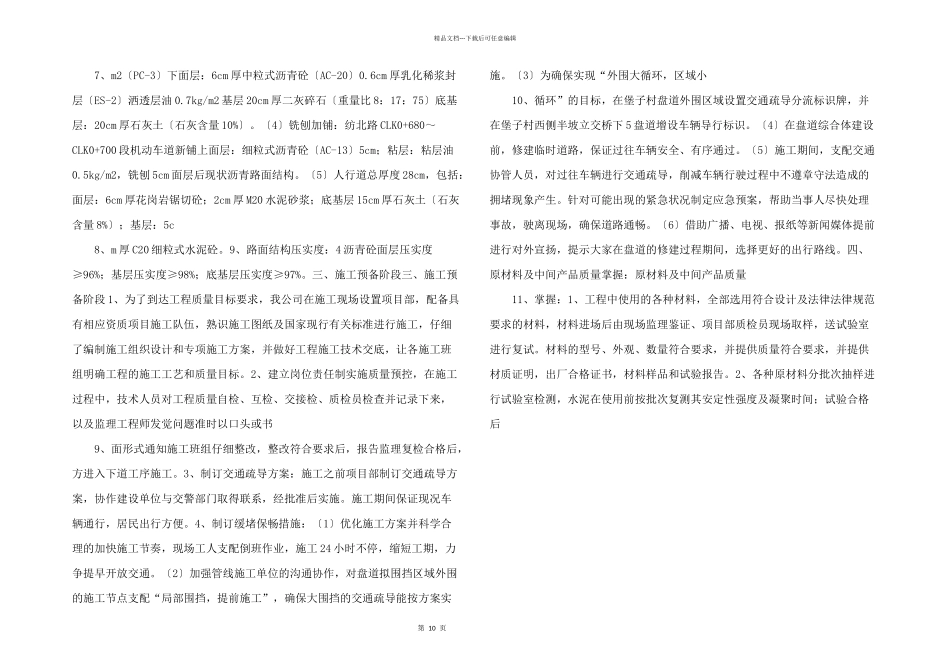

78m;纺建路:纺建路:平交路延长长度 65m
道路修建总长度为 802
28 3、m,沥青砼面层总面积约 28000m2
2 道路改建施工自 2024 年 5 月开始施工,在保证周边交通通行正常的前提下,多次进行道路设计及施工方案的专家商量,划分十多个施工段落及交通围挡形式,最最终 2024 年 6 月 20 日完成了道路改造的全部施工内容
二、工程设计概况二、工程设计概况 1、道路等级:长乐东路、纺北路主为城市主干路;电厂东路及纺西街为城市次干路;2、设计速度:长乐东路—纺北路:40Km/h;电厂东路、纺西街:40Km/h;3
