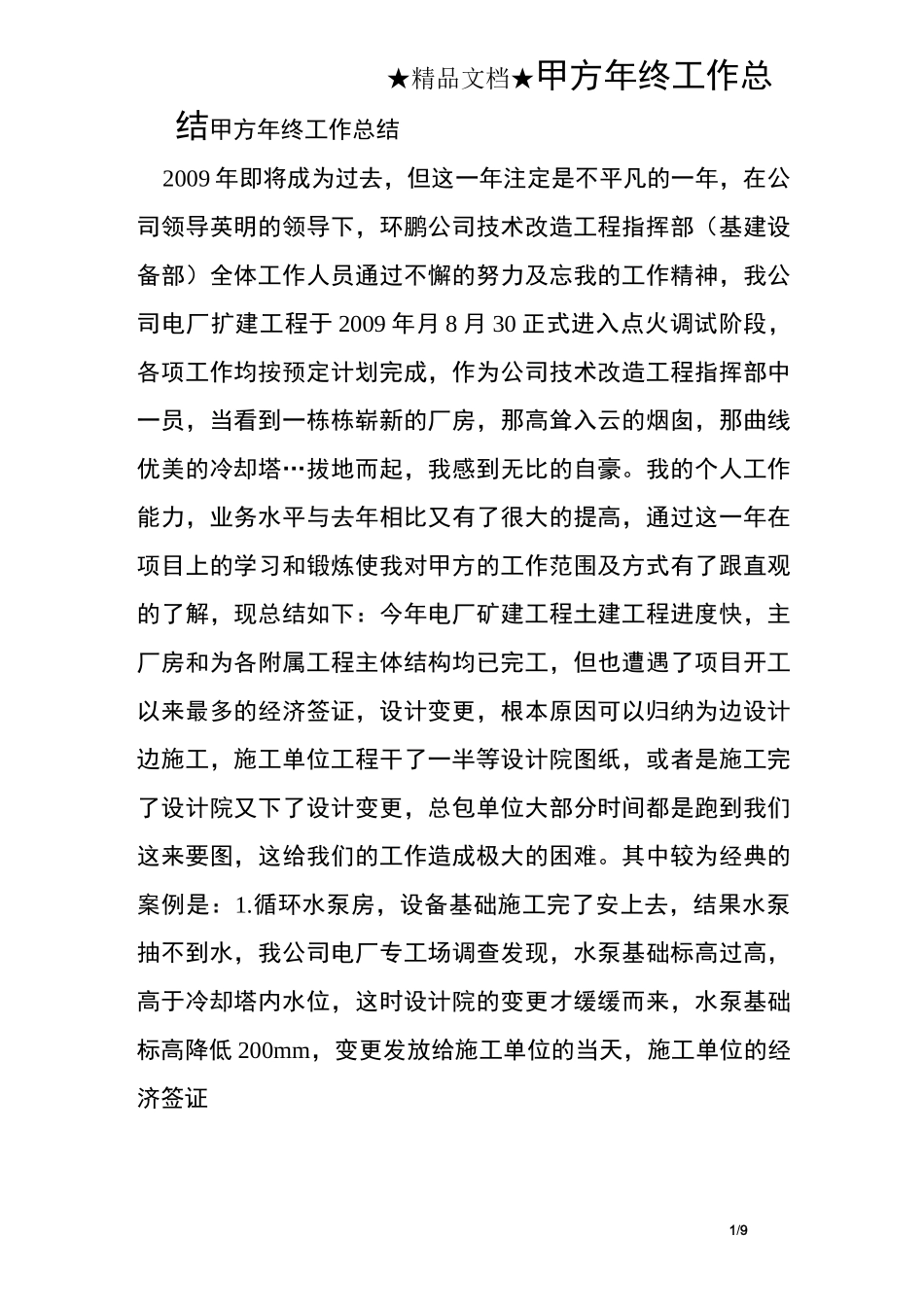

1/9★精品文档★甲方年终工作总结甲方年终工作总结2009 年即将成为过去,但这一年注定是不平凡的一年,在公司领导英明的领导下,环鹏公司技术改造工程指挥部(基建设备部)全体工作人员通过不懈的努力及忘我的工作精神,我公司电厂扩建工程于 2009 年月 8 月 30 正式进入点火调试阶段,各项工作均按预定计划完成,作为公司技术改造工程指挥部中一员,当看到一栋栋崭新的厂房,那高耸入云的烟囱,那曲线优美的冷却塔…拔地而起,我感到无比的自豪

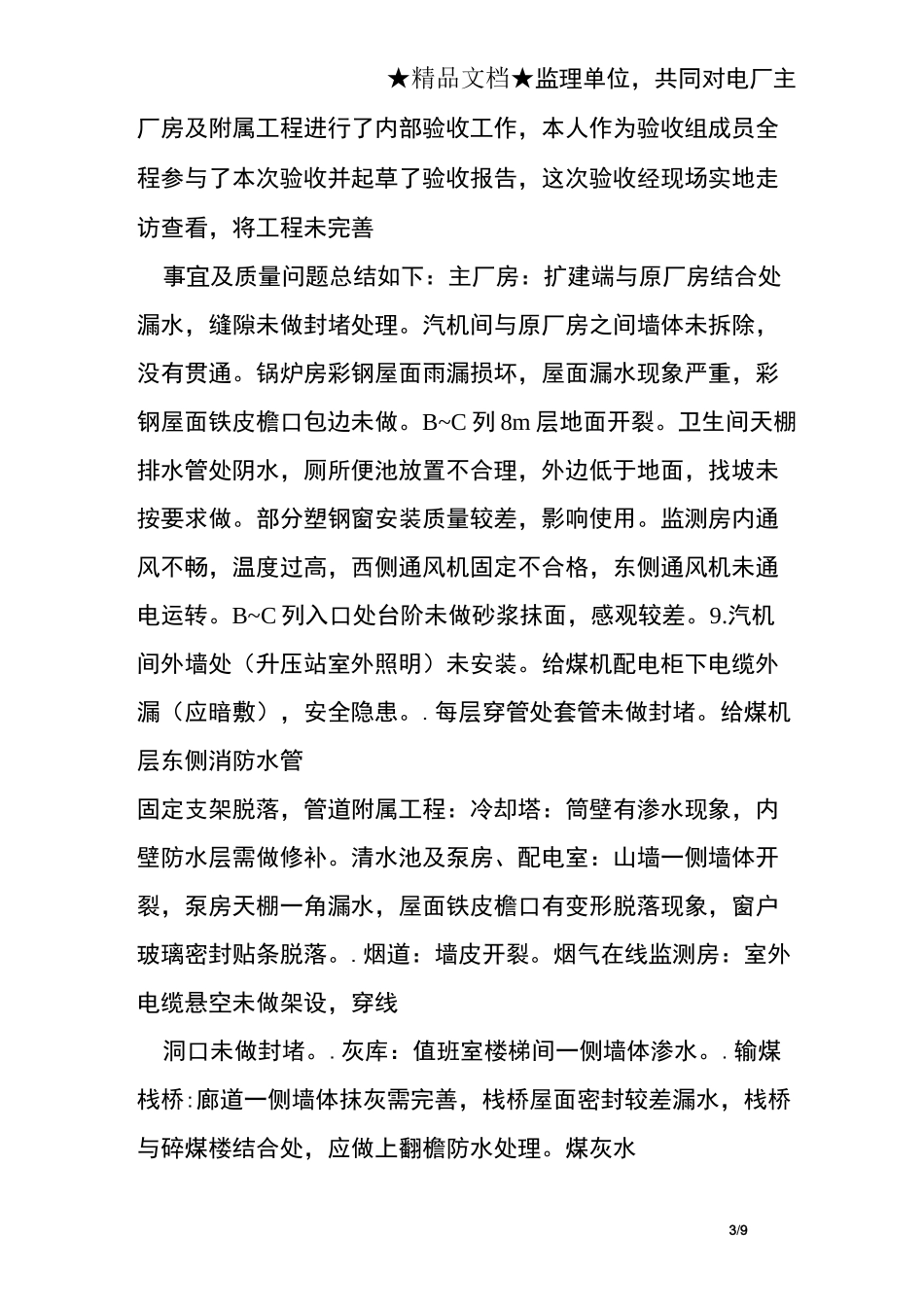

我的个人工作能力,业务水平与去年相比又有了很大的提高,通过这一年在项目上的学习和锻炼使我对甲方的工作范围及方式有了跟直观的了解,现总结如下:今年电厂矿建工程土建工程进度快,主厂房和为各附属工程主体结构均已完工,但也遭遇了项目开工以来最多的经济签证,设计变更,根本原因可以归纳为边设计边施工,施工单位工程干了一半等设计院图纸,或者是施工完了设计院又下了设计变更,总包单位大部分时间都是跑到我们这来要图,这给我们的工作造成极大的困难
其中较为经典的案例是:1
循环水泵房,设备基础施工完了安上去,结果水泵抽不到水,我公司电厂专工场调查发现,水泵基础标高过高,高于冷却塔内水位,这时设计院的变更才缓缓而来,水泵基础标高降低 200mm,变更发放给施工单位的当天,施工单位的经济签证★精品文档★2/93/9★精品文档★监理单位,共同对电厂主厂房及附属工程进行了内部验收工作,本人作为验收组成员全程参与了本次验收并起草了验收报告,这次验收经现场实地走访查看,将工程未完善事宜及质量问题总结如下:主厂房:扩建端与原厂房结合处漏水,缝隙未做封堵处理
汽机间与原厂房之间墙体未拆除,没有贯通
锅炉房彩钢屋面雨漏损坏,屋面漏水现象严重,彩钢屋面铁皮檐口包边未做
B~C 列 8m 层地面开裂
卫生间天棚排水管处阴水,厕所便池放置不合理,外边低于地面,找坡未按要求做
部分塑钢窗安装质
