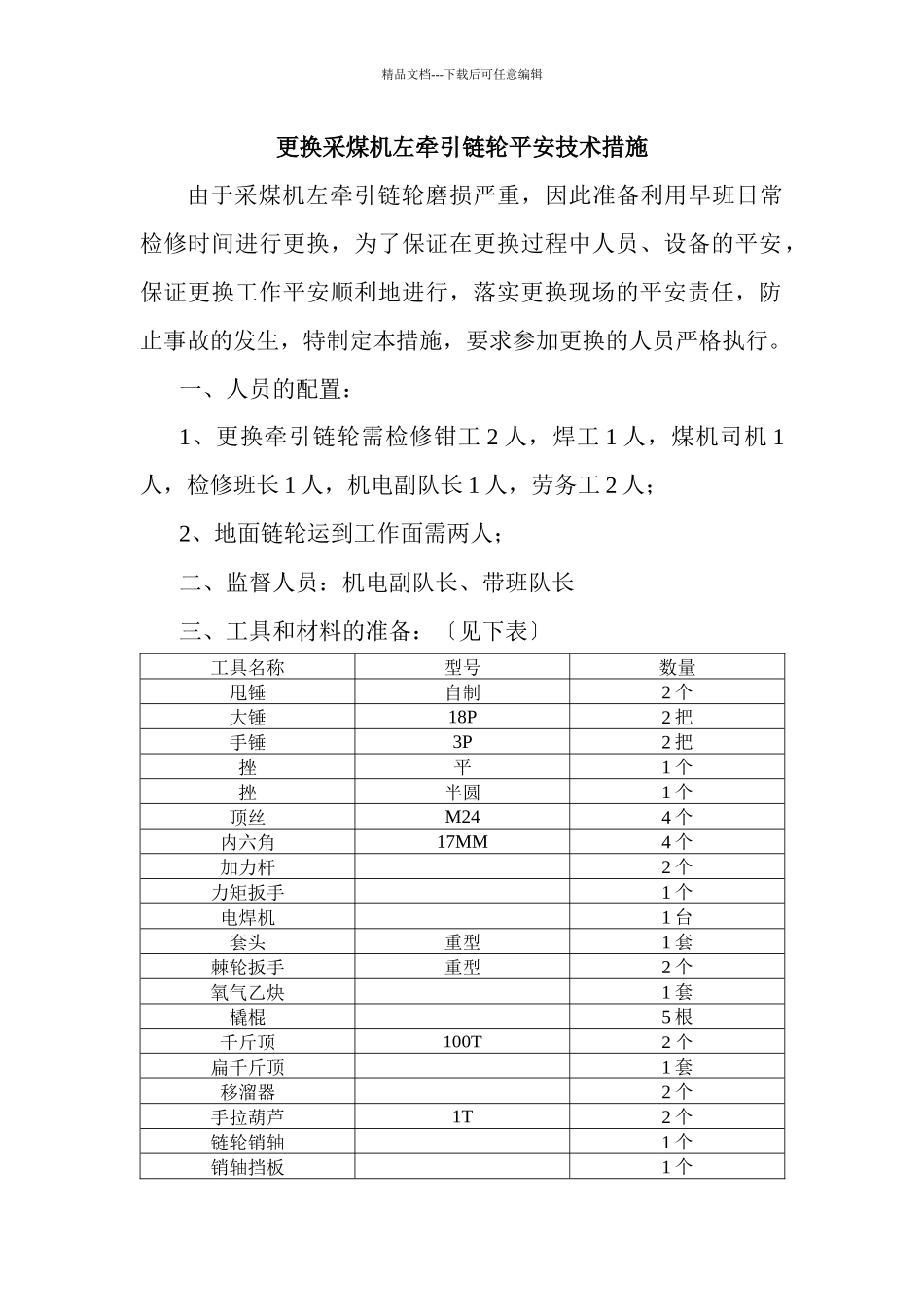

精品文档---下载后可任意编辑更换采煤机左牵引链轮平安技术措施由于采煤机左牵引链轮磨损严重,因此准备利用早班日常检修时间进行更换,为了保证在更换过程中人员、设备的平安,保证更换工作平安顺利地进行,落实更换现场的平安责任,防止事故的发生,特制定本措施,要求参加更换的人员严格执行

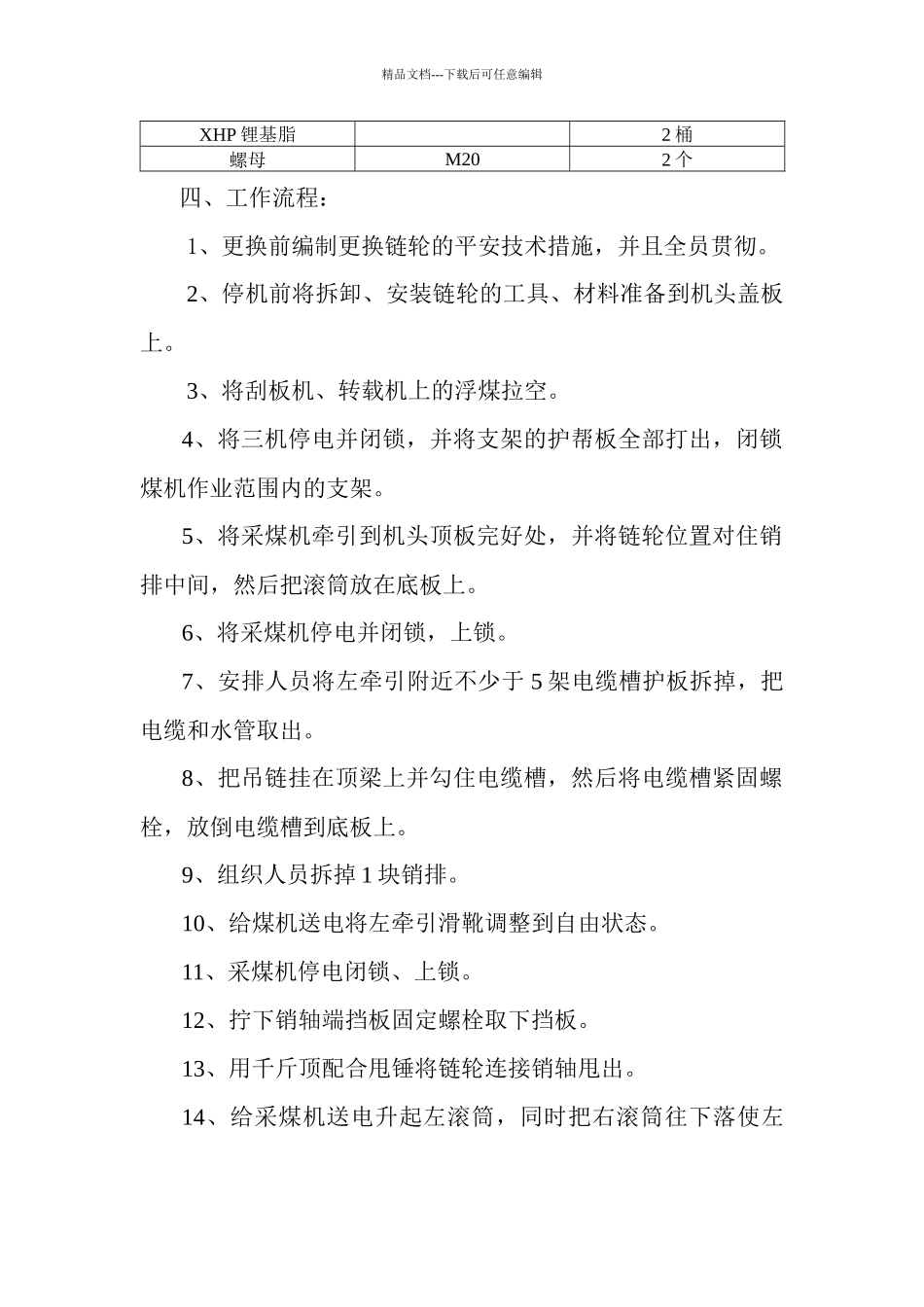

一、人员的配置:1、更换牵引链轮需检修钳工 2 人,焊工 1 人,煤机司机 1人,检修班长 1 人,机电副队长 1 人,劳务工 2 人;2、地面链轮运到工作面需两人;二、监督人员:机电副队长、带班队长三、工具和材料的准备:〔见下表〕工具名称型号数量甩锤自制2 个大锤18P2 把手锤3P2 把挫平1 个挫半圆1 个顶丝M244 个内六角17MM4 个加力杆2 个力矩扳手1 个电焊机1 台套头重型1 套棘轮扳手重型2 个氧气乙炔1 套橇棍5 根千斤顶100T2 个扁千斤顶1 套移溜器2 个手拉葫芦1T2 个链轮销轴1 个销轴挡板1 个精品文档---下载后可任意编辑XHP 锂基脂2 桶螺母M202 个四、工作流程:1、更换前编制更换链轮的平安技术措施,并且全员贯彻
2、停机前将拆卸、安装链轮的工具、材料准备到机头盖板上
3、将刮板机、转载机上的浮煤拉空
4、将三机停电并闭锁,并将支架的护帮板全部打出,闭锁煤机作业范围内的支架
5、将采煤机牵引到机头顶板完好处,并将链轮位置对住销排中间,然后把滚筒放在底板上
6、将采煤机停电并闭锁,上锁
7、安排人员将左牵引附近不少于 5 架电缆槽护板拆掉,把电缆和水管取出
8、把吊链挂在顶梁上并勾住电缆槽,然后将电缆槽紧固螺栓,放倒电缆槽到底板上
9、组织人员拆掉 1 块销排
10、给煤机送电将左牵引滑靴调整到自由状态
11、采煤机停电闭锁、上锁
12、拧下销轴端挡板固定螺栓取下挡板
13、用千斤顶配合甩锤将链轮连接销轴甩出
14、给采煤机送电升起左滚筒,同时把右滚筒往下落
