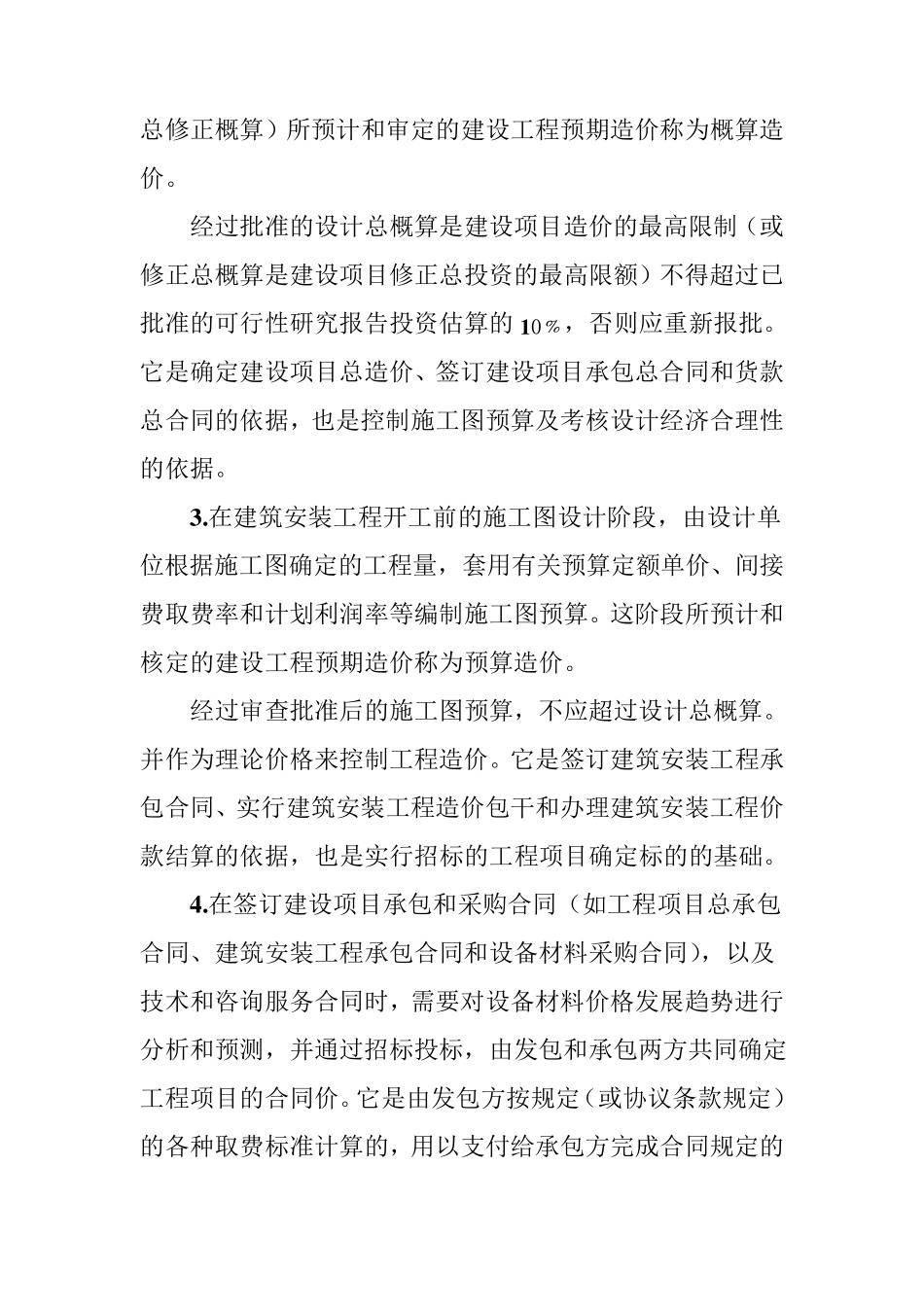

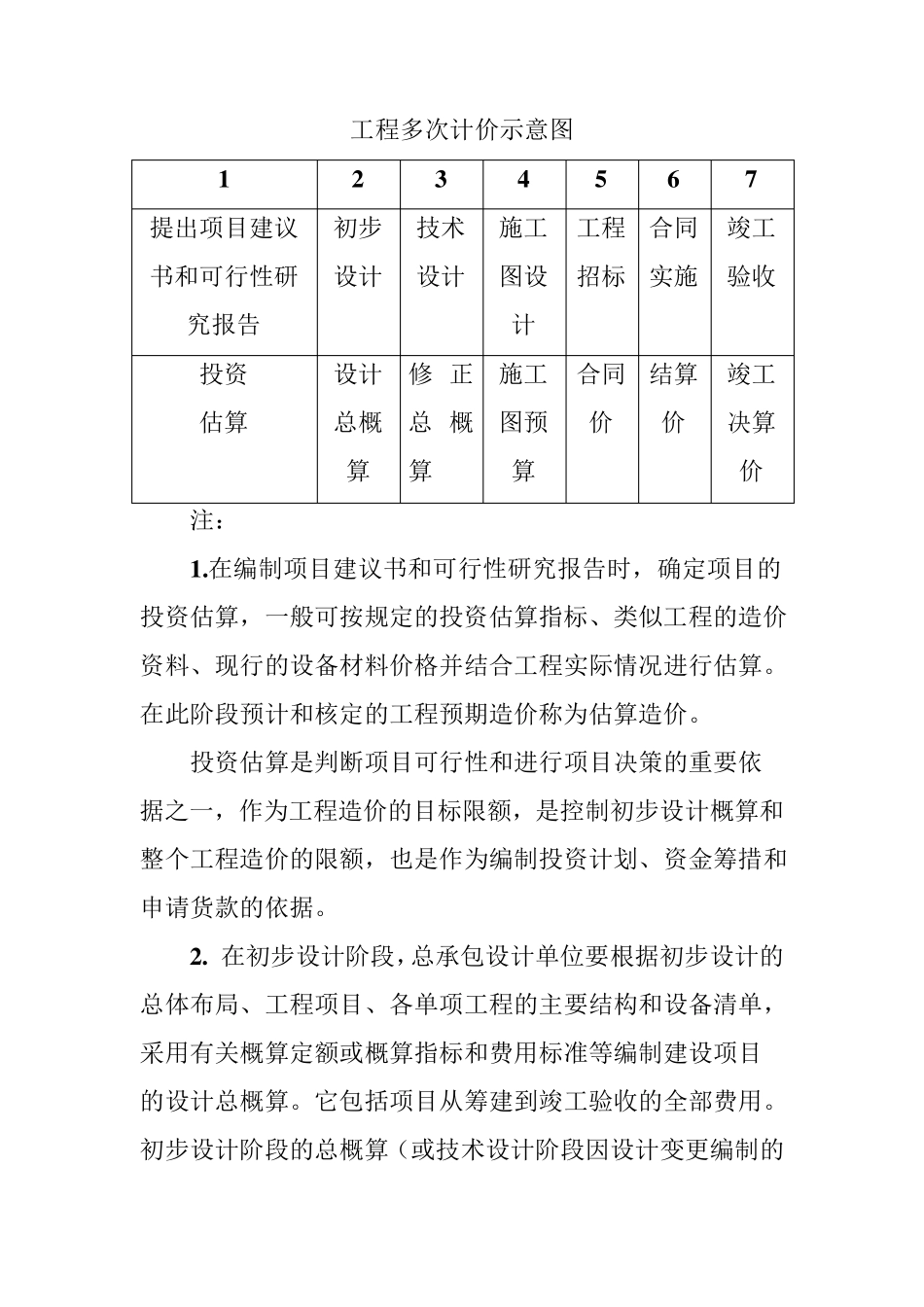

工程多次计价示意图 1 2 3 4 5 6 7 提出项目建议书和可行性研究报告 初步设计 技术设计 施工图设计 工程招标 合同实施 竣工验收 投资 估算 设计总概算 修正总概算 施工图预算 合同价 结算价 竣工决算价 注: 1
在编制项目建议书和可行性研究报告时,确定项目的投资估算,一般可按规定的投资估算指标、类似工程的造价资料、现行的设备材料价格并结合工程实际情况进行估算
在此阶段预计和核定的工程预期造价称为估算造价
投资估算是判断项目可行性和进行项目决策的重要依据之一,作为工程造价的目标限额,是控制初步设计概算和整个工程造价的限额,也是作为编制投资计划、资金筹措和申请货款的依据
在初步设计阶段,总承包设计单位要根据初步设计的总体布局、工程项目、各单项工程的主要结构和设备清单,采用有关概算定额或概算指标和费用标准等编制建设项目的设计总概算
它包括项目从筹建到竣工验收的全部费用
初步设计阶段的总概算(或技术设计阶段因设计变更编制的总修正概算)所预计和审定的建设工程预期造价称为概算造价
经过批准的设计总概算是建设项目造价的最高限制(或修正总概算是建设项目修正总投资的最高限额)不得超过已批准的可行性研究报告投资估算的1 0﹪,否则应重新报批
它是确定建设项目总造价、签订建设项目承包总合同和货款总合同的依据,也是控制施工图预算及考核设计经济合理性的依据
在建筑安装工程开工前的施工图设计阶段,由设计单位根据施工图确定的工程量,套用有关预算定额单价、间接费取费率和计划利润率等编制施工图预算
这阶段所预计和核定的建设工程预期造价称为预算造价
经过审查批准后的施工图预算,不应超过设计总概算
并作为理论价格来控制工程造价

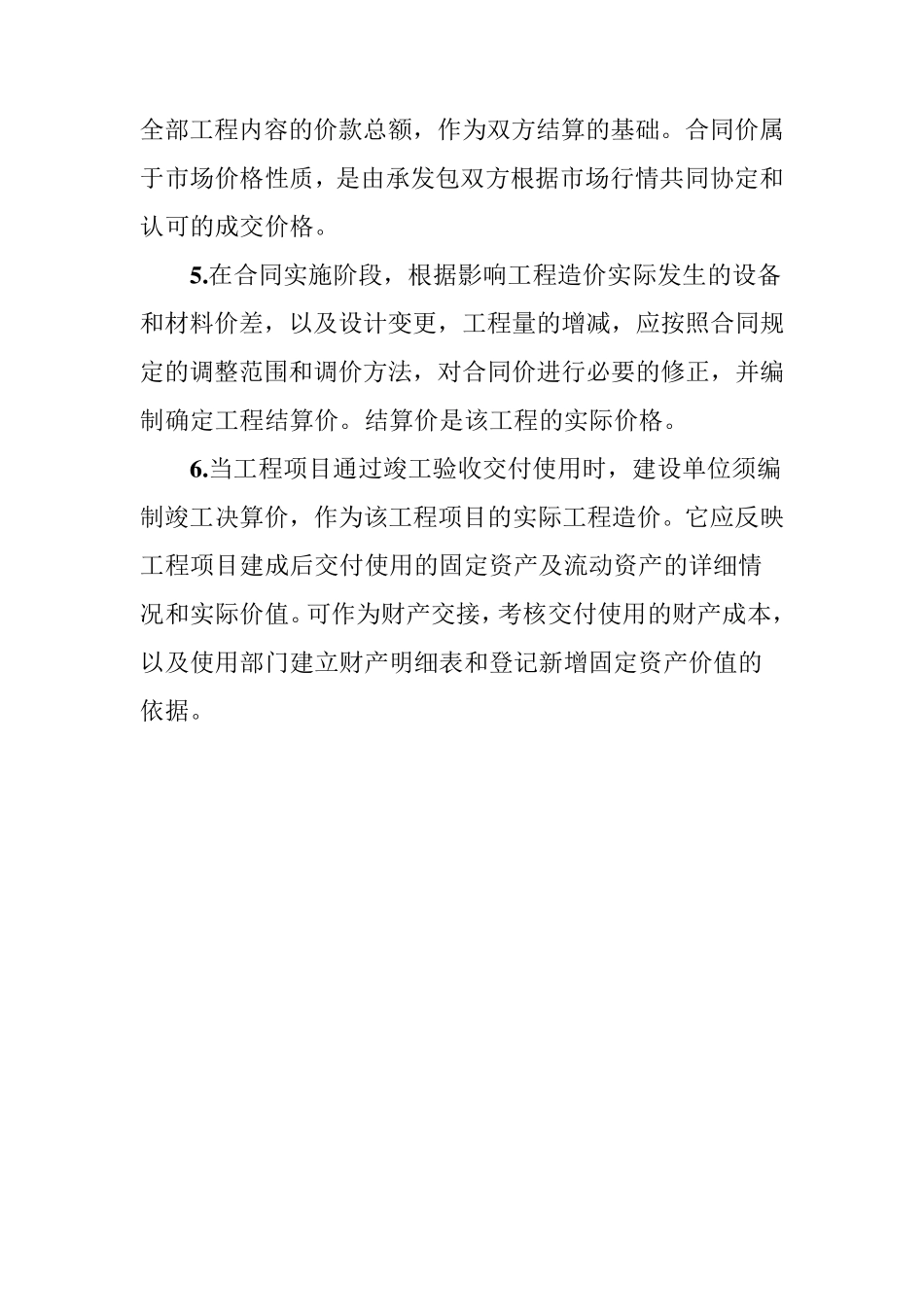

它是签订建筑安装工程承包合同、实行建筑安装工程造价包干和办理建筑安装工程价款结算的依据,也是实行招标的工程项目确定标的的基础
