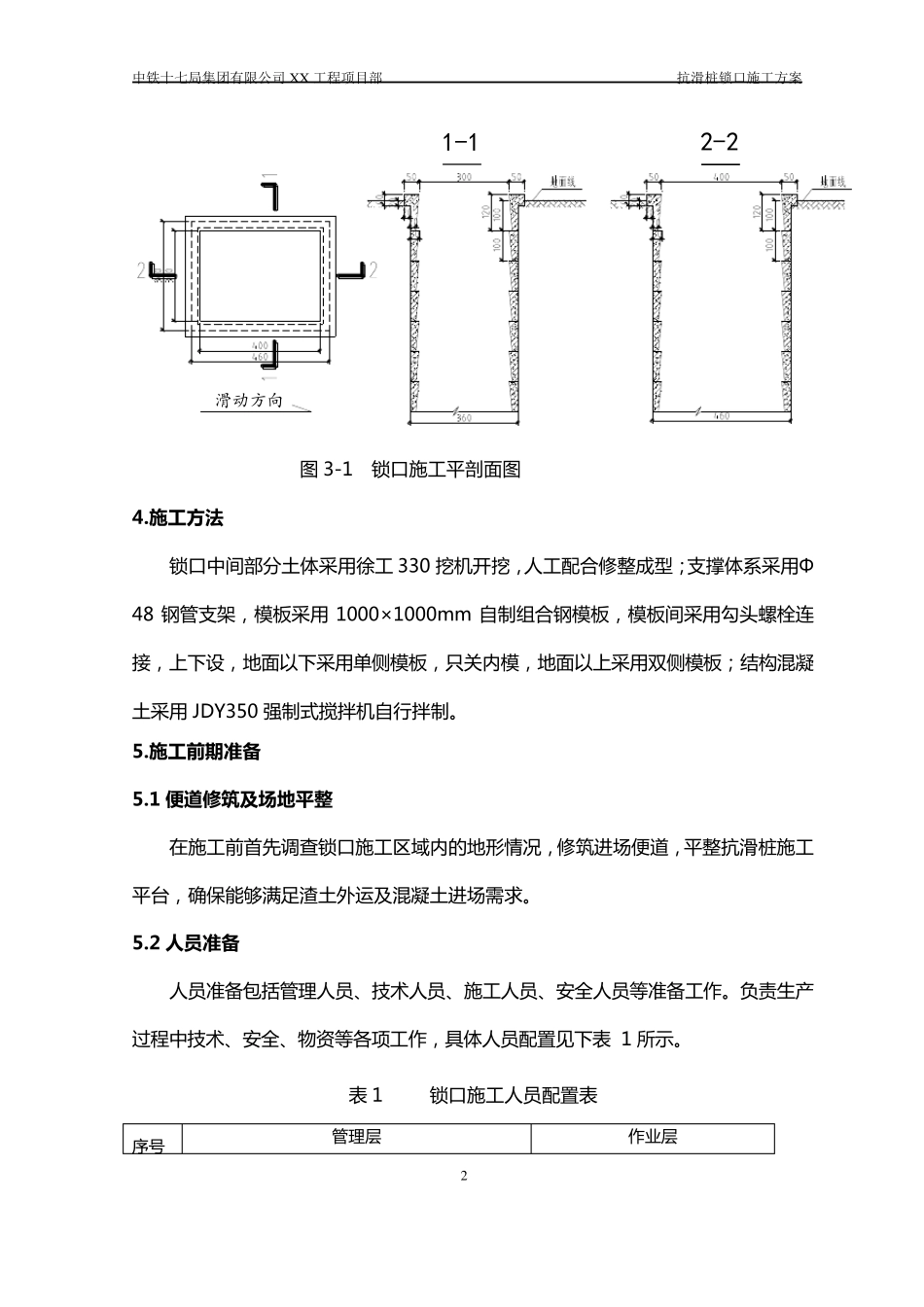

中铁十七局集团有限公司 X X 工程项目部 抗滑桩锁口施工方案 0 XX 工 程 抗 滑 桩 锁 口施工方案 编 制: 复核: 审核: 中铁十七局集团有限公司 X X 工程项目部 抗滑桩锁口施工方案 1 中 铁 十 七 局 集 团 有 限 公 司 XX 项 目 经 理 部 年 月 日 抗 滑 桩 锁 口 施 工 方 案 1.编 制 依据 (1)XX 积 体 治 理 抗 滑 桩 布 置 及 结 构 图 (2)国 家 及 部 委 相 关 施 工 技 术 规 范 、规 程 、标 准 。 (3)我 单 位 施 工 技 术 水 平 、现 有 装 备 水 平 及 装 备 投 入 能 力 。 2.编 制 范围 编 制 范 围 : XX 坡 积 体 治 理 抗 滑 桩 施 工 锁 口 部 分 , 包 括 桩 井 开 挖 , 钢 筋 绑 扎 及 砼 浇注 。 编 制 内 容 : 上 述 工 程 内 容 的 施 工 方 法 、进 度 计 划 、劳 材 机 的 配 置 、施 工 管 理 及 相 关保 证 措 施 等 。 3.工 程概况 锁 口 地 质 主 要 是 块 石 、碎 石 夹 土 。 抗 滑 桩 断 面 形 式 为 矩 形 , 净 空 尺 寸 为 3m×4m,开 挖 外 轮 廓 尺 寸 为3.6m×4.6m。 计 划 施 工 锁 口 主 要 截 面 尺 寸 为0.5m×0.5m。 锁 口施 工 平 剖 面 图 如 3-1 所 示。 中铁十七局集团有限公司 X X 工程项目部 抗滑桩锁口施工方案 2 1-12-2滑动方向 图 3-1 锁 口 施 工 平 剖 面 图 4.施 工 方 法 锁 口 中 间 部 分 土 体 采 用 徐 工 330 挖 机 开 挖 , 人 工 配 合 修 整 成 型 ; 支 撑 体 系 采 用 Φ48 钢 管 支 架 , 模 板 采 用1000×1000mm 自 制 组 合 钢 模 板 , 模 板 间 采 用 勾 头 螺 栓 连接 , 上 下 设 , 地 面 以 下 采 用 单 侧 模 板 , 只 关 内 模 , 地 面 以 上 采 用 双 侧 模 板 ; 结 构 混 凝土 采 用 JDY350 强 制 式 搅 拌 机 自 行 拌 制 。 5.施 工 前 期 准 备 5.1 便 道 修 筑 及 场 地 平 整 在 施 工 前 首 先 调 查 锁 口 施 工 区 域 内 的 地 形 情 况 , 修 筑 进 场 便 道 , 平 整 抗 滑 桩 施 ...
