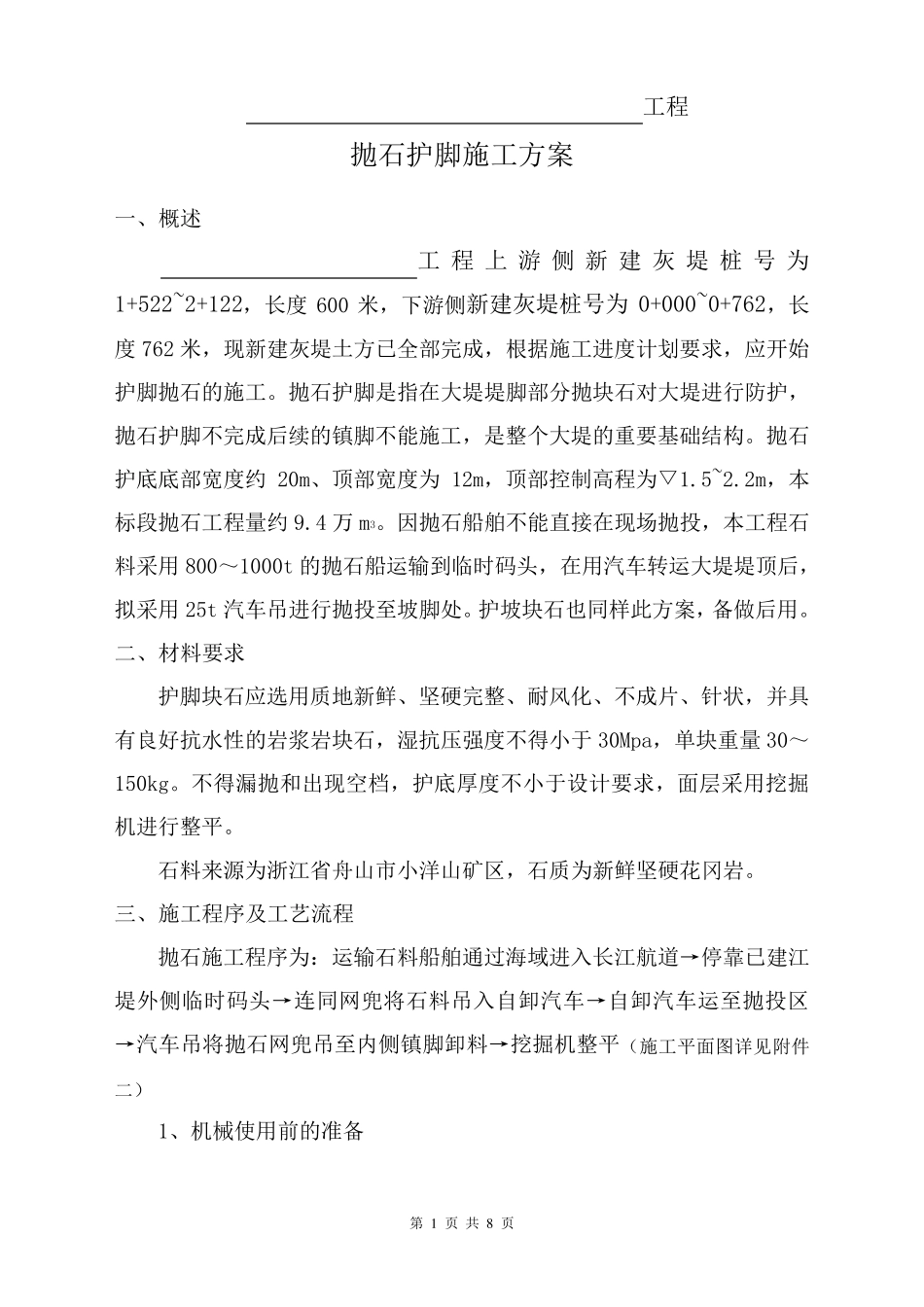

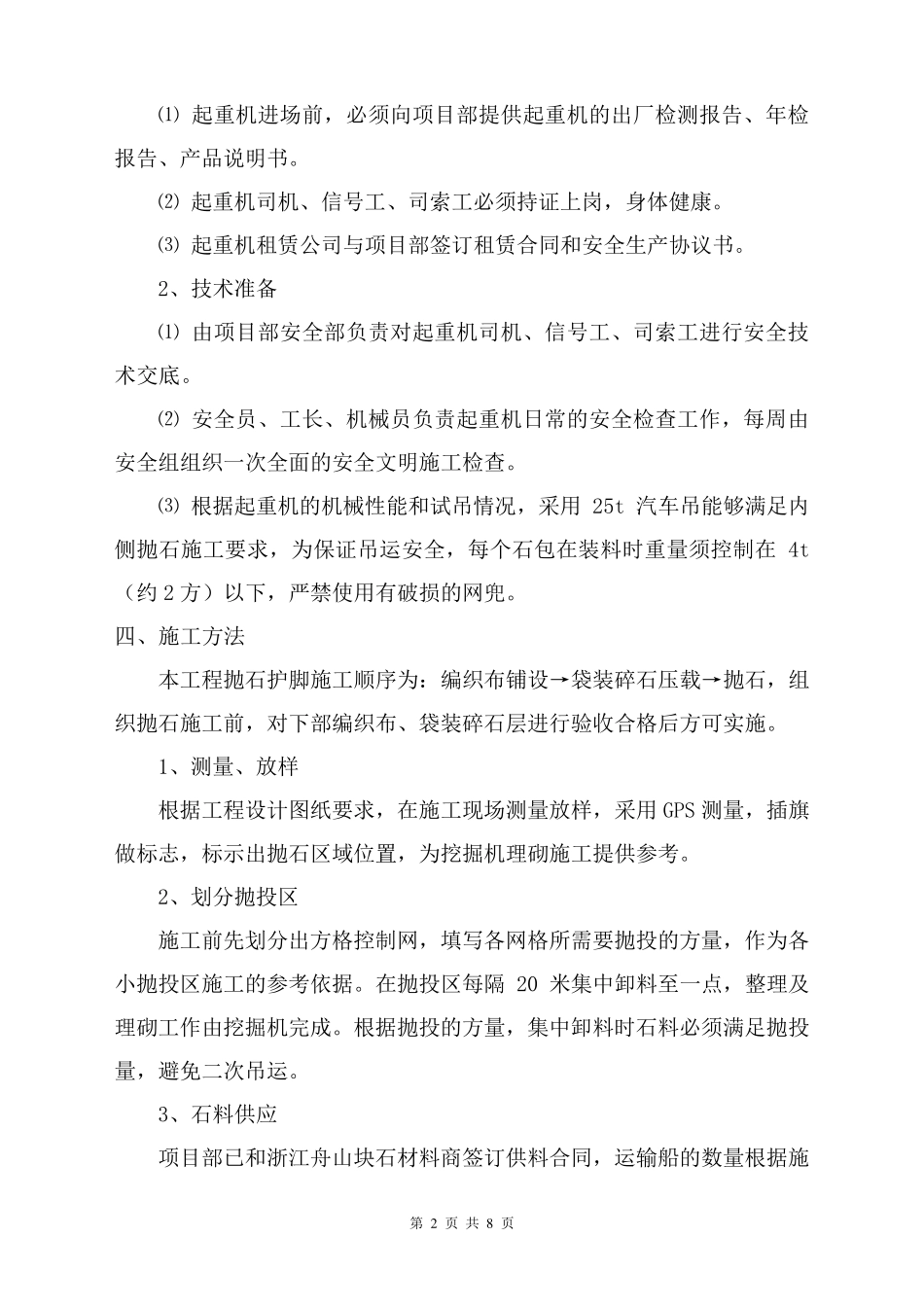

第 1 页 共 8 页 工 程 抛 石 护 脚 施 工 方 案 一 、 概 述 工程上游侧新建灰堤桩号为1+522~2+122, 长 度600 米 , 下 游 侧 新 建 灰 堤 桩 号 为0+000~0+762, 长度 762 米 , 现 新 建 灰 堤 土 方 已 全 部 完 成 , 根 据 施 工 进 度 计 划 要 求 , 应 开 始护 脚 抛 石 的 施 工 。 抛 石 护 脚 是 指 在 大 堤 堤 脚 部 分 抛 块 石 对 大 堤 进 行 防 护 ,抛 石 护 脚 不 完 成 后 续 的 镇 脚 不 能 施 工 , 是 整 个 大 堤 的 重 要 基 础 结 构 。 抛 石护 底 底 部 宽 度 约20m、 顶 部 宽 度 为12m, 顶 部 控 制 高 程 为 ▽ 1.5~2.2m, 本标 段 抛 石 工 程 量 约 9.4 万 m3。 因 抛 石 船 舶 不 能 直 接 在 现 场 抛 投 , 本 工 程 石料 采 用 800~ 1000t 的 抛 石 船 运 输 到 临 时 码 头 , 在 用 汽 车 转 运 大 堤 堤 顶 后 ,拟 采 用 25t 汽 车 吊 进 行 抛 投 至 坡 脚 处 。 护 坡 块 石 也 同 样 此 方 案 , 备 做 后 用 。 二 、 材 料 要 求 护 脚 块 石 应 选 用 质 地 新 鲜 、 坚 硬 完 整 、 耐 风 化 、 不 成 片 、 针状, 并具有良好抗水性的 岩浆岩块 石 , 湿抗压强度 不 得小于30Mpa, 单块 重 量 30~150kg。 不 得漏抛 和出现 空档, 护 底 厚度 不 小于设计 要 求 , 面层采 用 挖掘机进 行 整 平。 石 料 来源为 浙江省舟山市小洋山矿区, 石 质 为 新 鲜 坚 硬 花冈岩。 三、 施 工 程 序及工 艺流程 抛 石 施 工 程 序为 :运 输 石 料 船 舶 通过海域进 入长 江航道→停靠已 建 江堤 外侧 临 时 码 头 →连同 网兜将石 料 吊 入自卸汽 车 →自卸汽 车 运 至 抛 投 区→汽 车 吊 将抛 石 网兜吊 至 内侧 镇 脚 卸料 →挖掘机整 平(施 工 平面图详见附件二 ) 1、 机械使用 前的 准备 第 2 页 共 8 页 ⑴ 起 重 机 进 场 前 , 必 须 向 项 目 部 提 供 起 重 机 的 出 厂 检 测 报 告 、 年 检报 告 、 产 品 说 明 书 。 ⑵ 起 重 机 司 ...
