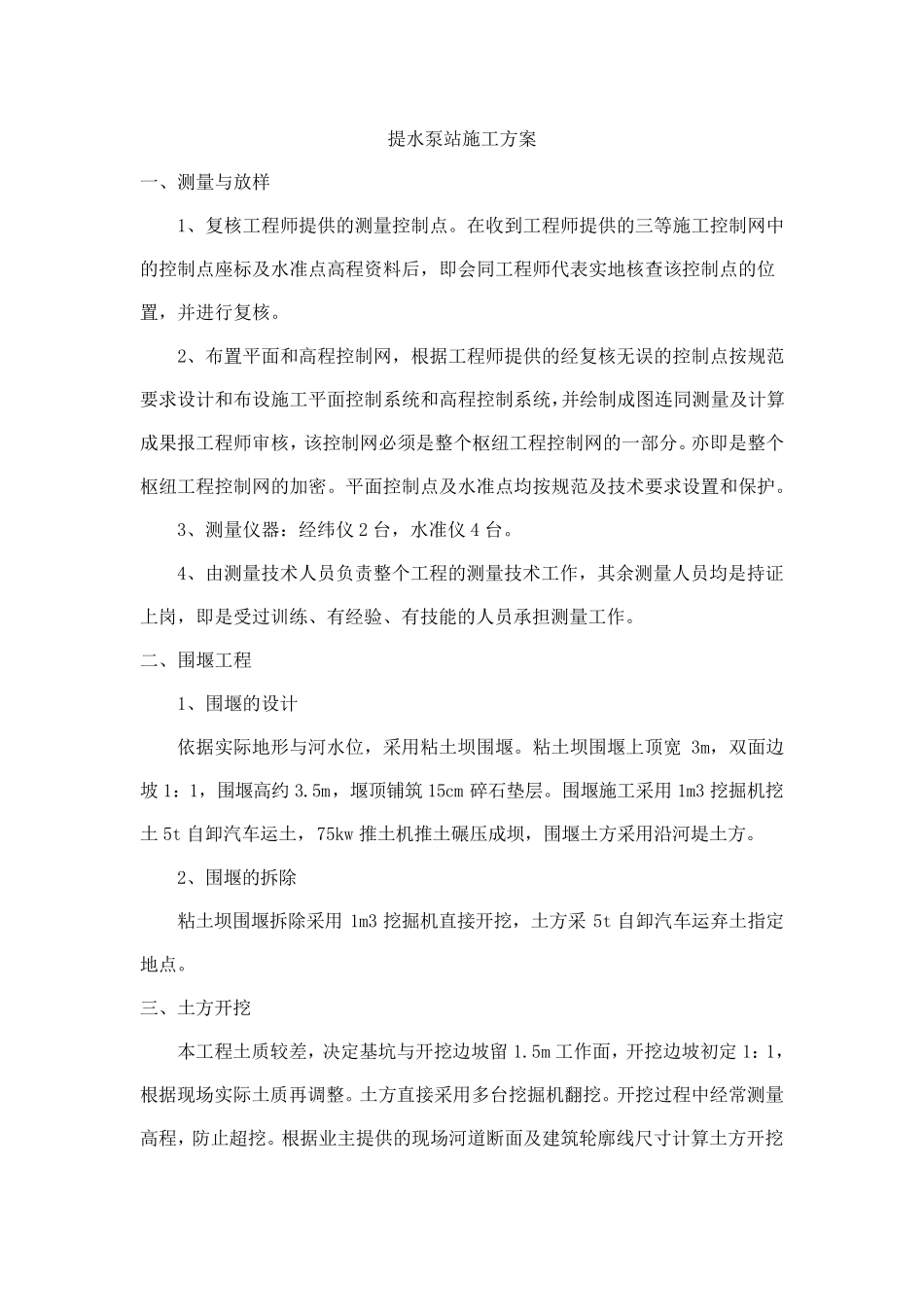

提水泵站施工方案 一、测量与放样 1、复核工程师提供的测量控制点
在收到工程师提供的三等施工控制网中的控制点座标及水准点高程资料后,即会同工程师代表实地核查该控制点的位置,并进行复核
2、布置平面和高程控制网,根据工程师提供的经复核无误的控制点按规范要求设计和布设施工平面控制系统和高程控制系统,并绘制成图连同测量及计算成果报工程师审核,该控制网必须是整个枢纽工程控制网的一部分
亦即是整个枢纽工程控制网的加密
平面控制点及水准点均按规范及技术要求设置和保护

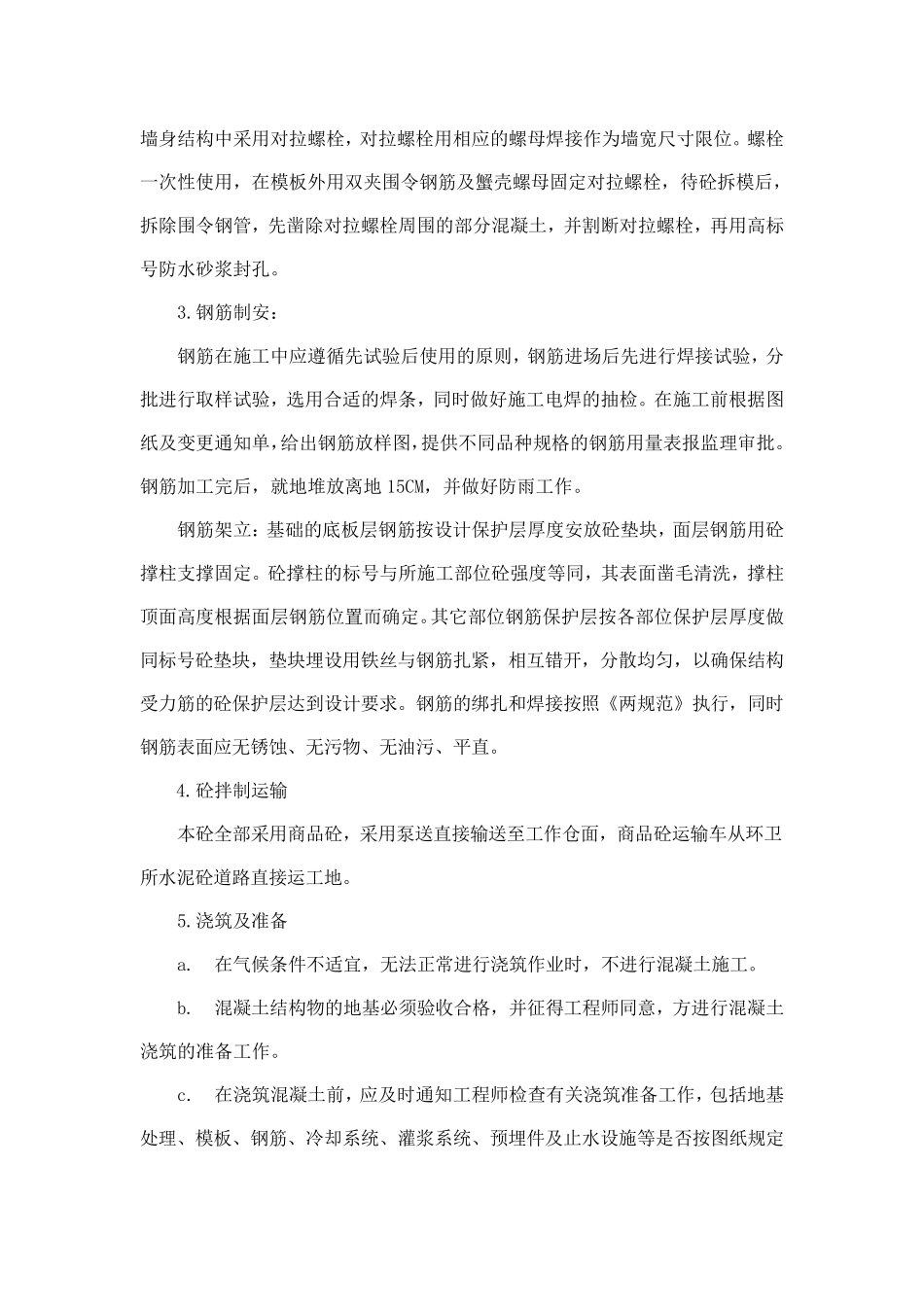

3、测量仪器:经纬仪 2 台,水准仪 4 台
4、由测量技术人员负责整个工程的测量技术工作,其余测量人员均是持证上岗,即是受过训练、有经验、有技能的人员承担测量工作
二、围堰工程 1、围堰的设计 依据实际地形与河水位,采用粘土坝围堰
粘土坝围堰上顶宽3m,双面边坡1:1,围堰高约3
5m,堰顶铺筑15cm 碎石垫层
围堰施工采用1m3 挖掘机挖土5t 自卸汽车运土,75kw 推土机推土碾压成坝,围堰土方采用沿河堤 土方
2、围堰的拆 除 粘土坝围堰拆 除 采用1m3 挖掘机直 接 开 挖,土方采5t 自卸汽车运弃 土指 定地点
三、土方开 挖 本 工程土质 较 差 ,决 定 基 坑 与开 挖边坡留 1
5m 工作面,开 挖边坡初 定 1:1,根据现 场 实际土质 再 调 整
土方直 接 采用多 台挖掘机翻 挖
开 挖过程中经常 测量高程,防 止 超 挖

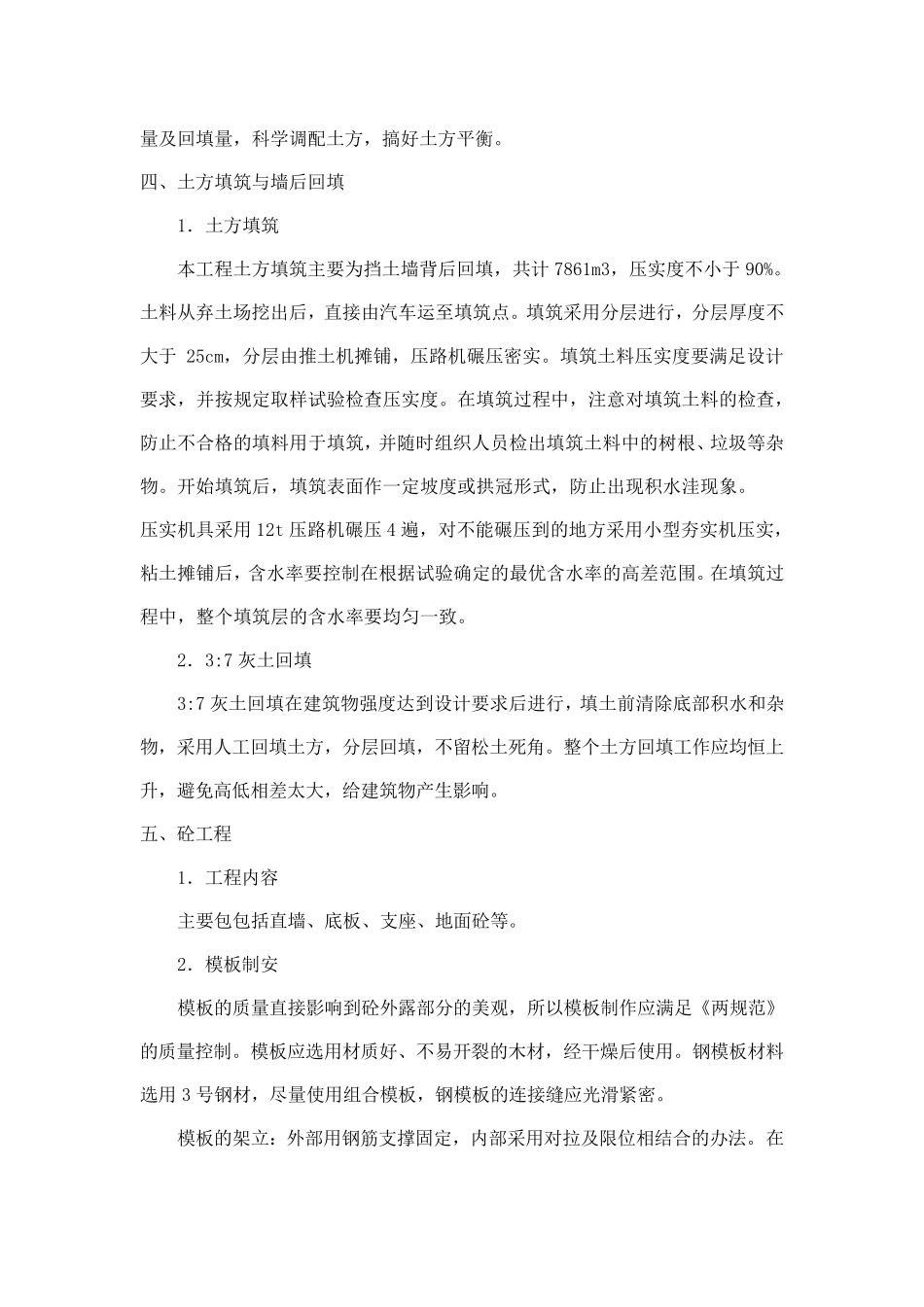

根据业 主 提供的现 场 河道 断 面及建 筑轮 廓 线 尺 寸 计算土方开 挖量及回填量,科学调配土方,搞好土方平衡
四、土方填筑与墙后回填 1.土方填筑 本工程土方填筑主要为挡土墙背后回填,共计 7861m3,压实度不小于 90%
土料从弃土场挖出后,直接由汽车运至填筑点
填筑采用分层进行,分层厚度不大于 25cm,分层由推土机摊铺,压路机碾压密实
