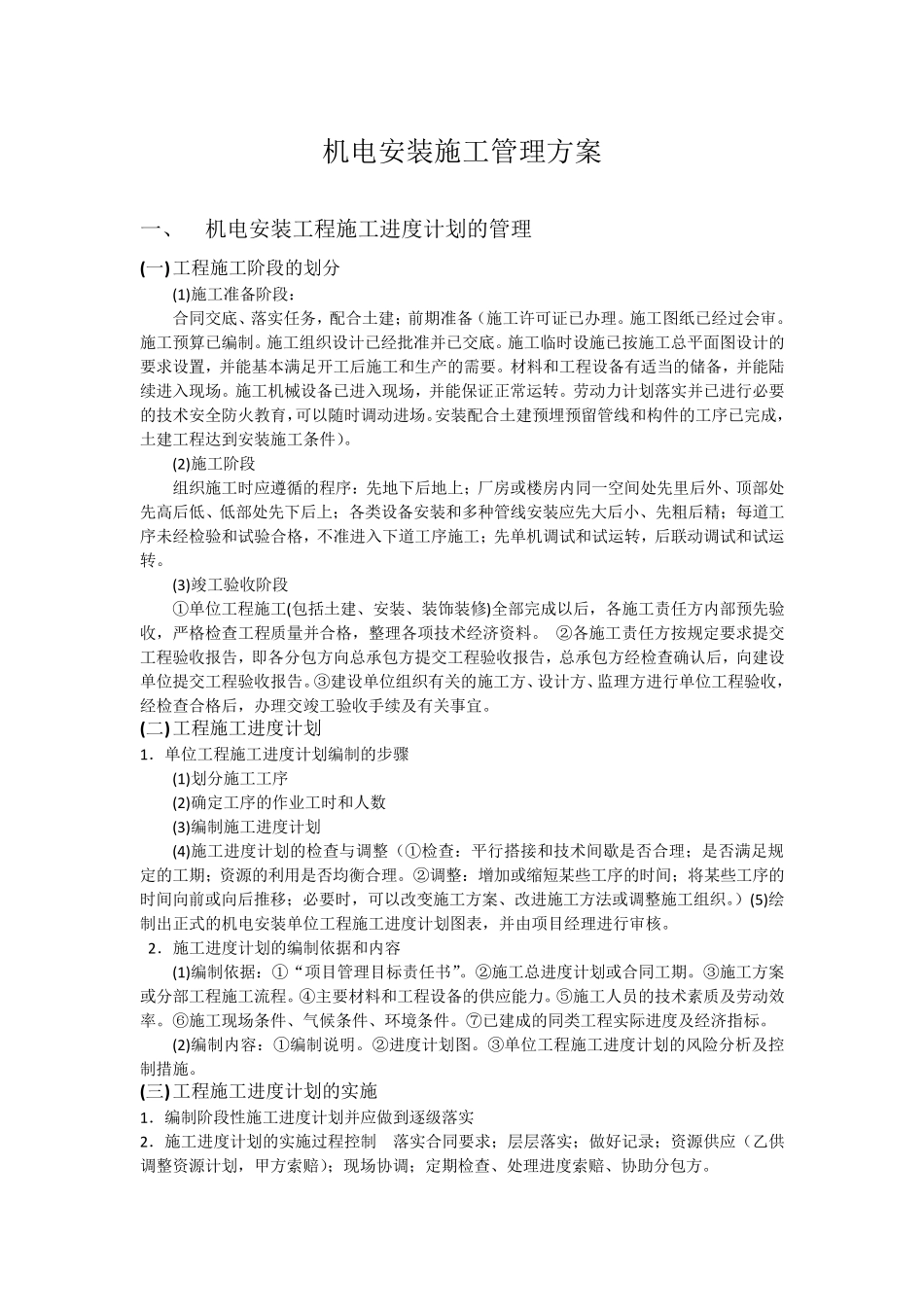

机 电 安 装 施 工 管 理 方 案 一 、 机 电 安 装 工 程 施 工 进 度 计 划 的 管 理 (一 ) 工 程 施 工 阶 段 的 划 分 (1)施 工 准 备 阶 段 : 合 同 交 底 、 落 实 任 务 , 配 合 土 建 ; 前 期 准 备 ( 施 工 许 可 证 已 办 理 。 施 工 图 纸 已 经 过 会 审 。施 工 预 算 已 编 制 。 施 工 组 织 设 计 已 经 批 准 并 已 交 底 。 施 工 临 时 设 施 已 按 施 工 总 平 面 图 设 计 的要 求 设 置 , 并 能 基 本 满 足 开 工 后 施 工 和 生 产 的 需 要 。 材 料 和 工 程 设 备 有 适 当 的 储 备 , 并 能 陆续 进 入 现 场 。 施 工 机 械 设 备 已 进 入 现 场 , 并 能 保 证 正 常 运 转 。 劳 动 力 计 划 落 实 并 已 进 行 必 要的 技 术 安 全 防 火 教 育 ,可 以 随 时 调 动 进 场 。安 装 配 合 土 建 预 埋 预 留 管 线 和 构 件 的 工 序 已 完 成 ,土 建 工 程 达 到 安 装 施 工 条 件 )。 (2)施 工 阶 段 组 织 施 工 时 应 遵 循 的 程 序 : 先地下后 地上; 厂房或楼房内同 一 空间处先里后 外、 顶部处先高后 低、 低部处先下后 上; 各类设 备 安 装 和 多种管 线 安 装 应 先大后 小、 先粗后 精; 每道工序 未经 检验和 试验合 格, 不准 进 入 下道工 序 施 工 ; 先单机 调 试和 试运 转 , 后 联动 调 试和 试运转 。 (3)竣工 验收阶 段 ①单位工 程 施 工 (包括土 建 、 安 装 、 装 饰装 修)全 部完 成 以 后 , 各施 工 责任 方 内部预 先验收, 严格检查工 程 质量并 合 格, 整理 各项技 术 经 济资料 。 ②各施 工 责任 方 按 规定要 求 提交工 程 验收报告, 即各分 包方 向总 承包方 提交 工 程 验收报告, 总 承包方 经 检查确认后 , 向建 设单位提交 工 程 验收报告。 ③建 设 单位组 织 有 关的 施 工 方 、 设 计 方 、 监理 方 进 行 单位工 程 验收,经 检查合 格后 , 办 理 交 竣工 验收手续 及有 关事宜。 (二) 工 程 施 工 进...
