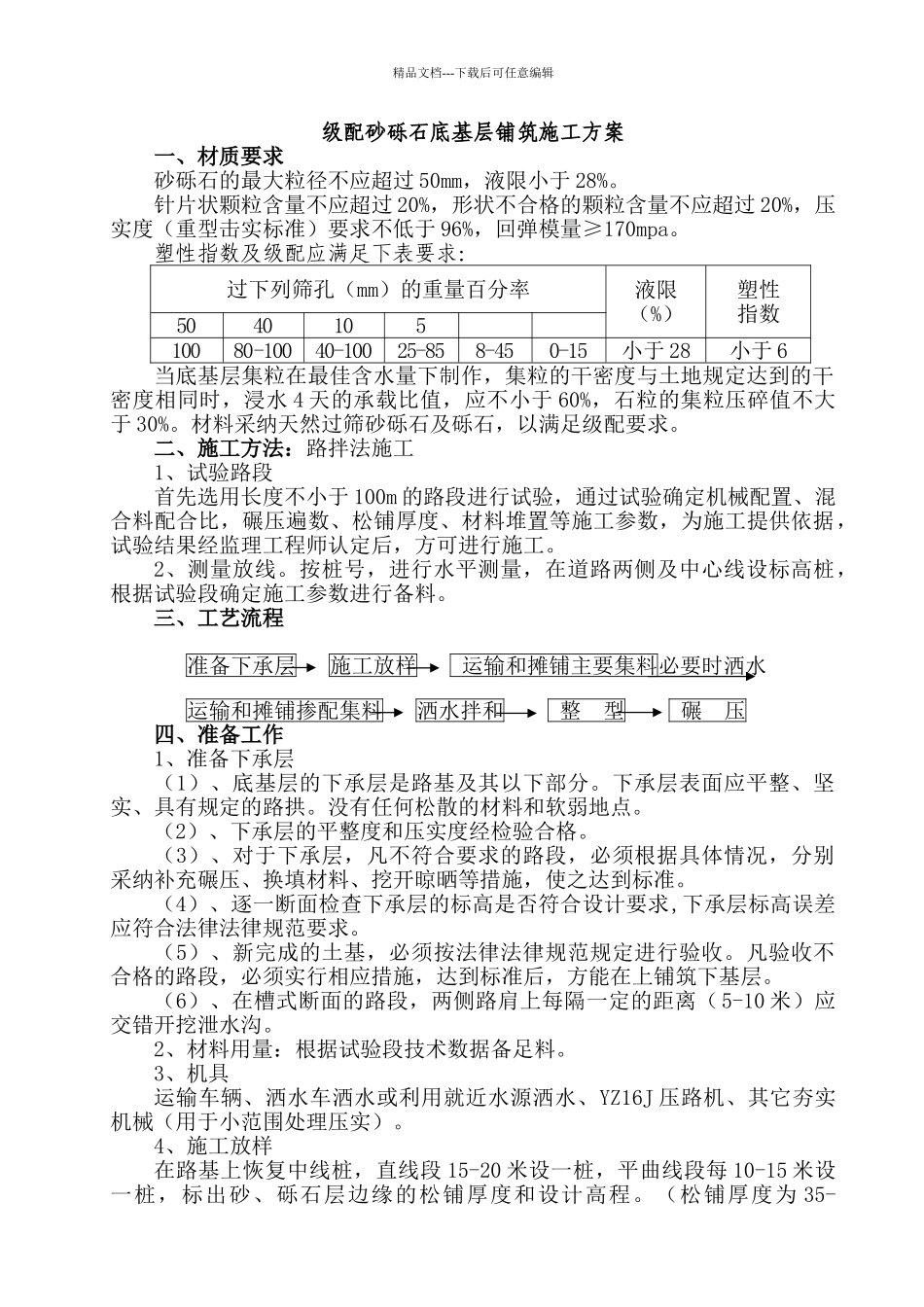

精品文档---下载后可任意编辑级配砂砾石底基层铺筑施工方案一、材质要求砂砾石的最大粒径不应超过 50mm,液限小于 28%。针片状颗粒含量不应超过 20%,形状不合格的颗粒含量不应超过 20%,压实度(重型击实标准)要求不低于 96%,回弹模量≥170mpa。塑性指数及级配应满足下表要求:过下列筛孔(mm)的重量百分率液限(%)塑性指数504010510080-10040-10025-858-450-15小于 28小于 6当底基层集粒在最佳含水量下制作,集粒的干密度与土地规定达到的干密度相同时,浸水 4 天的承载比值,应不小于 60%,石粒的集粒压碎值不大于 30%。材料采纳天然过筛砂砾石及砾石,以满足级配要求。二、施工方法:路拌法施工1、试验路段首先选用长度不小于 100m 的路段进行试验,通过试验确定机械配置、混合料配合比,碾压遍数、松铺厚度、材料堆置等施工参数,为施工提供依据,试验结果经监理工程师认定后,方可进行施工。2、测量放线。按桩号,进行水平测量,在道路两侧及中心线设标高桩,根据试验段确定施工参数进行备料。三、工艺流程 准备下承层 施工放样 运输和摊铺主要集料必要时洒水 运输和摊铺掺配集料 洒水拌和 整 型 碾 压四、准备工作1、准备下承层(1)、底基层的下承层是路基及其以下部分。下承层表面应平整、坚实、具有规定的路拱。没有任何松散的材料和软弱地点。(2)、下承层的平整度和压实度经检验合格。(3)、对于下承层,凡不符合要求的路段,必须根据具体情况,分别采纳补充碾压、换填材料、挖开晾晒等措施,使之达到标准。(4)、逐一断面检查下承层的标高是否符合设计要求,下承层标高误差应符合法律法律规范要求。(5)、新完成的土基,必须按法律法律规范规定进行验收。凡验收不合格的路段,必须实行相应措施,达到标准后,方能在上铺筑下基层。(6)、在槽式断面的路段,两侧路肩上每隔一定的距离(5-10 米)应交错开挖泄水沟。2、材料用量:根据试验段技术数据备足料。3、机具运输车辆、洒水车洒水或利用就近水源洒水、YZ16J 压路机、其它夯实机械(用于小范围处理压实)。4、施工放样在路基上恢复中线桩,直线段 15-20 米设一桩,平曲线段每 10-15 米设一桩,标出砂、砾石层边缘的松铺厚度和设计高程。(松铺厚度为 35-精品文档---下载后可任意编辑37cm) 五、掺配集料本工程级配砂砾石底基层拌和采纳路拌方式。(1)、集料过于干应事先洒水闷料,使集料中的含水量接进最佳值(最佳含水量 1%左右)(2)、...
