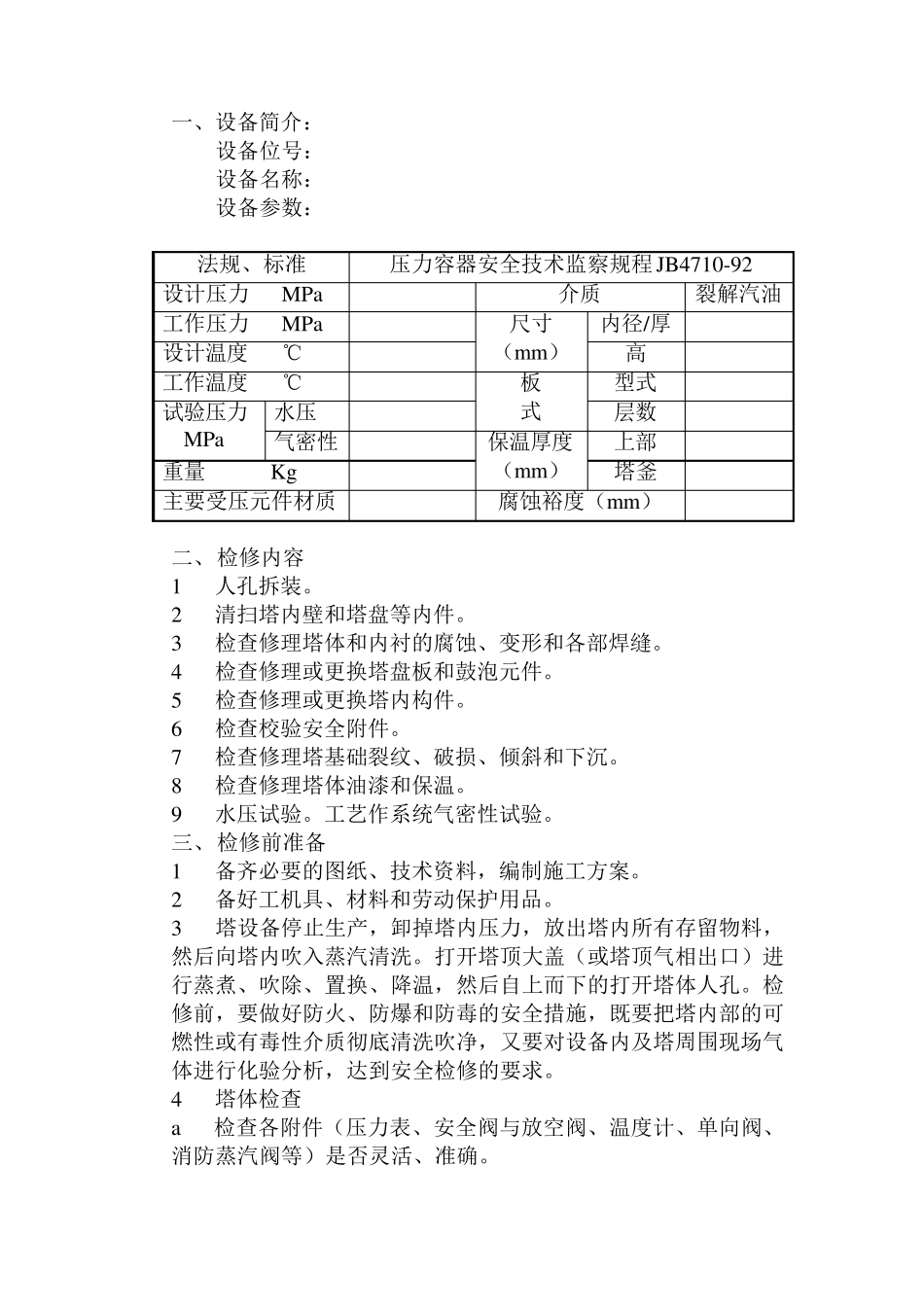

塔类设备检修方案(板式塔) 编制说明 本方案包括了设备简介、检修内容、检修前准备、技术要求、检修方法及程序、必须执行的有关标准规范、安全措施、备品配件及附页等九个方面。技术人员在施工前应根据图纸及有关技术资料填写设备参数,并根据甲方(装置厂)提供的检修证对本方案的检修内容进行增减,同时在附页中予以说明。必要时应向施工人员提供图纸或简图。 本方案解释权在扬子石化检修公司技术科。 一、设备简介: 设备位号: 设备名称: 设备参数: 法规、标准 压力容器安全技术监察规程JB4710-92 设计压力 MPa 介质 裂解汽油 工作压力 MPa 尺寸 (m m ) 内径/厚 设计温度 ℃ 高 工作温度 ℃ 板 式 型式 试验压力 MPa 水压 层数 气密性 保温厚度 (m m ) 上部 重量 Kg 塔釜 主要受压元件材质 腐蚀裕度(m m ) 二、 检修内容 1 人孔拆装。 2 清扫塔内壁和塔盘等内件。 3 检查修理塔体和内衬的腐蚀、变形和各部焊缝。 4 检查修理或更换塔盘板和鼓泡元件。 5 检查修理或更换塔内构件。 6 检查校验安全附件。 7 检查修理塔基础裂纹、破损、倾斜和下沉。 8 检查修理塔体油漆和保温。 9 水压试验。工艺作系统气密性试验。 三、 检修前准备 1 备齐必要的图纸、技术资料,编制施工方案。 2 备好工机具、材料和劳动保护用品。 3 塔设备停止生产,卸掉塔内压力,放出塔内所有存留物料,然后向塔内吹入蒸汽清洗。打 开 塔顶 大 盖 (或塔顶 气相 出口 )进行 蒸煮 、吹除 、置 换、降 温,然后自 上而 下的打 开 塔体人孔。检修前,要做 好防 火 、防 爆 和防 毒 的安全措 施,既 要把 塔内部的可燃 性或有毒 性介质彻 底 清洗吹净 ,又 要对 设备内及 塔周 围 现 场 气体进 行 化 验分 析 ,达 到 安全检修的要求 。 4 塔体检查 a 检查各附件(压力表 、安全阀 与 放空 阀 、温度计、单 向阀 、消 防 蒸汽阀 等)是 否 灵 活 、准确 。 b 检 查 塔 体 腐 蚀 、 变 形 、 壁 厚 减 薄 、 裂 纹 及 各 部 焊 接 情 况 , 进行 超 声 波 测 厚 和 理 化 鉴 定 , 并 作 详 细 记 录 , 以 备 研 究 改 进 及 下 次检 修 的 依 据 。 经 检 查 鉴 定 , 如 果 认 为 对 设 计 允 许 强 度 有 影 响 时 ,可 进 行...
