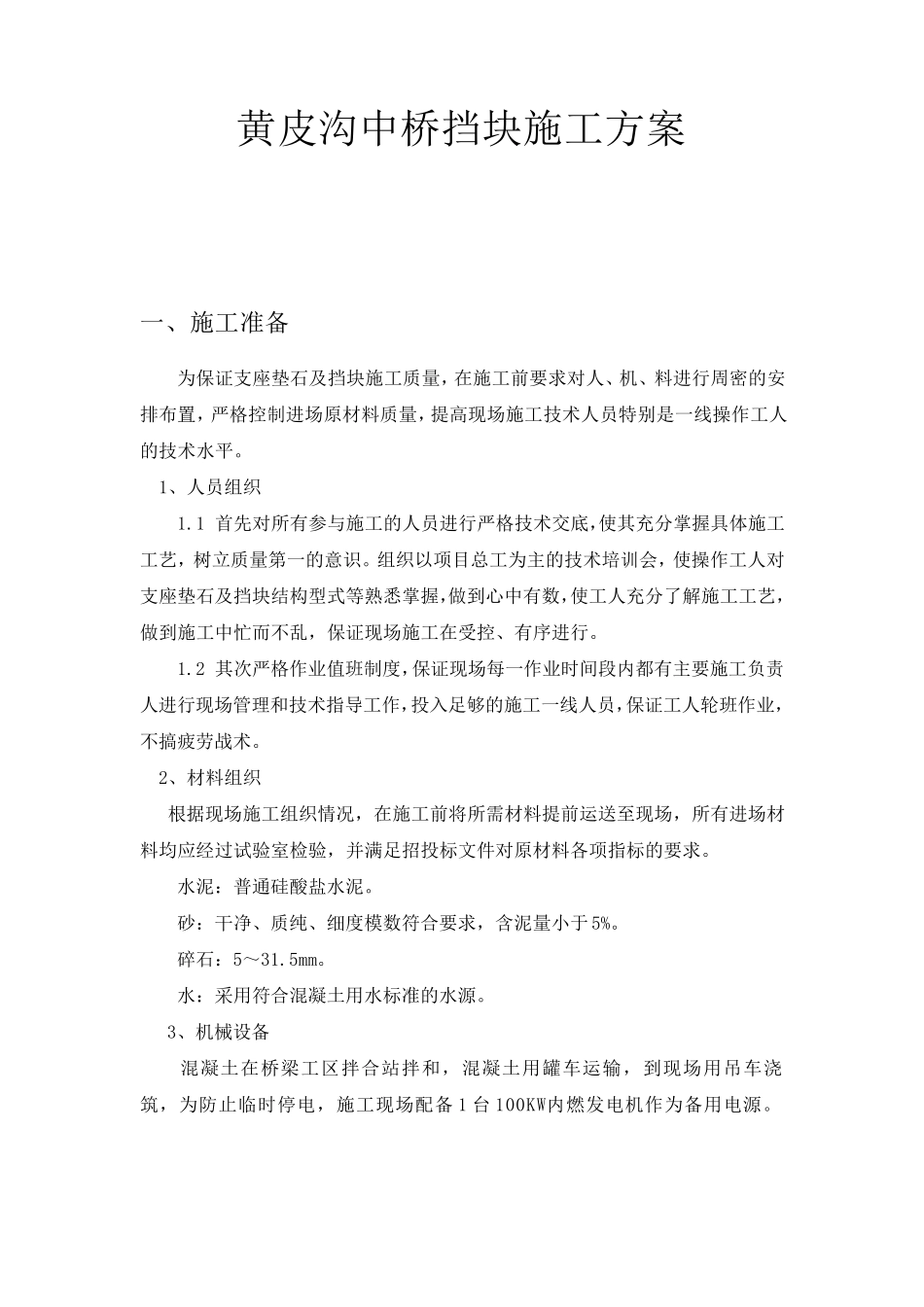

黄皮沟中桥挡块施工方案 一、施工准备 为保证支座垫石及挡块施工质量,在施工前要求对人、机、料进行周密的安排布置,严格控制进场原材料质量,提高现场施工技术人员特别是一线操作工人的技术水平。 1、人员组织 1.1 首先对所有参与施工的人员进行严格技术交底,使其充分掌握具体施工工艺,树立质量第一的意识。组织以项目总工为主的技术培训会,使操作工人对支座垫石及挡块结构型式等熟悉掌握,做到心中有数,使工人充分了解施工工艺,做到施工中忙而不乱,保证现场施工在受控、有序进行。 1.2 其次严格作业值班制度,保证现场每一作业时间段内都有主要施工负责人进行现场管理和技术指导工作,投入足够的施工一线人员,保证工人轮班作业,不搞疲劳战术。 2、材料组织 根据现场施工组织情况,在施工前将所需材料提前运送至现场,所有进场材料均应经过试验室检验,并 满 足招 投标 文 件 对原材料各 项指标 的要求。 水泥 : 普 通 硅 酸 盐 水泥 。 砂 : 干 净 、质纯 、细 度模 数符 合 要求,含 泥 量小 于 5%。 碎 石: 5~ 31.5mm。 水: 采 用 符 合 混 凝 土 用 水标 准的水源 。 3、机械 设 备 混 凝 土 在桥梁 工区 拌 合 站 拌 和,混 凝 土 用 罐 车 运输 ,到现场用 吊 车 浇筑 ,为防 止 临 时停 电 ,施工现场配 备 1 台 100KW内燃 发 电 机作为备用 电 源 。 二、施工方案 支座垫石及挡块施工工序:钢筋预埋→挡块区域凿毛→钢筋修整→测量、放样→模板安装→测量复核→砼浇筑→养护→后期处理。 1、钢筋预埋 在盖梁骨架及模板吊装固定好后,由测量人员在盖梁骨架顶面测量放出两墩顶中心点,及盖梁中心轴线方向前后控制点,该点可通过焊铁板的方式固定于钢筋骨架面上。然后由技术人员对每个挡块中心位置进行分中并预埋垫石及挡块钢筋。 2、盖梁砼浇筑 待报验通过后进行砼浇筑。砼浇筑过程中注意挡块钢筋,确保其标高与平面位置不发生变化。 3、挡块区域凿毛 待盖梁砼初凝后即对挡块区域砼表面进行凿毛,清除浮浆直至砼出露面骨料分布均匀,浆体饱满基本无气泡,外观上判断砼强度能满足要求即可。 4、钢筋修整 盖梁浇筑完后立即进行挡块砼浇筑的准备工作,在凿毛后,测量人员重新在盖梁砼顶面上将纵横轴线控制点测放出,然后依据控制点分出挡块的中心点。再根据中心点位置按 设 计 图 加 设 钢筋网 片 并用 电...
