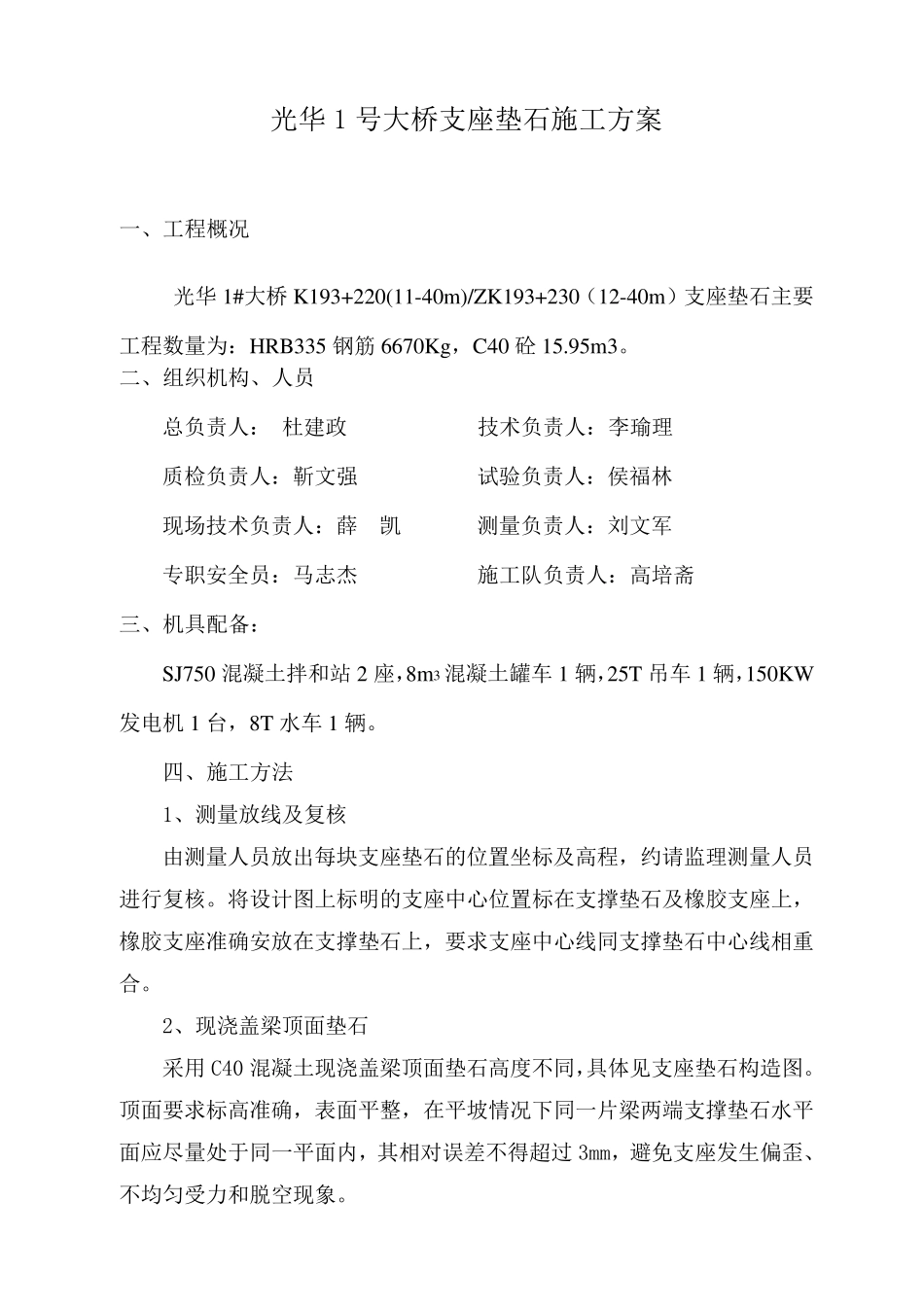

光华1 号大桥支座垫石施工方案 一、工程概况 光华1#大桥K193+220(11-40m )/ZK193+230(12-40m )支座垫石主要工程数量为:HRB335 钢筋 6670Kg,C40 砼 15
二、组织机构、人员 总负责人: 杜建政 技术负责人:李瑜理 质检负责人:靳文强 试验负责人:侯福林 现场技术负责人:薛 凯 测量负责人:刘文军 专职安全员:马志杰 施工队负责人:高培斋 三、机具配备: SJ750 混凝土拌和站 2 座,8m 3 混凝土罐车 1 辆,25T 吊车 1 辆,150KW发电机 1 台,8T 水车 1 辆
四、施工方法 1、测量放线及复核 由测量人员放出每块支座垫石的位置坐标及高程,约请监理测量人员进行复核
将设计图上标明的支座中心位置标在支撑垫石及橡胶支座上,橡胶支座准确安放在支撑垫石上,要求支座中心线同支撑垫石中心线相重合
2、现浇盖梁顶面垫石 采用C40 混凝土现浇盖梁顶面垫石高度不同,具体见支座垫石构造图
顶面要求标高准确,表面平整,在平坡情况下同一片梁两端支撑垫石水平面应尽量处于同一平面内 ,其 相对 误 差 不得 超 过 3mm,避 免 支座发生 偏 歪 、不均 匀 受 力 和脱 空 现象

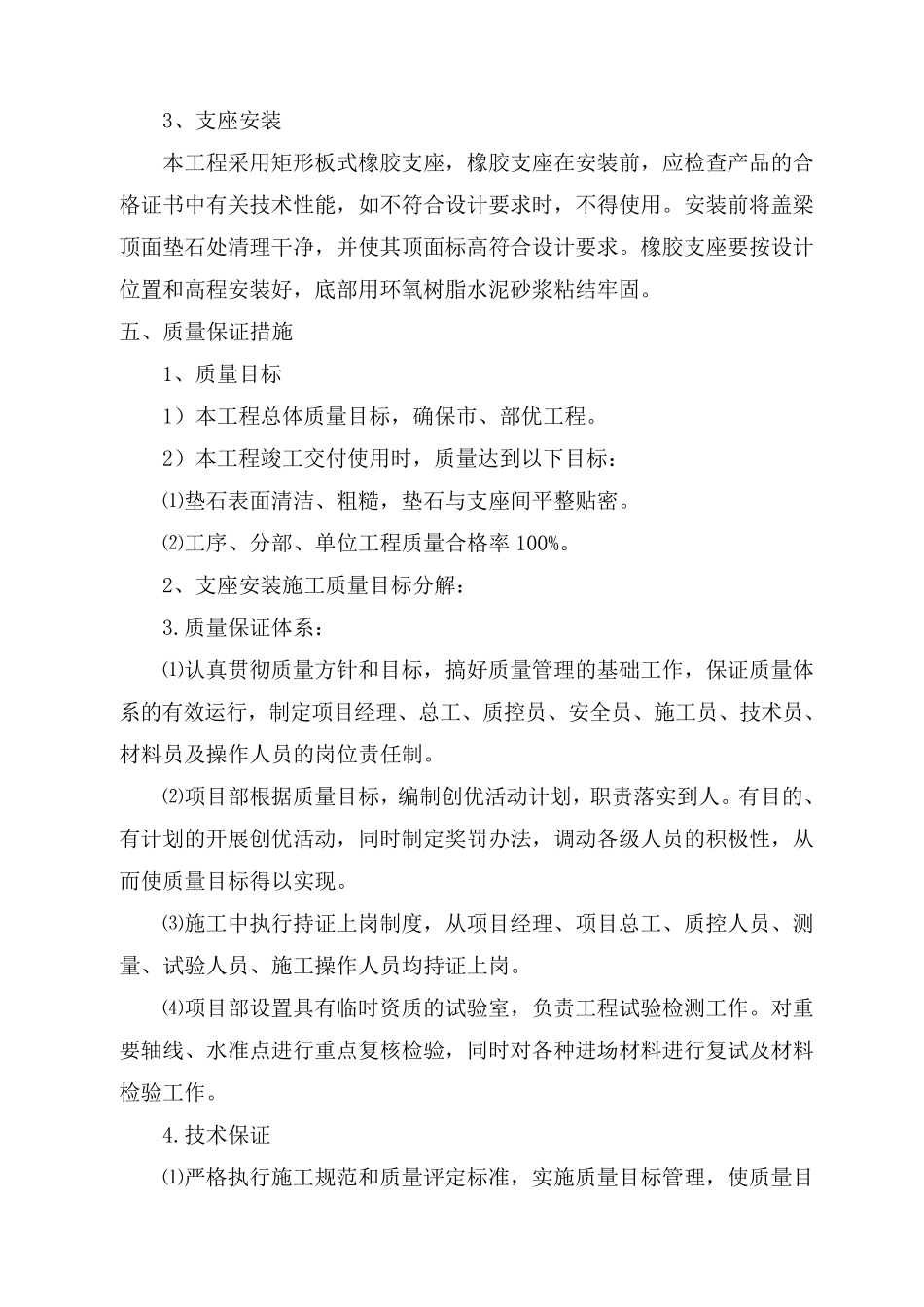

3、支座安装 本工程采用矩形板式橡胶支座,橡胶支座在安装前,应检查产品的合格证书中有关技术性能,如不符合设计要求时,不得使用
安装前将盖梁顶面垫石处清理干净,并使其顶面标高符合设计要求
橡胶支座要按设计位置和高程安装好,底部用环氧树脂水泥砂浆粘结牢固
五、质量保证措施 1、质量目标 1)本工程总体质量目标,确保市、部优工程
2)本工程竣工交付使用时,质量达到以下目标: ⑴垫石表面清洁、粗糙,垫石与支座间平整贴密
⑵工序、分部、单位工程质量合格率 100%
2、支座安装施工质量目标分解: 3

质量保证体系: ⑴认真贯彻质
