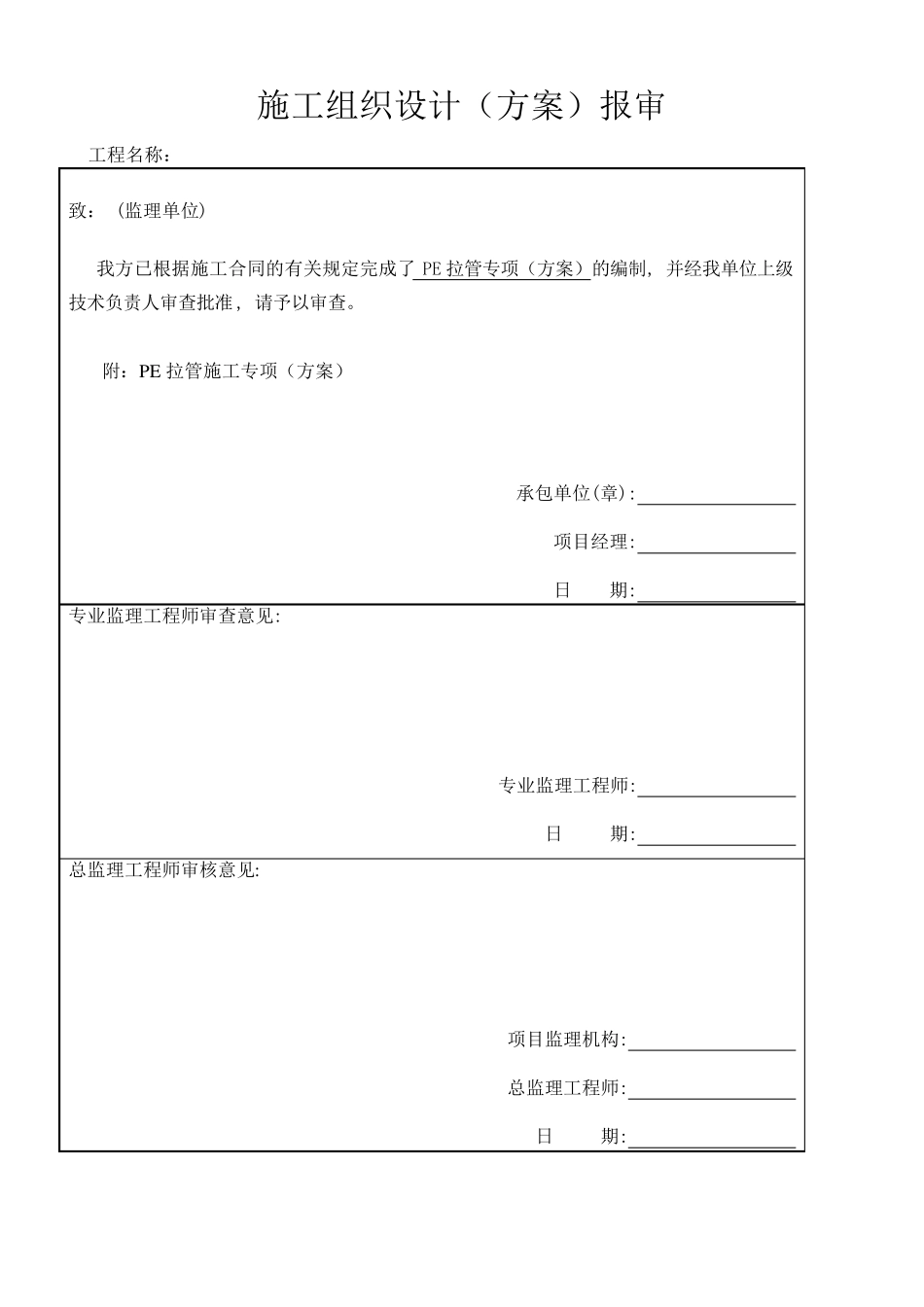

施工组织设计(方案)报审 工程名称: 致: (监理单位) 我方已根据施工合同的有关规定完成了 PE 拉管专项(方案)的编制, 并经我单位上级技术负责人审查批准, 请予以审查

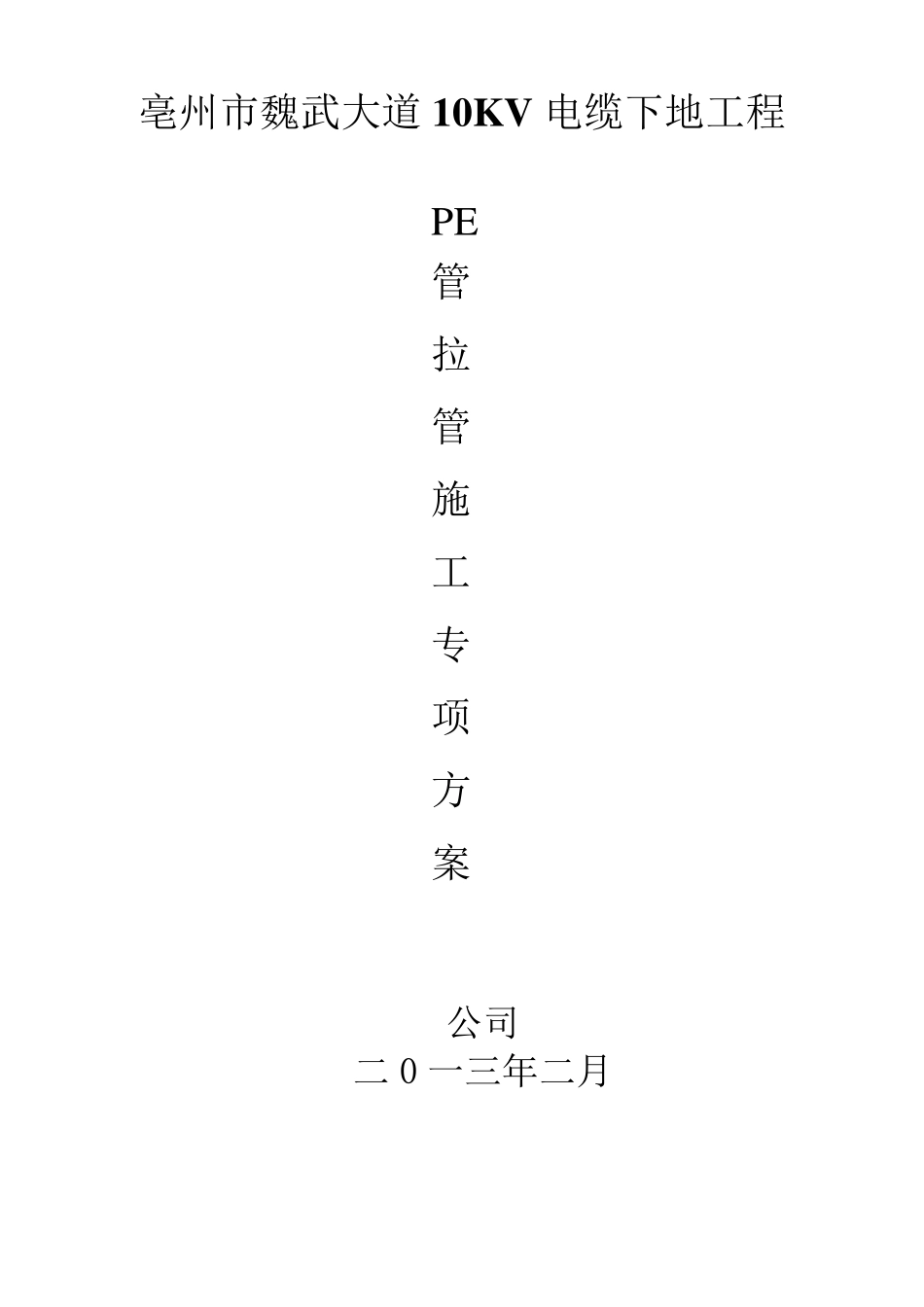

附:PE 拉管施工专项(方案) 承包单位(章): 项目经理: 日 期: 专业监理工程师审查意见: 专业监理工程师: 日 期: 总监理工程师审核意见: 项目监理机构: 总监理工程师: 日 期: 亳州市魏武大道10KV 电缆下地工程 PE 管 拉 管 施 工 专 项 方 案 公司 二0 一三年二月 PE 管拉管施工专项方案 一、工程概况 本工程为魏武大道 10KV 电缆下地工程,因施工现场为闹市区,管道与已建成路面交叉及不可明挖地段采用水平定向钻进(拉管)施工

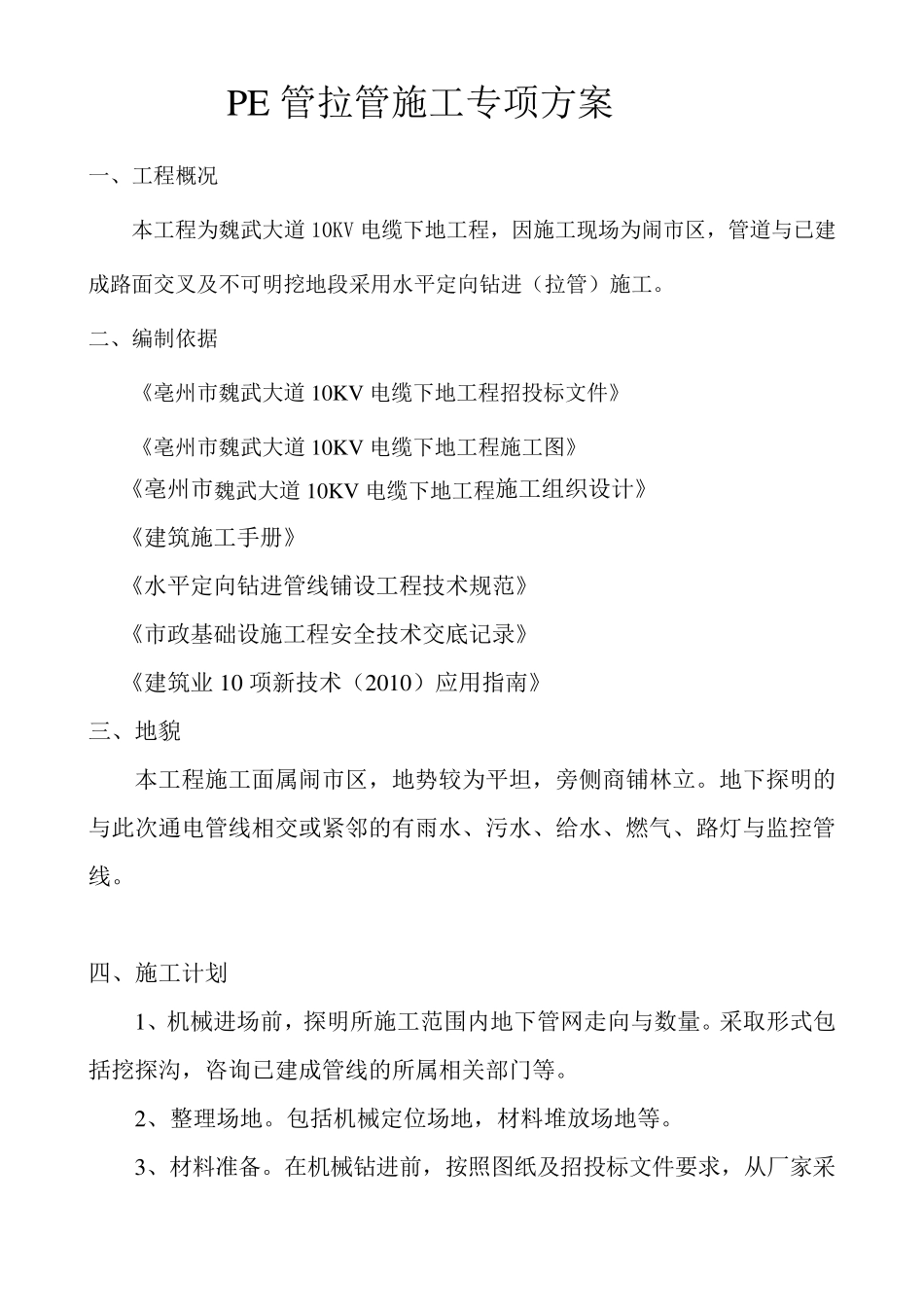

二、编制依据 《亳州市魏武大道 10KV 电缆下地工程招投标文件》 《亳州市魏武大道 10KV 电缆下地工程施工图》 《亳州市魏武大道 10KV 电缆下地工程施工组织设计》 《建筑施工手册》 《水平定向钻进管线铺设工程技术规范》 《市政基础设施工程安全技术交底记录》 《建筑业 10 项新技术(2010)应用指南》 三、地貌 本工程施工面属闹市区,地势较为平坦,旁侧商铺林立
地下探明的与此次通电管线相交或紧邻的有雨水、污水、给水、燃气、路灯与监控管线
四、施工计划 1、机械进场前,探明所施工范围内地下管网走向与数量
采取形式包括挖探沟,咨询已建成管线的所属相关部门等
2、整理场地
包括机械定位场地,材料堆放场地等
3、材料准备
在机械钻进前,按照 图纸 及招投标文件要 求 ,从 厂 家 采 购相应规格的管材及配件,管材进场按一定比例和批次由监理见证复检
4、机械准备
拉管机及其它小型机具进场投入使用前要进行功能调试,达到施工要求方可正式使用
机械类别 机械型号 机械数量 发电机 QJ3800B 5 台 水平定向钻机 XZ320 2 台 X
