1 四川安宁铁钛股份有限公司 一车间老一泵站沉砂池建设工程 施 工 方 案 编制单位:攀枝花市东华建筑工程有限责任公司 编 制 人: 审 核 人: 二〇一二年七月一日 2 一、工程概况 混凝土垫层采用100 厚C10 素混凝土,池底、池壁及飞檐采用C30 S6 钢筋混凝土,泥斗采用C30 混凝土
主要工程量为:Ⅰ级钢筋1407kg,Ⅱ级钢筋25873kg ,垫层C10 混凝土12
78 m3,池底、池壁及飞檐C30 S6混凝土170
4 m3,泥斗C30 混凝土139m3,防水层处理 357m2, 二 、工程进度计划 计划开工日期:2012 年 7 月 1 日;计划完工日期:2012 年 8 月 20 日
共计 50 天
三、施工方案 根据水池的设计和实际地形地貌,施工前做好改路和施工测量工作,以线路中心线为界进行施工
采用挖掘机开挖基础,预留 30cm 人工清基,保持基坑原状土不受扰动;当基坑有水时,及时用水泵抽水,保持基槽干燥
池底及池壁的钢筋制作采用集中加工,现场安装;池底、池壁及飞檐混凝土严格按照设计配合比现拌现用,随时抽样;泥斗混凝土严格按照设计配合比现拌现用
四、施工工艺 一车间净水处理系统工程沉砂池结构大样图:结施 01~结施 04、进行施工
五、原材料 1、石料 (1)、石料应强韧、密实、坚固与耐久,质地适当细致,色泽均匀,无风 化 剥 落 和裂 纹 及结构缺 陷 ,足 设计要求

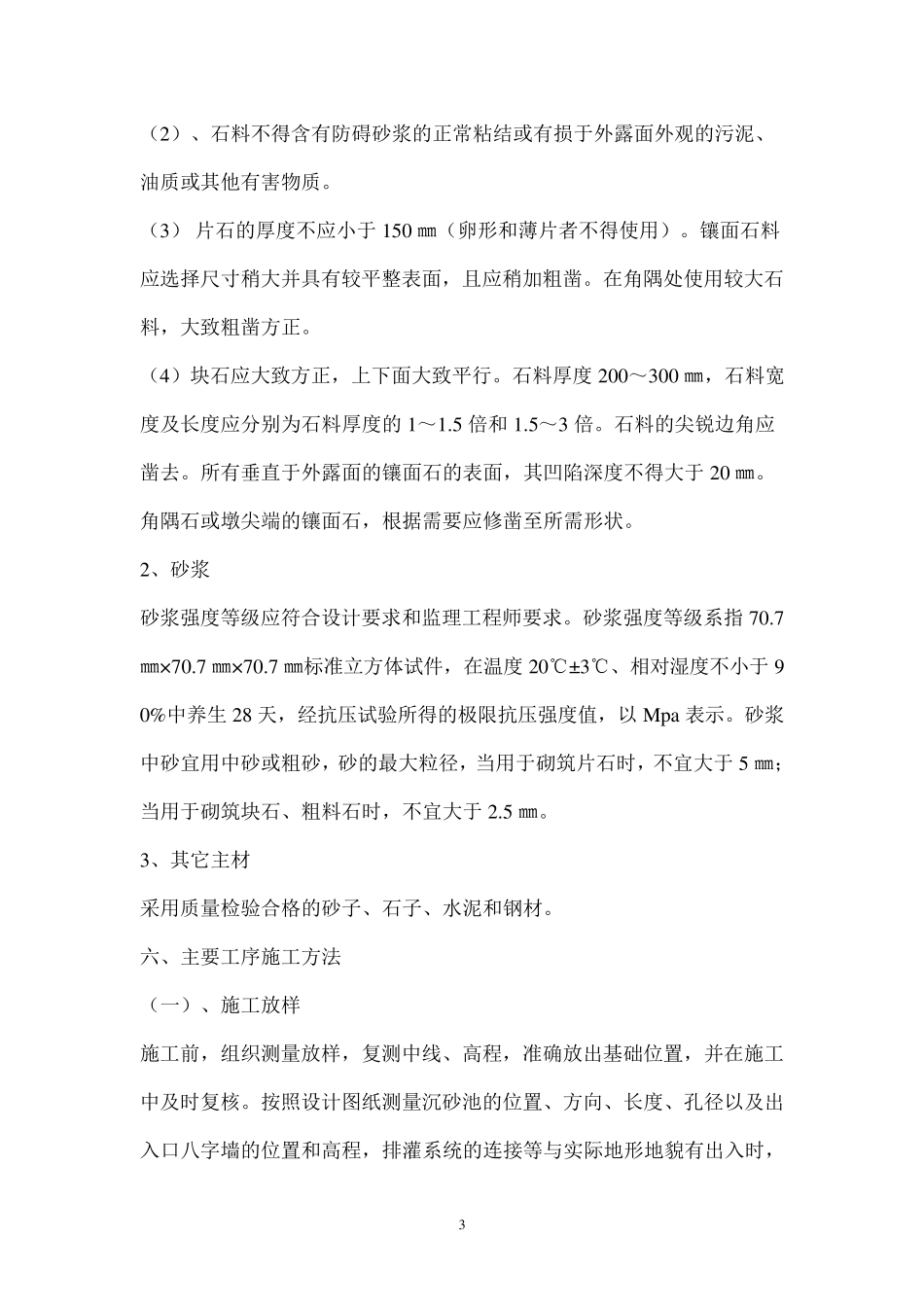

3 (2)、石料不得含有防碍砂浆的正常粘结或有损于外露面外观的污泥、油质或其他有害物质
(3) 片石的厚度不应小于150 ㎜(卵形和薄片者不得使用)
镶面石料应选择尺寸稍大并具有较平整表面,且应稍加粗凿
在角隅处使用较大石料,大致粗凿方正
(4)块石应大致方正,上下面大致平行
石料厚度200~300 ㎜,石料宽度及长度应分别为石料厚度的1~1
