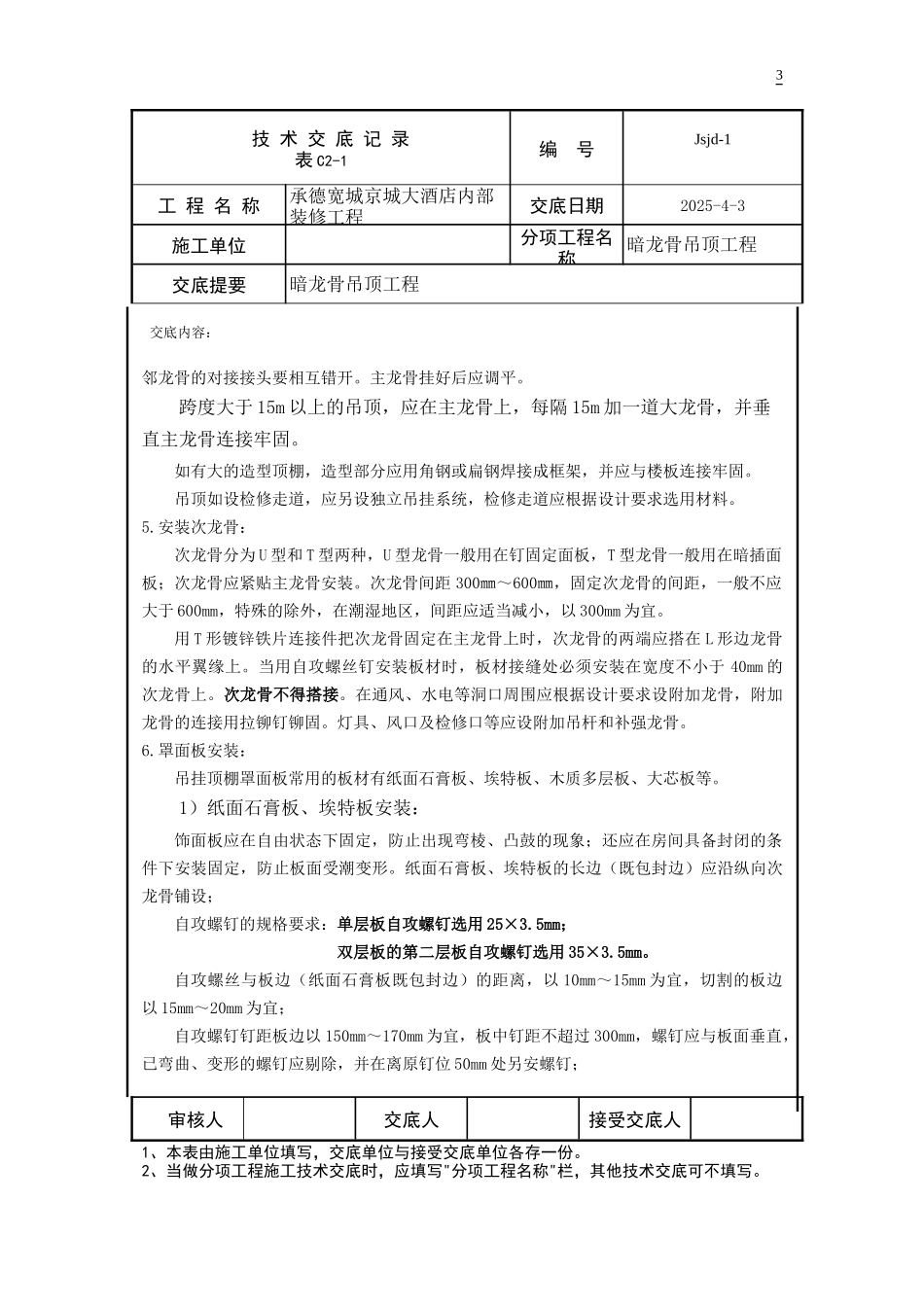

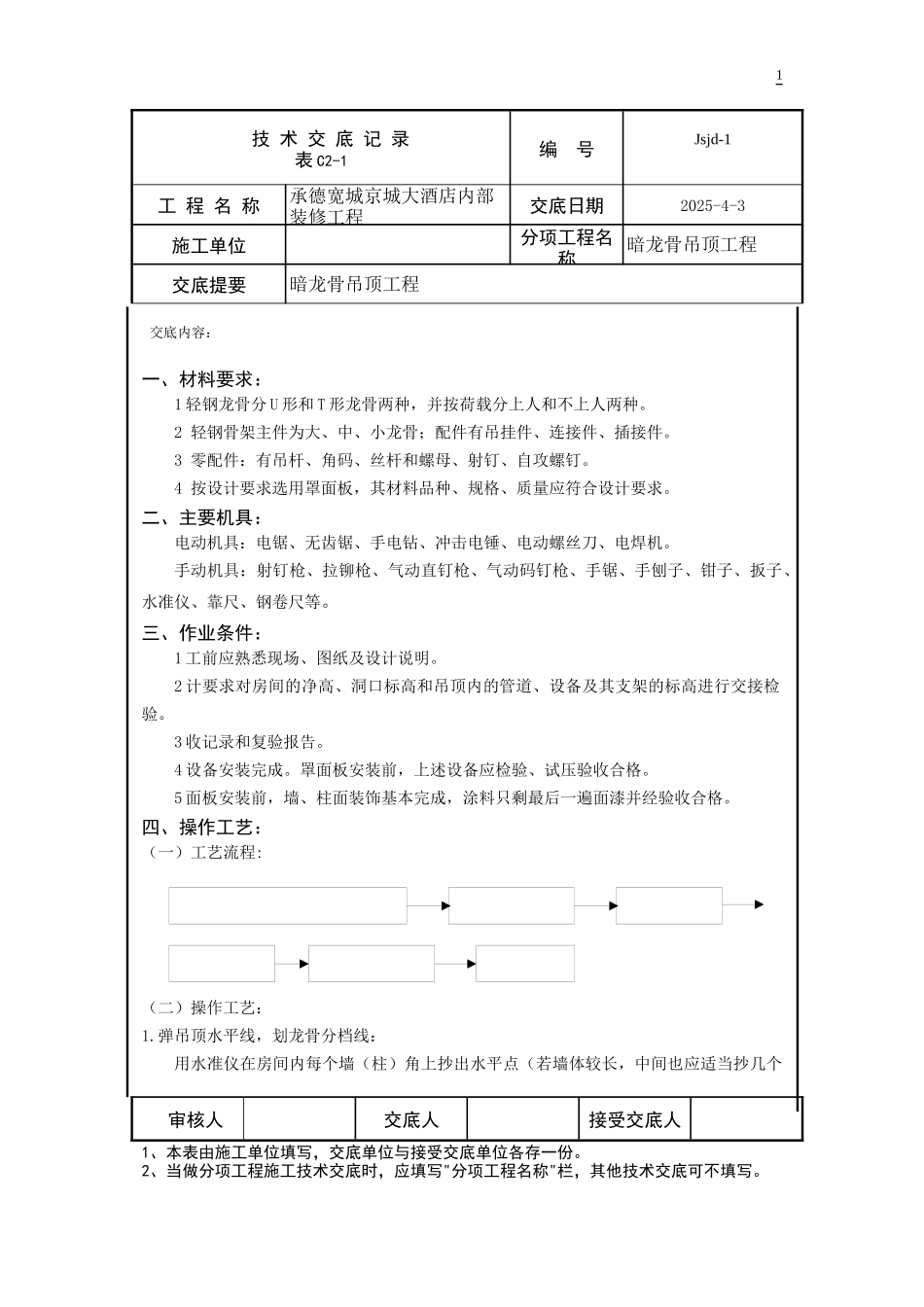

技 术 交 底 记 录表 C2-1编 号Jsjd-1工 程 名 称承德宽城京城大酒店内部装修工程交底日期2025-4-3施工单位分项工程名称暗龙骨吊顶工程交底提要暗龙骨吊顶工程交底内容:一、材料要求:1 轻钢龙骨分 U 形和 T 形龙骨两种,并按荷载分上人和不上人两种
2 轻钢骨架主件为大、中、小龙骨;配件有吊挂件、连接件、插接件
3 零配件:有吊杆、角码、丝杆和螺母、射钉、自攻螺钉
4 按设计要求选用罩面板,其材料品种、规格、质量应符合设计要求
二、主要机具:电动机具:电锯、无齿锯、手电钻、冲击电锤、电动螺丝刀、电焊机
手动机具:射钉枪、拉铆枪、气动直钉枪、气动码钉枪、手锯、手刨子、钳子、扳子、水准仪、靠尺、钢卷尺等
三、作业条件:1 工前应熟悉现场、图纸及设计说明
2 计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行交接检验
3 收记录和复验报告
4 设备安装完成
罩面板安装前,上述设备应检验、试压验收合格
5 面板安装前,墙、柱面装饰基本完成,涂料只剩最后一遍面漆并经验收合格
四、操作工艺:(一)工艺流程:(二)操作工艺:1
弹吊顶水平线,划龙骨分档线:用水准仪在房间内每个墙(柱)角上抄出水平点(若墙体较长,中间也应适当抄几个 审核人交底人 接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写
1 技 术 交 底 记 录表 C2-1编 号Jsjd-1工 程 名 称承德宽城京城大酒店内部装修工程交底日期2025-4-3施工单位分项工程名称暗龙骨吊顶工程交底提要暗龙骨吊顶工程交底内容:点),弹出水准线(水准线距地面一般为 500㎜),从水准线量至吊顶设计高度加上 12㎜(一层石膏板的厚度),用粉线沿墙(柱)弹出水准线,即为吊顶次龙骨的下皮线
同时,按吊顶平面图,在
