阿拉伯会议酒店基础排水管道安装专项施工方案一、阿拉伯会议酒店基础排水管道安装说明阿拉伯会议酒店室内排水系统采用生活污水、生活废水系统分流方式排放,生活排水日排水量 do 污水、废水均重力自流排经室外污水井排至室外污水、废水管网
生活污水、废水、雨水系统室内明装管道管材采用柔性接口铸铁管,卡箍连接
基础埋地排水管道采用球墨铸铁管,滑入式连接
明装管道与基础埋地管道采用专用管件法兰连接
由于本工程基础埋地管道管径大,占地广,地形复杂等条件限制,基础埋地管须在会议酒店基础地梁浇筑前安装

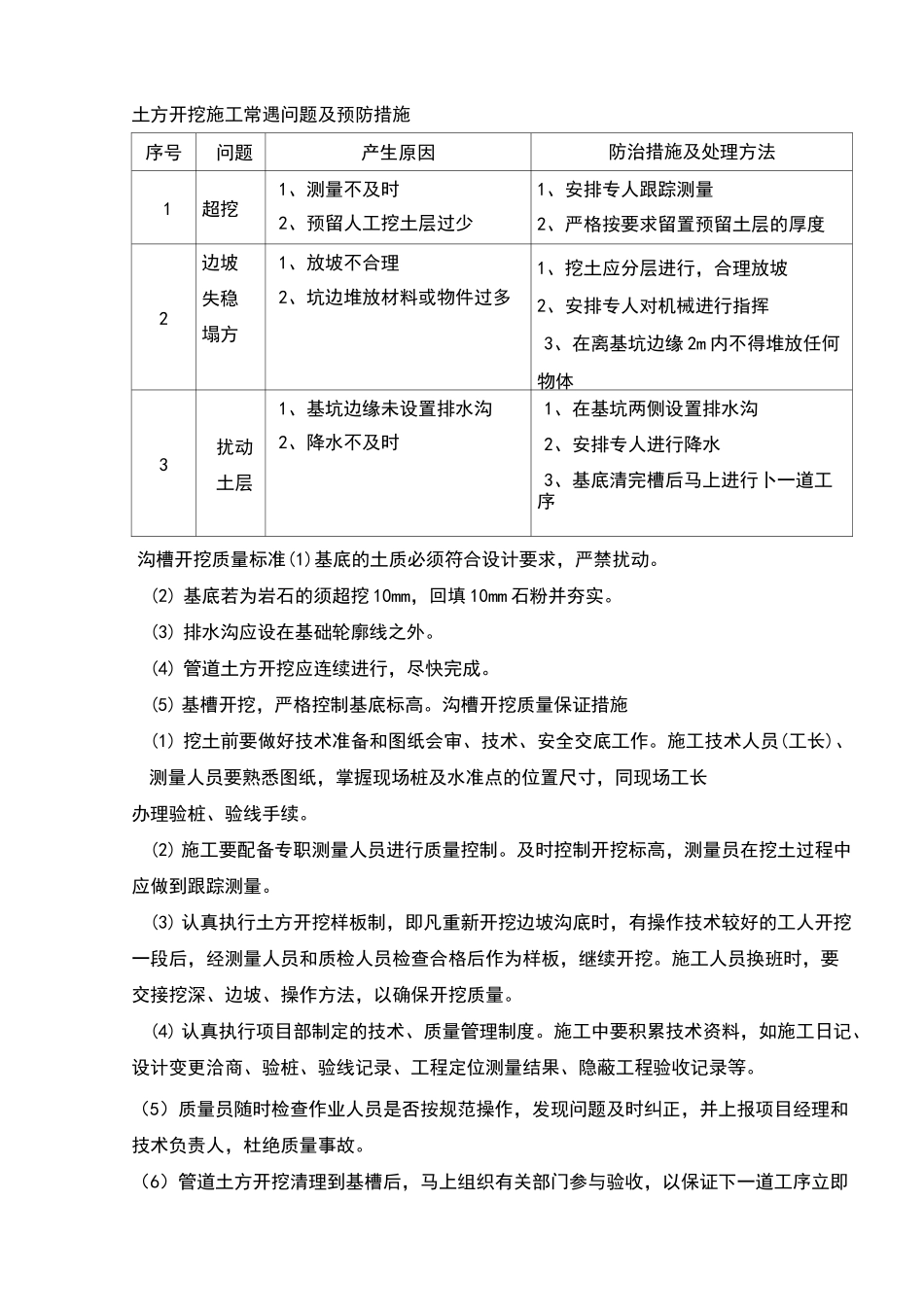

沟槽开挖采用机械开挖人工配合,部分存在岩石的地面还需使用岩石破碎机碎石
沟槽开挖前先测量放线,报监理、甲方确认后施工,土、石方计量开挖后按现场实际情况测量
二、阿拉伯会议酒店基础排水管道安装施工步骤1.沟槽的开挖准备工作沟槽开挖前认真学习图纸,进行调查研究,充分了解挖槽段的土质,地下水位,地下构筑物,沟槽附近地上建筑物以及施工环境等情况,合理确定挖槽断面和堆土位置,制定必要的安全措施,以确保施工质量及安全
挖槽断面系由底宽、挖深、槽层、各层边坡及层间留台宽度等因素确定,在研究确定挖槽断面时既考虑外线结构施工的方便以确保工程质量和施工安全,同时也考虑尽量少挖土方少占地

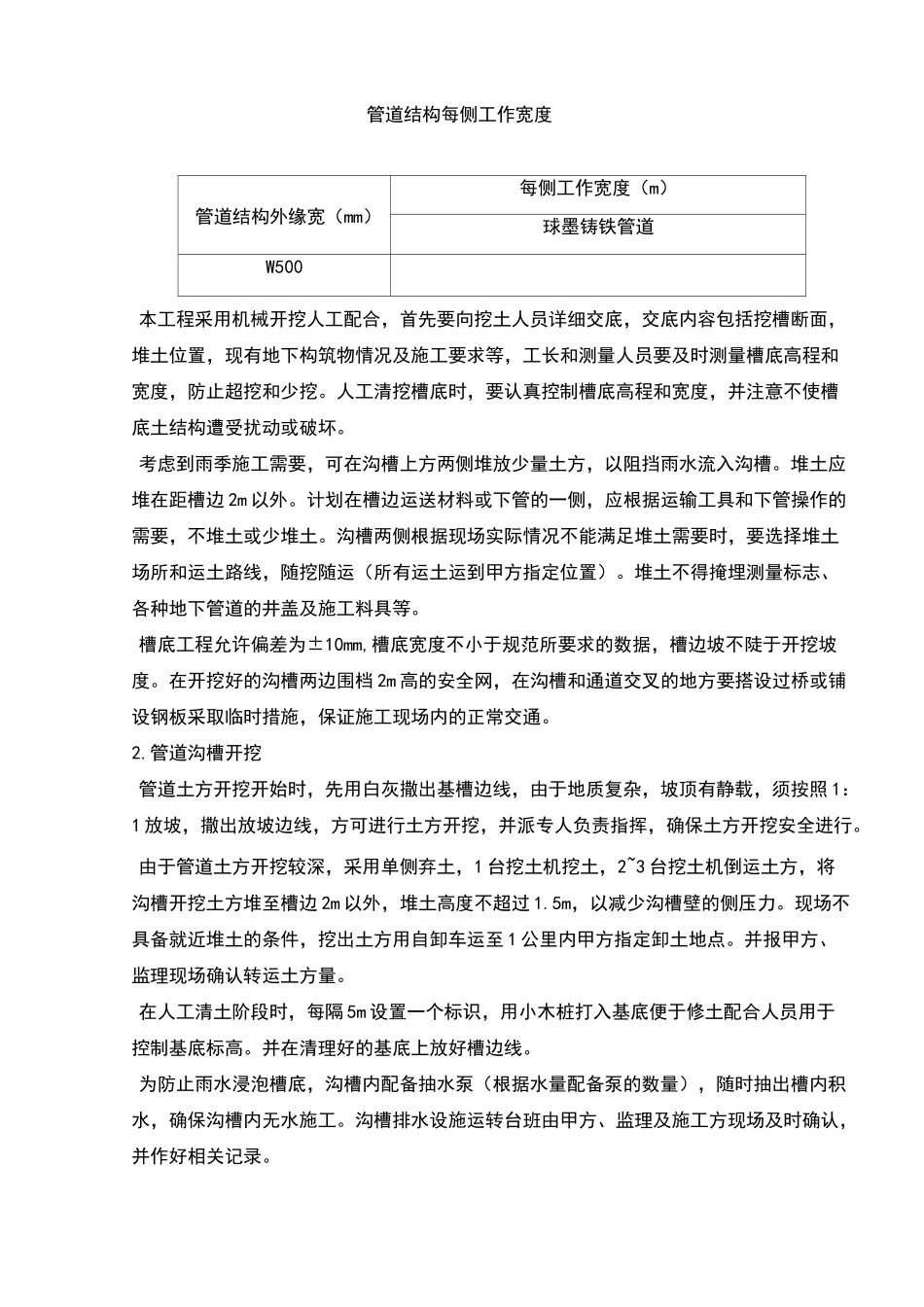

管道结构每侧工作宽度管道结构外缘宽(mm)每侧工作宽度(m)球墨铸铁管道W500本工程采用机械开挖人工配合,首先要向挖土人员详细交底,交底内容包括挖槽断面,堆土位置,现有地下构筑物情况及施工要求等,工长和测量人员要及时测量槽底高程和宽度,防止超挖和少挖
人工清挖槽底时,要认真控制槽底高程和宽度,并注意不使槽底土结构遭受扰动或破坏
考虑到雨季施工需要,可在沟槽上方两侧堆放少量土方,以阻挡雨水流入沟槽
堆土应堆在距槽边 2m 以外
计划在槽边运送材料或下管的一侧,应根据运输工具和下管操作的需要,不堆土或少堆土
沟槽两侧根据现场实际情况不能
