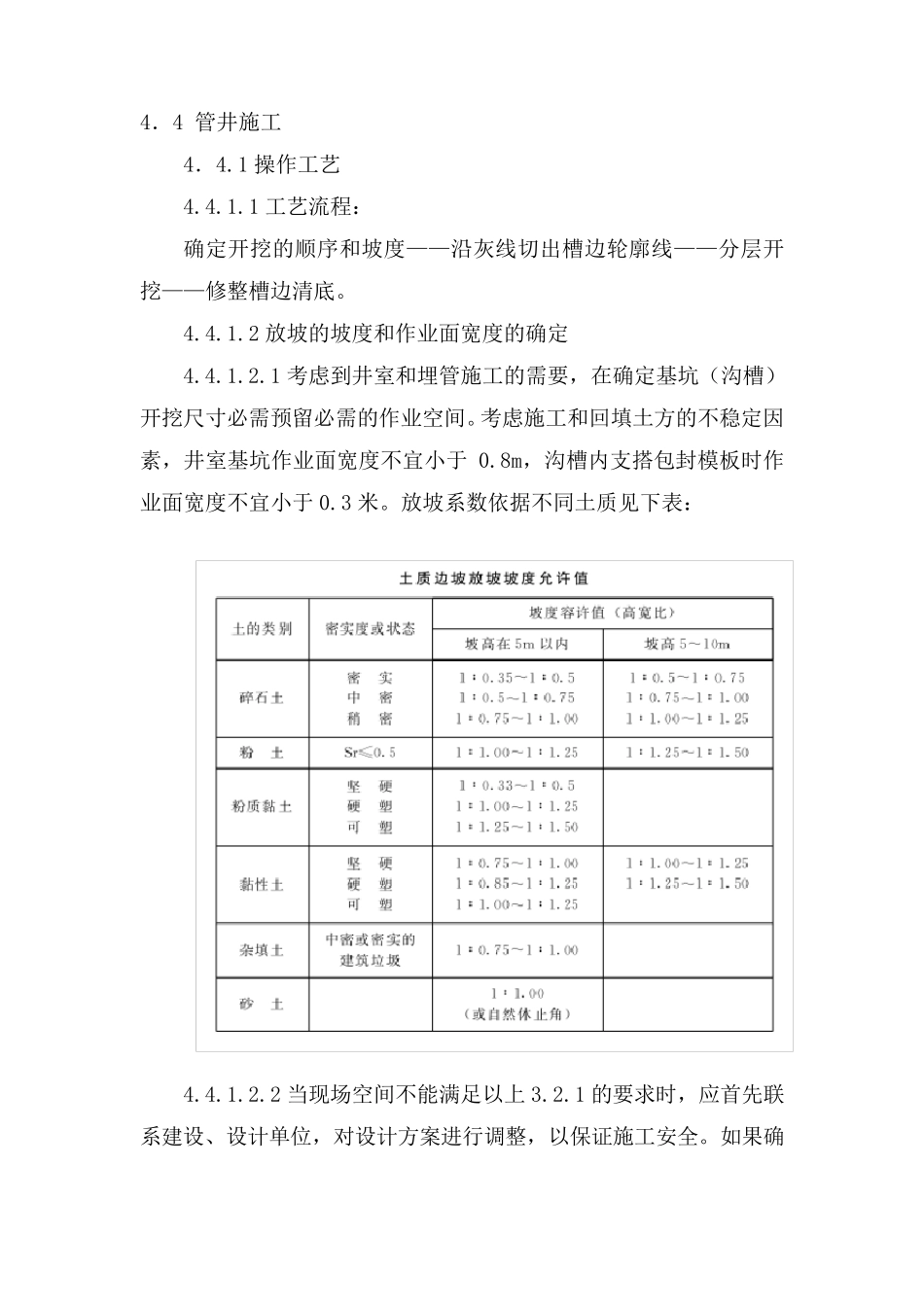

4.4 管井施工 4.4
1 操作工艺 4
1 工艺流程: 确定开挖的顺序和坡度——沿灰线切出槽边轮廓线——分层开挖——修整槽边清底
2 放坡的坡度和作业面宽度的确定 4
1 考虑到井室和埋管施工的需要,在确定基坑(沟槽)开挖尺寸必需预留必需的作业空间
考虑施工和回填土方的不稳定因素,井室基坑作业面宽度不宜小于 0
8m,沟槽内支搭包封模板时作业面宽度不宜小于 0
放坡系数依据不同土质见下表: 4

2 当现场空间不能满足以上 3
1 的要求时,应首先联系建设、设计单位,对设计方案进行调整,以保证施工安全
如果确需减少放坡尺寸时,必需对边坡稳定、支护的方法进行专门的计算、设计和论证,报监理、建设、设计单位确认后实施
3 机械开挖施工:在充分了解、分析地下各种管线情况的条件下,根据基础深度和土质以及现场道路、工程量情况综合考虑,管井和埋管土方开挖应尽量安排采用机械开挖,以便提高施工效率,保证工期
4 机械开挖时应根据开挖尺寸、深度和工程数量优选施工机械和施工单位,选择熟悉电力工程土方开挖特点的司机
5 加强对机械开挖的现场管理、监护工作,安排施工经验丰富的人员指挥土方机械操作
管线、地质条件复杂地段、夜间作业工长(安全员)要旁站指挥、监护施工
旁站指挥监护人员不得私自离岗,如遇特殊情况必须离开时必须另行指派它人接替其工作并做好交接
6 机械指挥监护人员开挖前要熟悉掌握开挖的技术质量要求 ,熟悉掌握地下管线情况并事 先 对指挥手 势 、语 言 等 与 司机进行沟 通
开挖过 程中 密 切 观 察 开挖情况和边坡稳定情况,指挥机械避 开各种管线,机械开挖困 难 和有 危 险 时要指挥配 合人员进行人工辅 助 开挖
如遇边坡出 现险 情时迅 速 组 织
