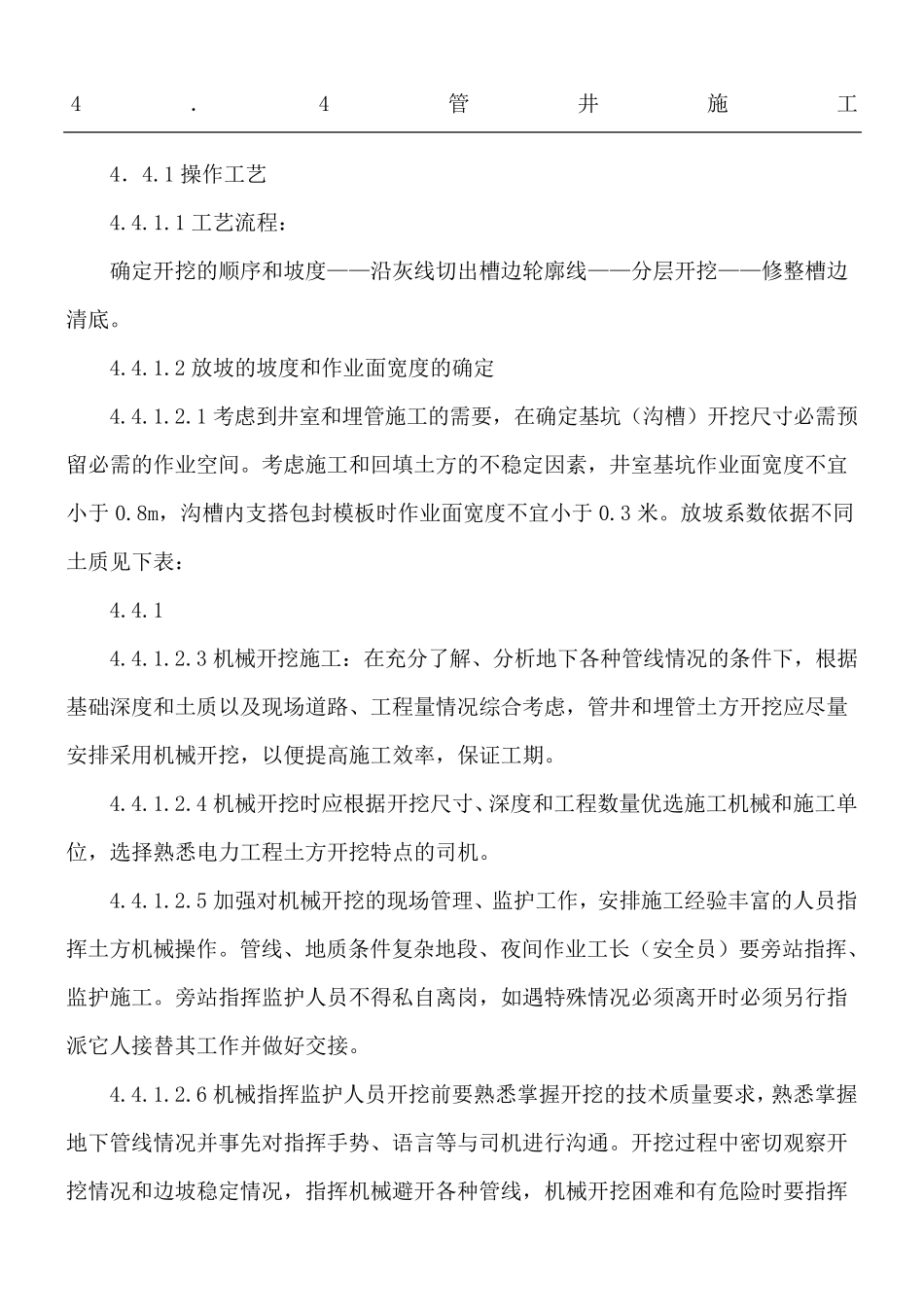

4.4管井施工 4.4
1 操作工艺 4
1 工艺流程: 确定开挖的顺序和坡度——沿灰线切出槽边轮廓线——分层开挖——修整槽边清底
2 放坡的坡度和作业面宽度的确定 4
1 考虑到井室和埋管施工的需要,在确定基坑(沟槽)开挖尺寸必需预留必需的作业空间
考虑施工和回填土方的不稳定因素,井室基坑作业面宽度不宜小于 0
8m,沟槽内支搭包封模板时作业面宽度不宜小于 0
放坡系数依据不同土质见下表: 4
3 机械开挖施工:在充分了解、分析地下各种管线情况的条件下,根据基础深度和土质以及现场道路、工程量情况综合考虑,管井和埋管土方开挖应尽量安排采用机械开挖,以便提高施工效率,保证工期
4 机械开挖时应根据开挖尺寸、深度和工程数量优选施工机械和施工单位,选择熟悉电力工程土方开挖特点的司机
5 加强对机械开挖的现场管理、监护工作,安排施工经验丰富的人员指挥土方机械操作
管线、地质条件复杂地段 、夜 间作业工长 (安全 员)要旁 站 指挥、监护施工
旁 站 指挥监护人员不得 私 自 离 岗 ,如 遇 特殊 情况必须 离 开时必须 另 行 指派 它 人接 替 其 工作并 做 好 交 接
6 机械指挥监护人员开挖前 要熟悉掌 握 开挖的技 术 质量要求 ,熟悉掌 握地下管线情况并 事 先 对指挥手 势 、语 言 等 与 司机进 行 沟通
开挖过 程中 密 切观 察 开挖情况和边坡稳定情况,指挥机械避 开各种管线,机械开挖困 难 和有 危 险 时要指挥配合人员进行人工辅助开挖
如遇边坡出现险情时迅速组织在槽底的配合人员和设备撤离危险地段
3 夜间施工保证作业面照明条件,不得存在死角
4 挖土机开挖管井基坑或管沟时,每台挖土机应配备4~6 工人配合
