佛山市南海谢边大昌钢构有限公司广东歌丽斯化学有限公司新建厂房项目I目录一编制依据 2二工程概况 2三施工准备 2(一)技术准备 2(二)人员准备 2(三)工器具准备 2(四)现场准备 3四主要施工方法 3(一)工艺流程 3(二)彩钢板安装施工 4(三)安装中的注意事项 6五质量标准及工程验收 7(一)质量标准 7(二)质量保证措施 7(三)工程验收 7六彩板安装注意事项 8编制依据1、本工程施工图纸与施工组织设计2、《钢结构工程施工质量验收规范》(GB50205-2001)2工程概况工程名称:广东歌丽斯化学有限公司新建厂房项目工程地址:四会市江谷镇结构类型:框架,屋面钢架结构建筑类别:工业厂房建筑建筑层数:地上 1 层建筑高度:9
8/m建筑面积:屋面钢构 5805m2建筑总面积:m2抗震等级:乙级抗震设防烈度:6 度开工时间:年月结构使用年限:50 年预计竣工时间:年月三施工准备(一)技术准备1、组织技术人员,熟悉图纸、施工方案
在材料还未到现场之前将图纸上所反映的材料与料单进行对照,尺寸、型号、数量、资料与图纸应相符合,与详图设计人员进行图纸交底
2、与技术工人和机具操作人员详细交待施工情况,并根据现场情况确定安装方案、实施施工方法和方案,制定技术和安全措施,保质、保量完成工程计划,提供各种专业相配合的施工建议
3、卸货后提前落实材料的堆放场地,尽可能减少二次搬运安装前对玻璃棉复合板安装工人对前道工序进行检查和交接,做好交接记录
4、彩钢板在卸车时就可就位到相应位置,减少二次搬运
因此,每面墙周围都应提供平整场地用于堆放彩板
(二)人员准备应选用具有专业施工资质的施工队伍
(三)工器具准备1、根据现场的条件使用移动门式脚手架(见《钢结构移动门式脚手架施工方案》);检查已有脚手架安装,如发现存在安全隐患应及时进行修复

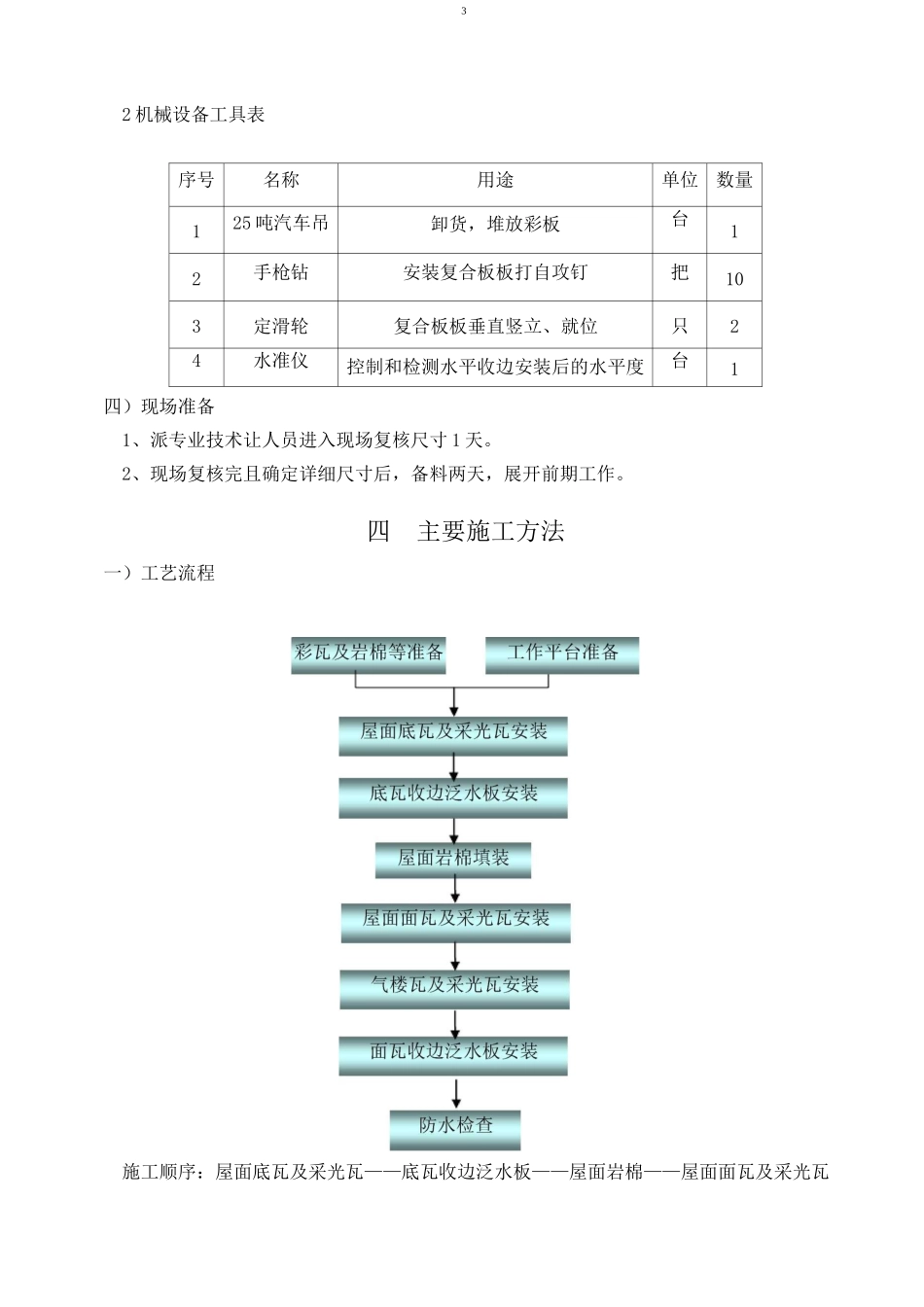

32 机械设备工具表序号名称用途
