1工程内容本方案为工有限公司甲醇罐区及中间罐区安装工程施工方案二、编制依据1 施工合同或设计蓝图;2《立式圆筒形钢制焊接储罐施工及验收规范》GB50128-2005;3《石油化工立式圆筒形钢制储罐施工工艺标准》SH3530-2001;4《石油化工设备安装工程质量检验评定标准》SH3514-2001;5《现场设备、工业管道焊接工程施工及验收规范》GB50236-98;6《钢制压力容器焊接工艺评定》JB4708-2000;7《承压设备无损检测》JB4730-2005;8《石油化工工程建设交工技术文件规定》SH3503-2001;9《建筑工程施工质量验收统一标准》GB50300-2001;10《钢制压力容器焊接规程》JB/T4709-2000;三、储罐施工工艺根据储罐的结构和设计参数以及设备装备情况,10000m3 储罐采用群杆机械倒装施工工艺
即:在下料预制后,先铺设罐底板,依次组装从上数第一层壁板和包边角钢,同时在罐内搭设临时支架组对罐顶;然后在罐内设置抱杆立柱,在罐外设置共用的控制柜;在罐外壁围板组对第二节板,并进行第二节板纵缝外焊缝的焊接,接着用电动倒链(或手拉葫芦)提升罐内胀圈将罐提起,接下来进行第一节壁板与第二节壁板环缝的组焊,依次按同样方法进行罐壁壁板的组焊
最后进行罐壁板与罐底边缘板的 T 形缝的组焊,然后撤除提升系统
储罐焊接采用手工电弧焊
多台储罐同步预制施工,交替平衡作业,以提高施工进度,满足施工工期要求
现以 10000m3拱顶罐为例阐述其施工方法,其它规格的储罐施工方法基本一致
施工程序如下:材料验收—►放样下料一*预制一►基础验收一►底板组焊及试验检验一*■第 9 及8 带板组焊拱顶组焊一►第 7~1 带板组焊一钢结构、梯子平台及附件施工—►罐体试验—罐体防腐—►竣工验收
四、施工前准备24

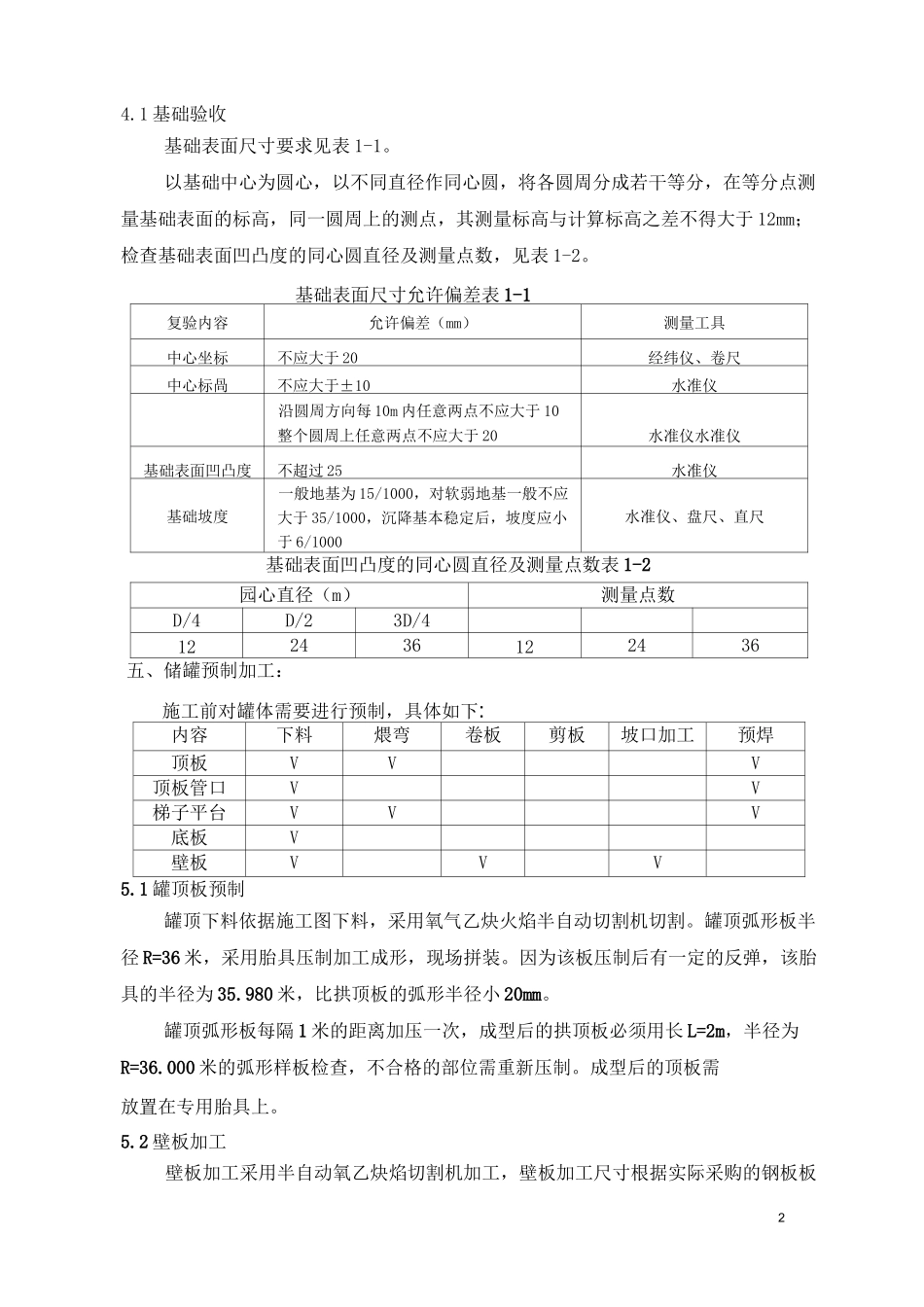

1 基础验收基础表面尺寸要求见表 1-1
以基础中心为圆心,
