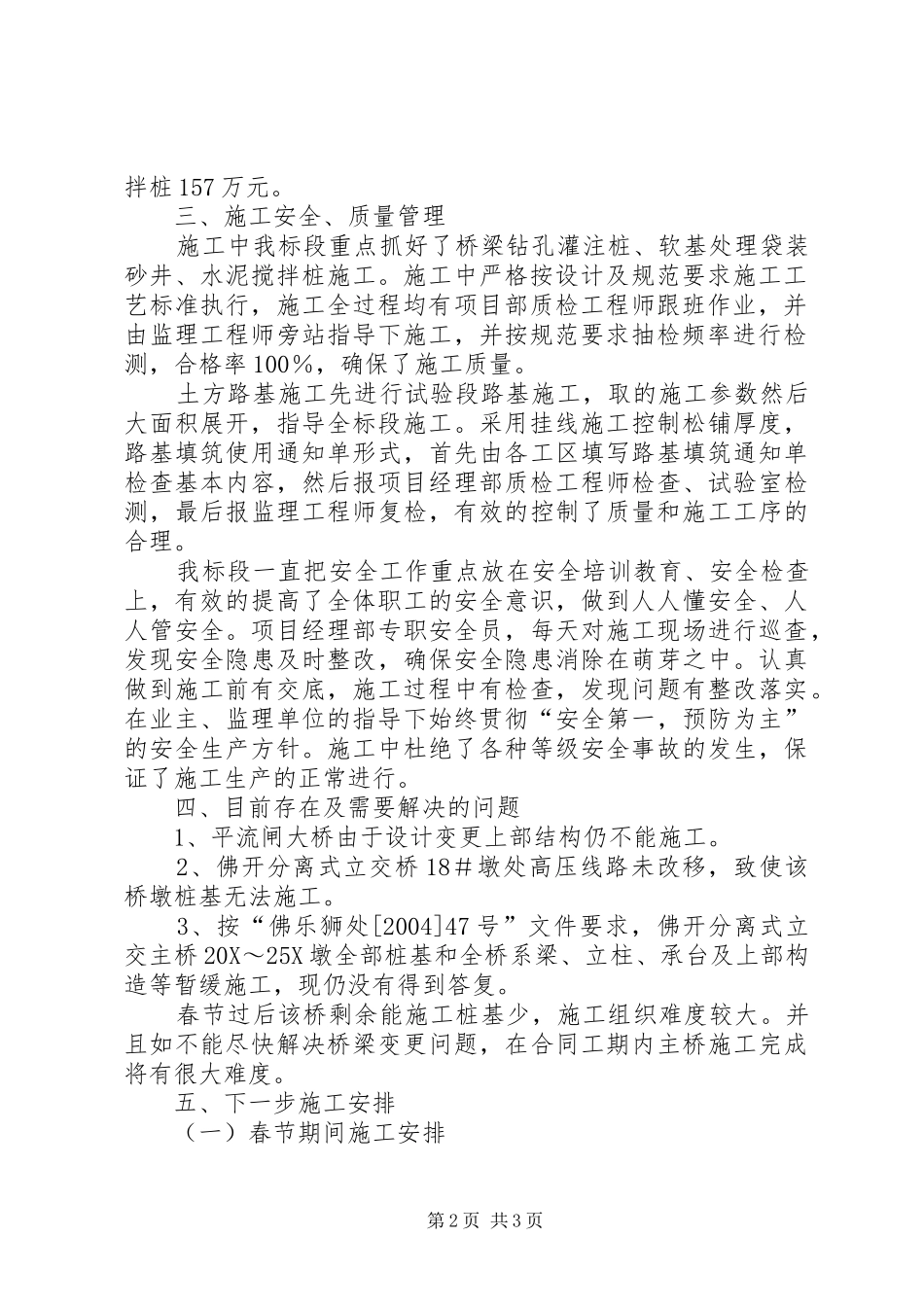

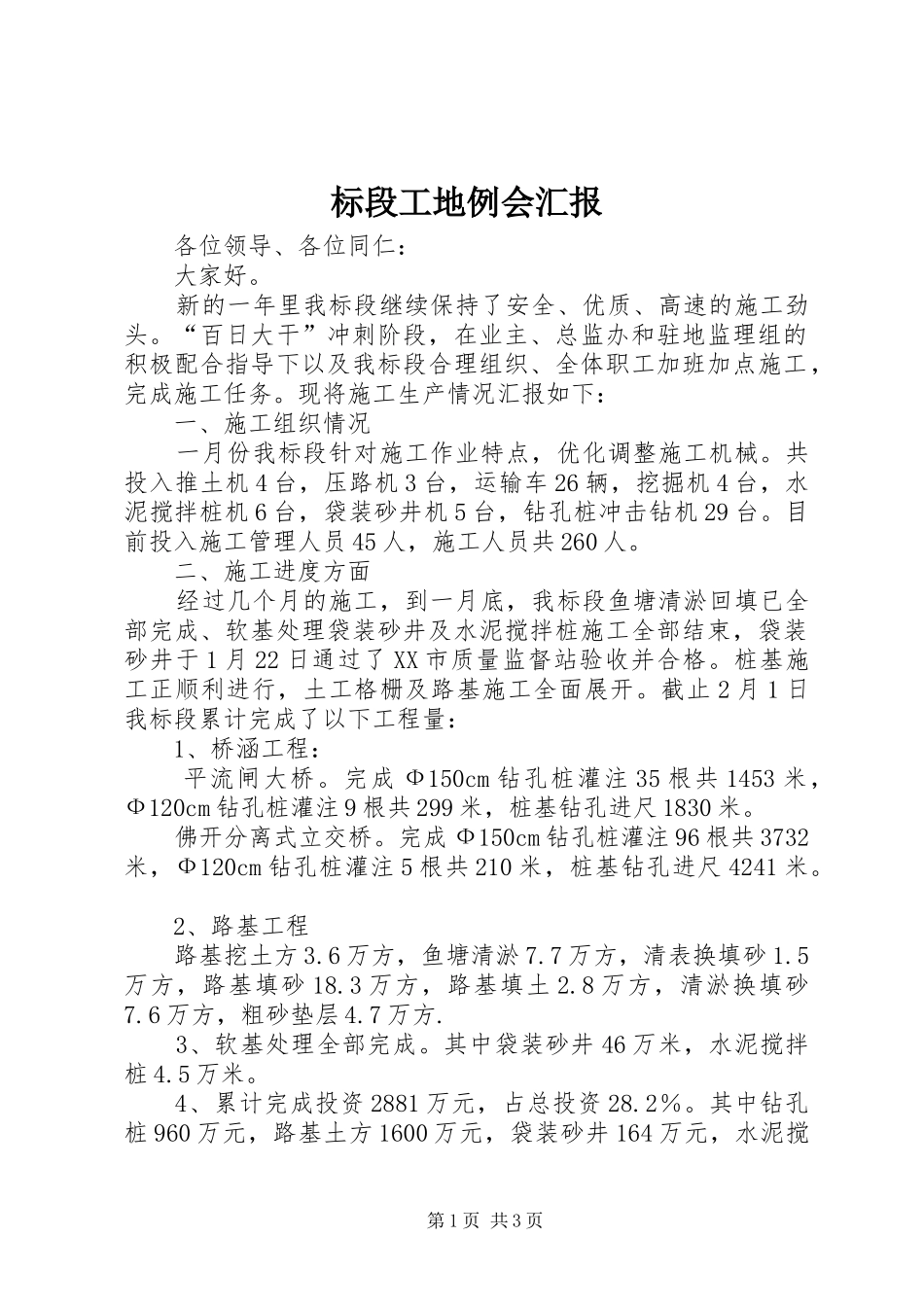

标段工地例会汇报各位领导、各位同仁:大家好
新的一年里我标段继续保持了安全、优质、高速的施工劲头
“百日大干”冲刺阶段,在业主、总监办和驻地监理组的积极配合指导下以及我标段合理组织、全体职工加班加点施工,完成施工任务
现将施工生产情况汇报如下:一、施工组织情况一月份我标段针对施工作业特点,优化调整施工机械
共投入推土机4台,压路机3台,运输车26辆,挖掘机4台,水泥搅拌桩机6台,袋装砂井机5台,钻孔桩冲击钻机29台
目前投入施工管理人员45人,施工人员共260人
二、施工进度方面经过几个月的施工,到一月底,我标段鱼塘清淤回填已全部完成、软基处理袋装砂井及水泥搅拌桩施工全部结束,袋装砂井于1月22日通过了XX市质量监督站验收并合格
桩基施工正顺利进行,土工格栅及路基施工全面展开
截止2月1日我标段累计完成了以下工程量:1、桥涵工程:平流闸大桥
完成Ф150cm钻孔桩灌注35根共1453米,Ф120cm钻孔桩灌注9根共299米,桩基钻孔进尺1830米
佛开分离式立交桥
完成Ф150cm钻孔桩灌注96根共3732米,Ф120cm钻孔桩灌注5根共210米,桩基钻孔进尺4241米
2、路基工程路基挖土方3
6万方,鱼塘清淤7
7万方,清表换填砂1
5万方,路基填砂18
3万方,路基填土2
8万方,清淤换填砂7
6万方,粗砂垫层4
3、软基处理全部完成
其中袋装砂井46万米,水泥搅拌桩4
4、累计完成投资2881万元,占总投资28
其中钻孔桩960万元,路基土方1600万元,袋装砂井164万元,水泥搅第1页共3页拌桩157万元
三、施工安全、质量管理施工中我标段重点抓好了桥梁钻孔灌注桩、软基处理袋装砂井、水泥搅拌桩施工
施工中严格按设计及规范要求施工工艺标准执行,施工全过程均有项目部质检工程师跟班作业,并由监理工程师旁站指导下施工,并按规范要求抽检频率进行检测,合
