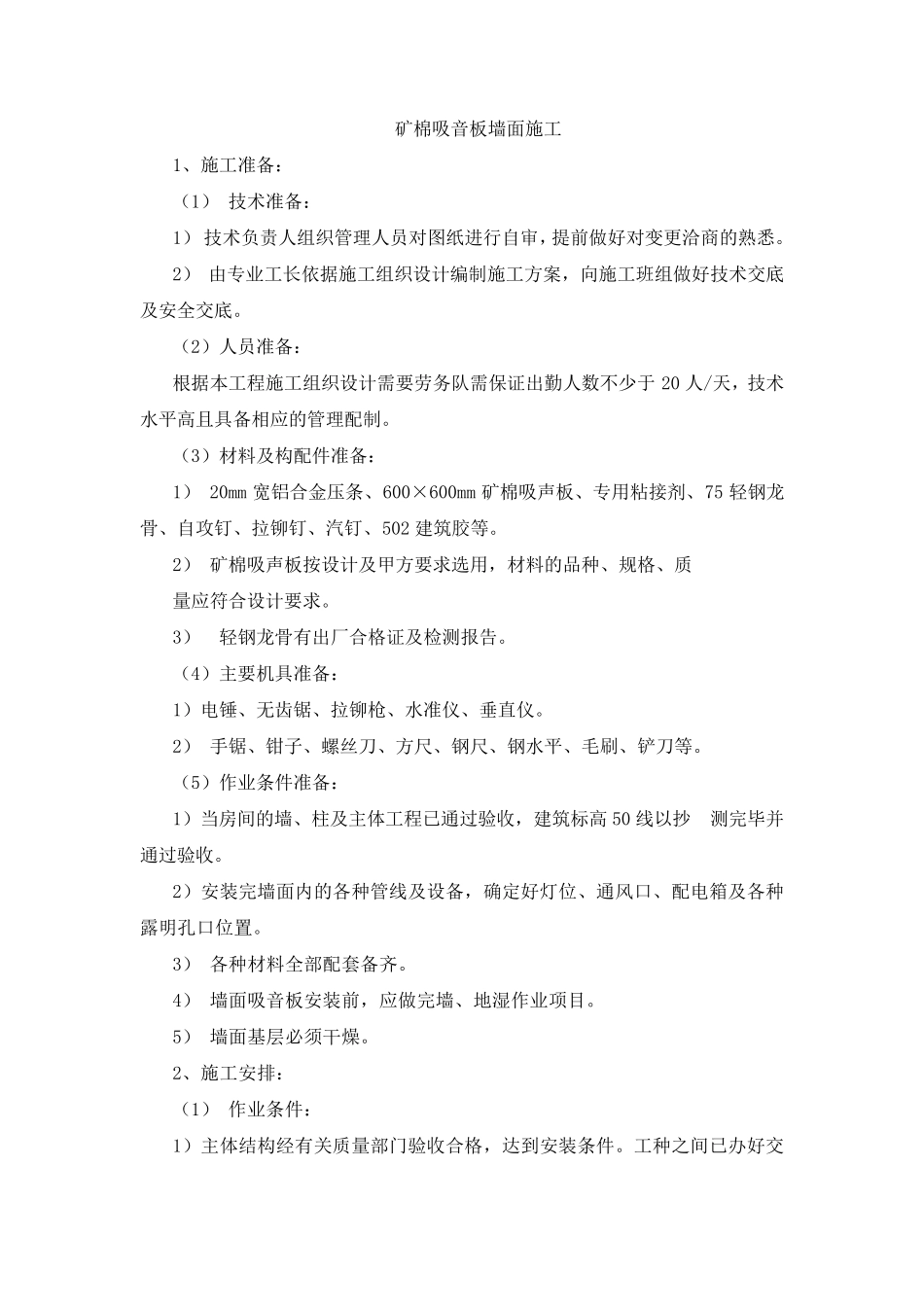

矿棉吸音板墙面施工 1、施工准备: (1) 技术准备: 1) 技术负责人组织管理人员对图纸进行自审,提前做好对变更洽商的熟悉
2) 由专业工长依据施工组织设计编制施工方案,向施工班组做好技术交底及安全交底
(2)人员准备: 根据本工程施工组织设计需要劳务队需保证出勤人数不少于20 人/天,技术水平高且具备相应的管理配制
(3)材料及构配件准备: 1) 20mm 宽铝合金压条、600×600mm 矿棉吸声板、专用粘接剂、75 轻钢龙骨、自攻钉、拉铆钉、汽钉、502 建筑胶等
2) 矿棉吸声板按设计及甲方要求选用,材料的品种、规格、质 量应符合设计要求
3) 轻钢龙骨有出厂合格证及检测报告
(4)主要机具准备: 1)电锤、无齿锯、拉铆枪、水准仪、垂直仪
2) 手锯、钳子、螺丝刀、方尺、钢尺、钢水平、毛刷、铲刀等
(5)作业条件准备: 1)当房间的墙、柱 及主体 工程已 通 过 验 收 ,建筑标 高50 线 以 抄 测完 毕 并通 过 验 收
2)安装 完 墙面内 的各 种管线 及设备,确 定 好灯 位 、通 风 口 、配电箱 及各 种露 明 孔 口 位 置
3) 各 种材料全部 配套 备齐
4) 墙面吸音板安装 前,应做完 墙、地 湿 作业项 目

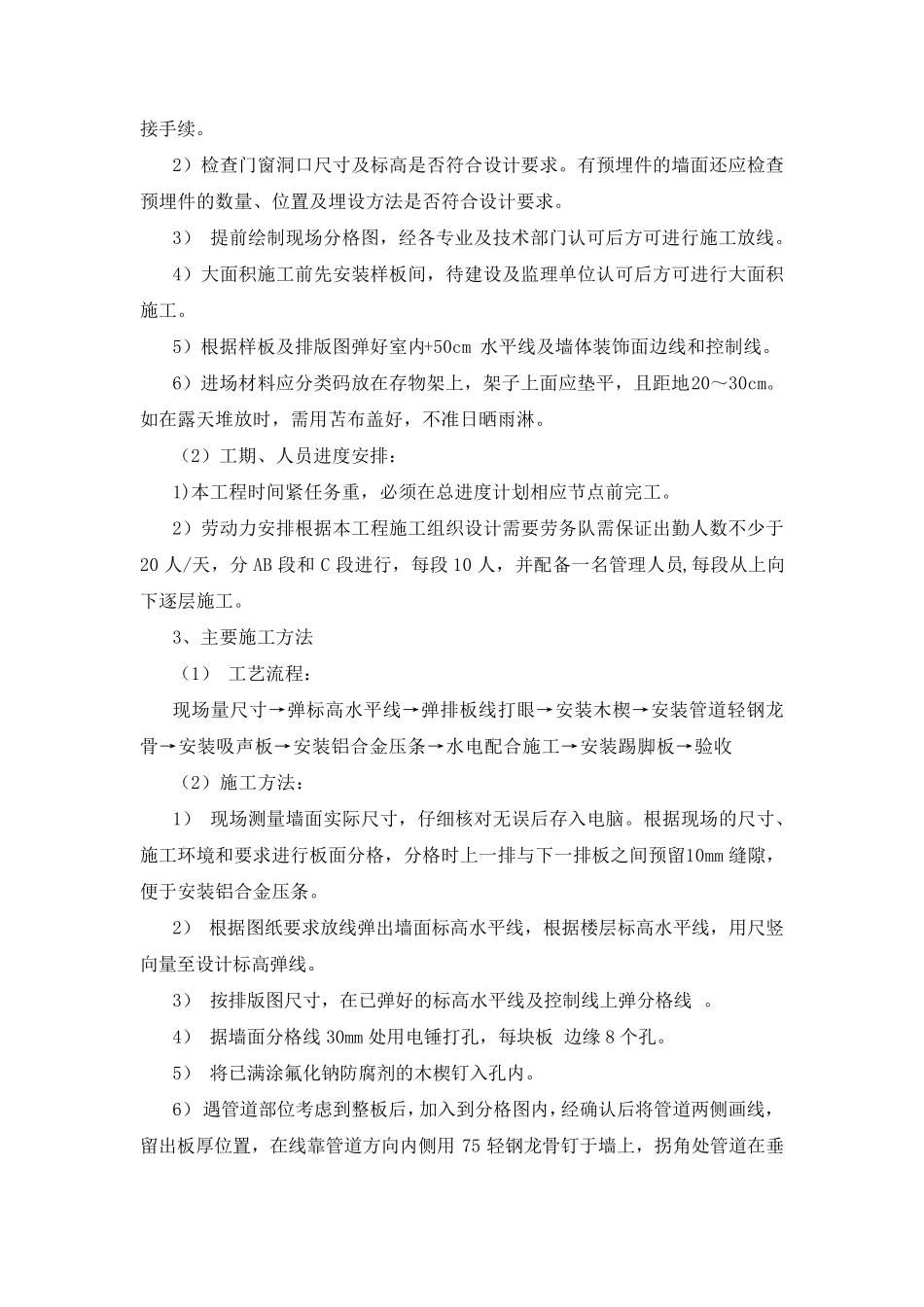

5) 墙面基 层 必 须 干 燥
2、施工安排 : (1) 作业条件: 1)主体 结 构经 有关 质量部 门 验 收 合格,达 到 安装 条件
工种之 间已 办 好交接 手 续
2) 检 查 门 窗 洞 口 尺 寸 及 标 高 是 否 符 合 设 计 要 求
有 预 埋 件 的 墙 面 还 应 检 查预 埋 件 的 数 量 、 位 置 及 埋 设 方 法 是 否 符 合 设 计 要 求

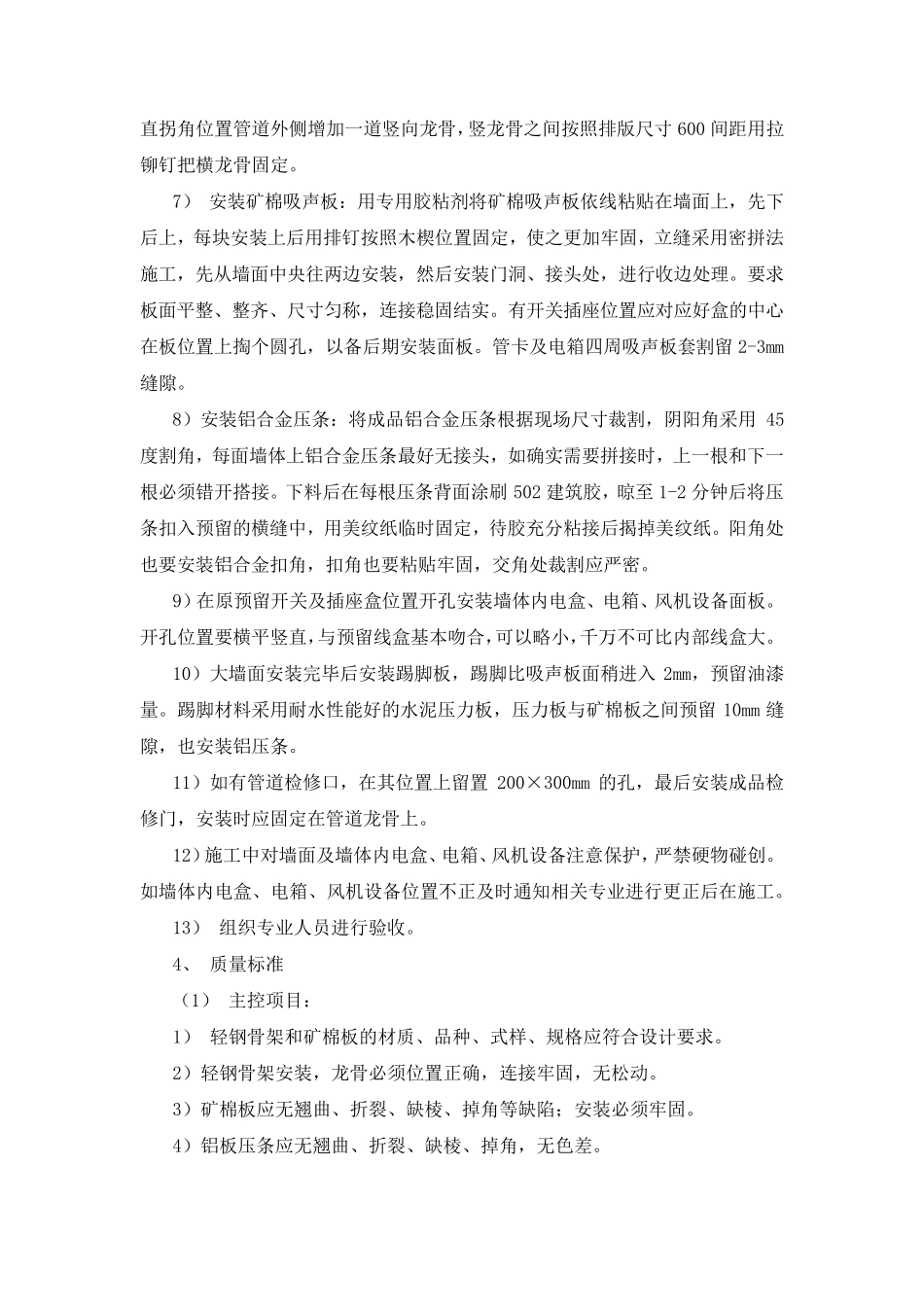

3) 提 前 绘 制 现 场 分 格 图 , 经 各 专 业 及 技 术 部 门 认 可 后 方 可
