建筑铝模板作为近年来出现的新型建筑模板,在世界发达国家越来越多的地方可以见到它们的应用,它在材质、施工效果、成本预算、使用寿命、环保等多方面优于传统模板,同时为客户做到降低工程成本,提高工程质量,加快工期,避免施工过程中的人为出错,拆板后无残留工程垃圾,为施工人员提供一个安全、文明的工作环境
碧桂园开发 SSGF 现场工业化建造体系,引入铝模板并将其功能应用至最大化
实现外墙节点一次性现浇,免除二次结构开凿等工艺,大幅提升施工效率
本文详细分解碧桂园铝模体系标准化施工过程供大家学习参考
工具准备墙模分为平面板、端板、压槽板、K 板、阴角模、阳角铝条、背楞、45 度对拉螺杆、斜支撑

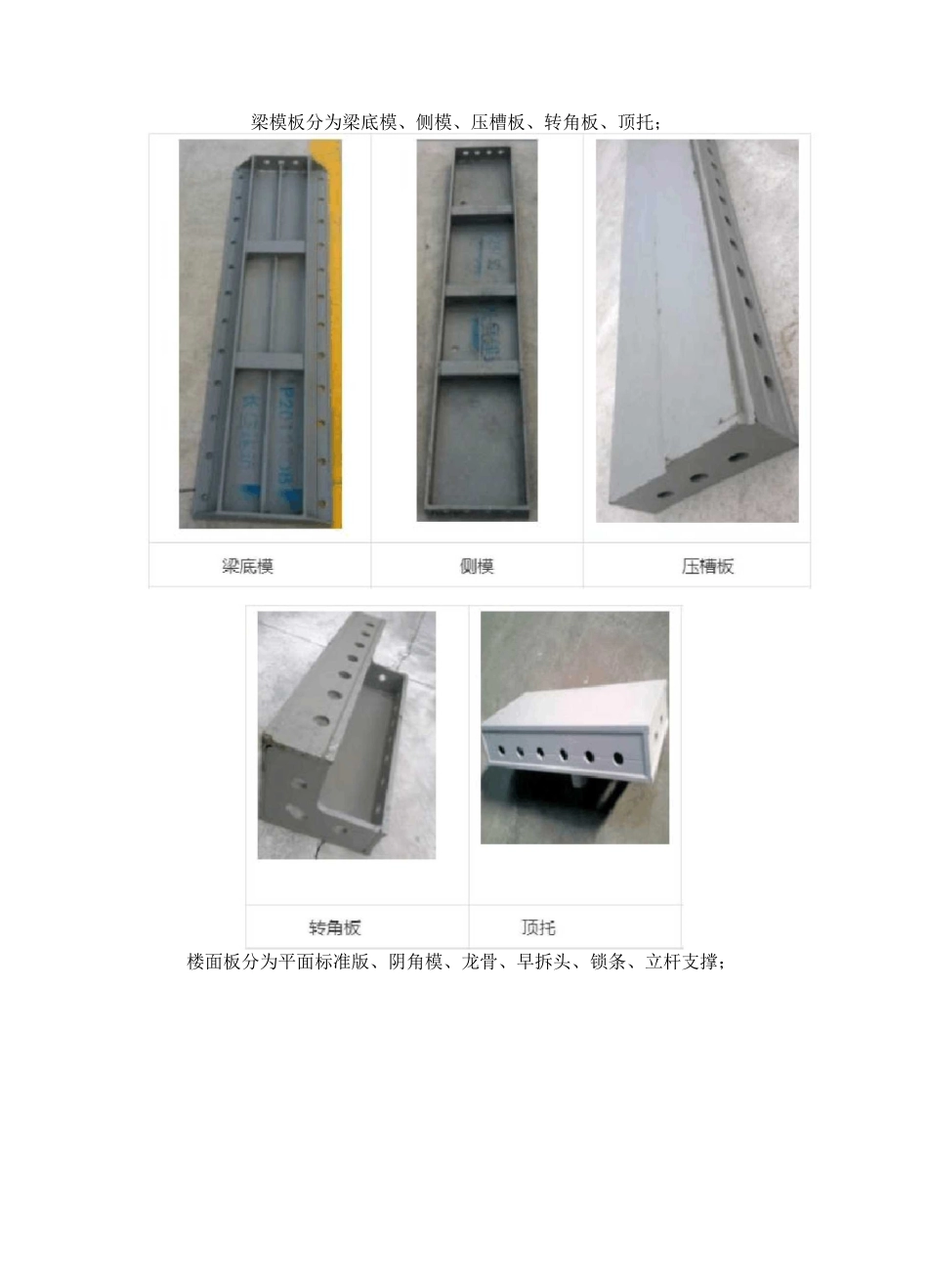

详解碧桂铝模体系标准化施工过程梁模板分为梁底模、侧模、压槽板、转角板、顶托;楼面板分为平面标准版、阴角模、龙骨、早拆头、锁条、立杆支撑;辅件有螺杆、PVC 套管、模板销钉销片;施工工具有铁锤、撬棍、扳手、拆模器、操作凳、电钻;模板编码常规模板编码规则是以字母类别代码,代表不同的模板类型分别为 P 平面板、E 阴角、Z 早拆、L 梁模、J 角模、K 版、B 背楞
1»角0 背模板安装1、定位放线按照《测量放线标准做法》实施定位放线
一般由项目部实施,拼装班组一定要进行复线,线有问题,及时向栋号长反映
2、定位钢筋采用① 8 钢筋(端部平整),离地面高度 80mm,水平距离 800mm 一个,焊接后端部与墙定位线平,误差<1mmo3、模板安装前模板表面水泥浆清理干净,并涂刷水性或乳液型脱模剂,严禁采用油性脱模剂4、墙柱安装从墙端开始逐块定位安装,销钉 300mm 一个,墙柱销钉必须满打
5、墙柱加固在三段式螺杆未应用前,采用 PVC 套管(壁厚 2mm),切割尺寸统一,偏差在(0-0
端部采用 PVC 扩大头套防止加固螺杆过紧
原则上背楞必须在平面位置连接(墙阴角严禁断开)
阳角加固采用 4
