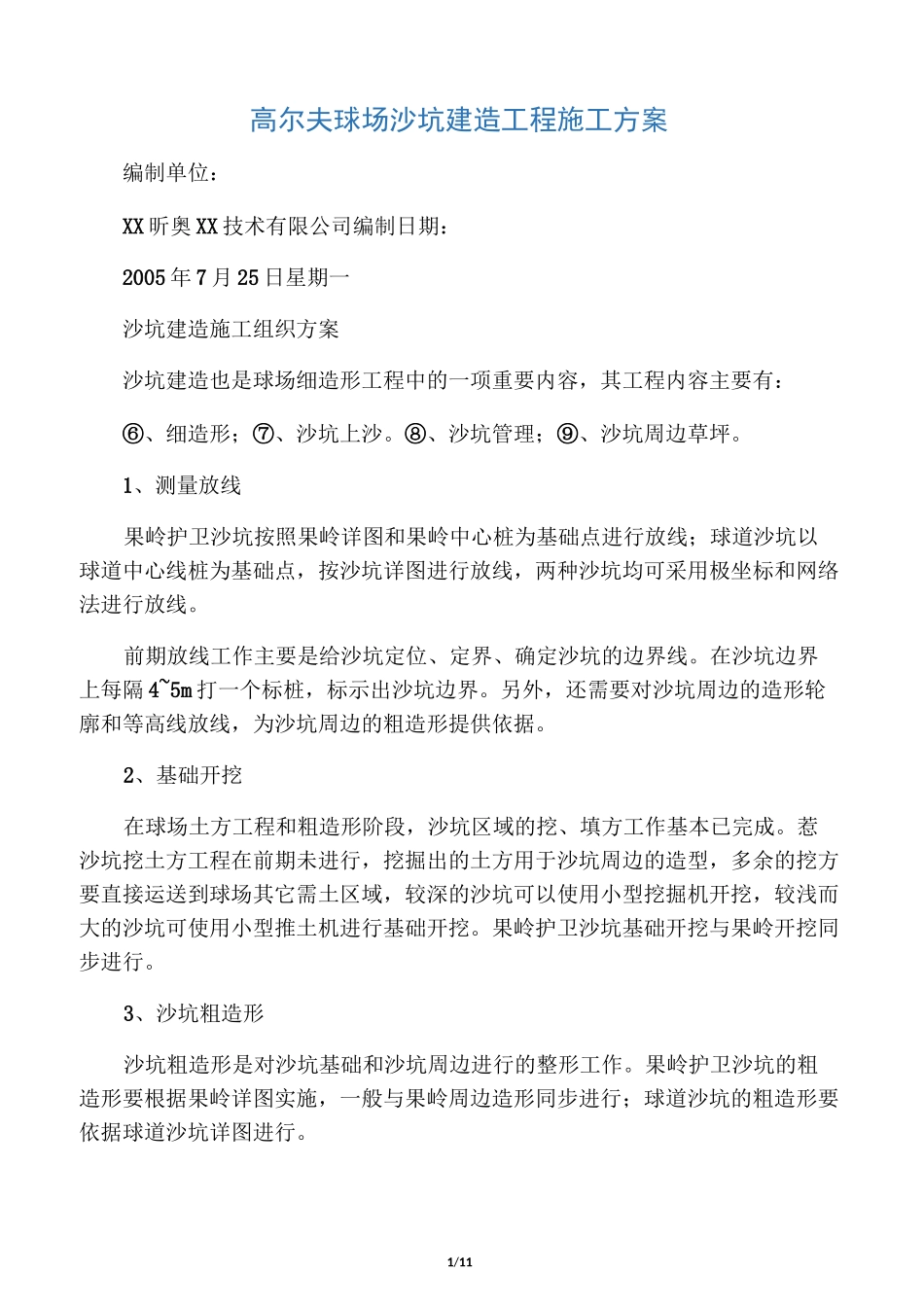

1/11高尔夫球场沙坑建造工程施工方案编制单位:XX 昕奥 XX 技术有限公司编制日期:2005 年 7 月 25 日星期一沙坑建造施工组织方案沙坑建造也是球场细造形工程中的一项重要内容,其工程内容主要有:⑥、细造形;⑦、沙坑上沙
⑧、沙坑管理;⑨、沙坑周边草坪
1、测量放线果岭护卫沙坑按照果岭详图和果岭中心桩为基础点进行放线;球道沙坑以球道中心线桩为基础点,按沙坑详图进行放线,两种沙坑均可采用极坐标和网络法进行放线
前期放线工作主要是给沙坑定位、定界、确定沙坑的边界线
在沙坑边界上每隔 4~5m 打一个标桩,标示出沙坑边界
另外,还需要对沙坑周边的造形轮廓和等高线放线,为沙坑周边的粗造形提供依据
2、基础开挖在球场土方工程和粗造形阶段,沙坑区域的挖、填方工作基本已完成
惹沙坑挖土方工程在前期未进行,挖掘出的土方用于沙坑周边的造型,多余的挖方要直接运送到球场其它需土区域,较深的沙坑可以使用小型挖掘机开挖,较浅而大的沙坑可使用小型推土机进行基础开挖
果岭护卫沙坑基础开挖与果岭开挖同步进行
3、沙坑粗造形沙坑粗造形是对沙坑基础和沙坑周边进行的整形工作
果岭护卫沙坑的粗造形要根据果岭详图实施,一般与果岭周边造形同步进行;球道沙坑的粗造形要依据球道沙坑详图进行
2/11与果岭基础造形一样,沙坑粗造形一般也使用小型造形机实施,由富有经验的造形师根据图纸或设计师现场指导下进行造形
应使基础造形紧密衔接
操作过程中,要充分考虑沙坑的地表排水问题,尽量使沙坑外部的水不要流况,可在沙坑周围修建排水沟、分水沟等,将水引向它处

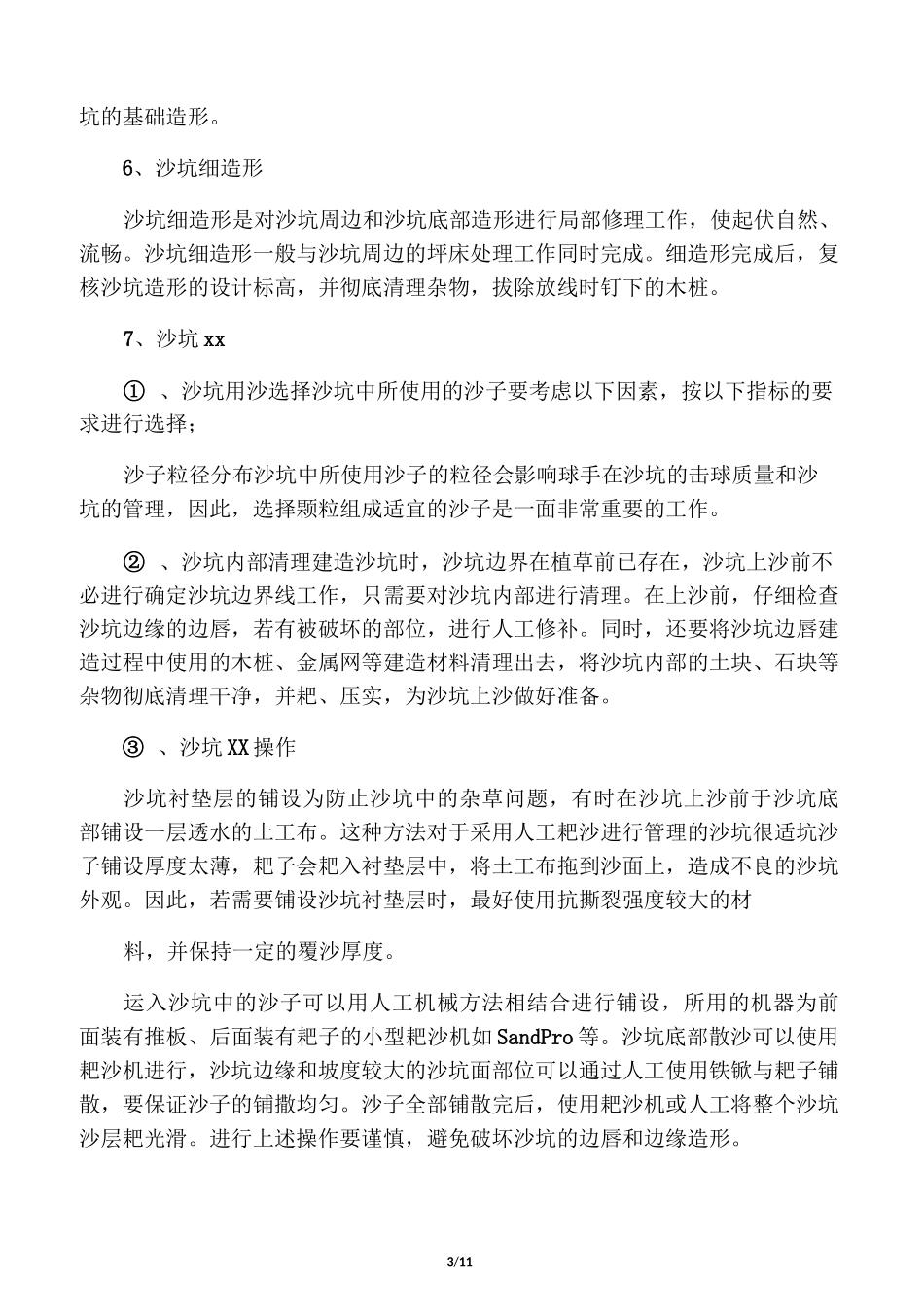

4、排水管安装沙坑基础造形与周边造形完成后,将基础清理干净,并彻底压实,然后进行排水管线测量放线
依据果岭详图或沙坑详图给排水管准确定位,放坡
使用开沟机或人工进行管沟开挖
管沟开挖的宽度、深度和管沟的坡度要根据管沟横、纵断面图和沙坑剖面图进行控制

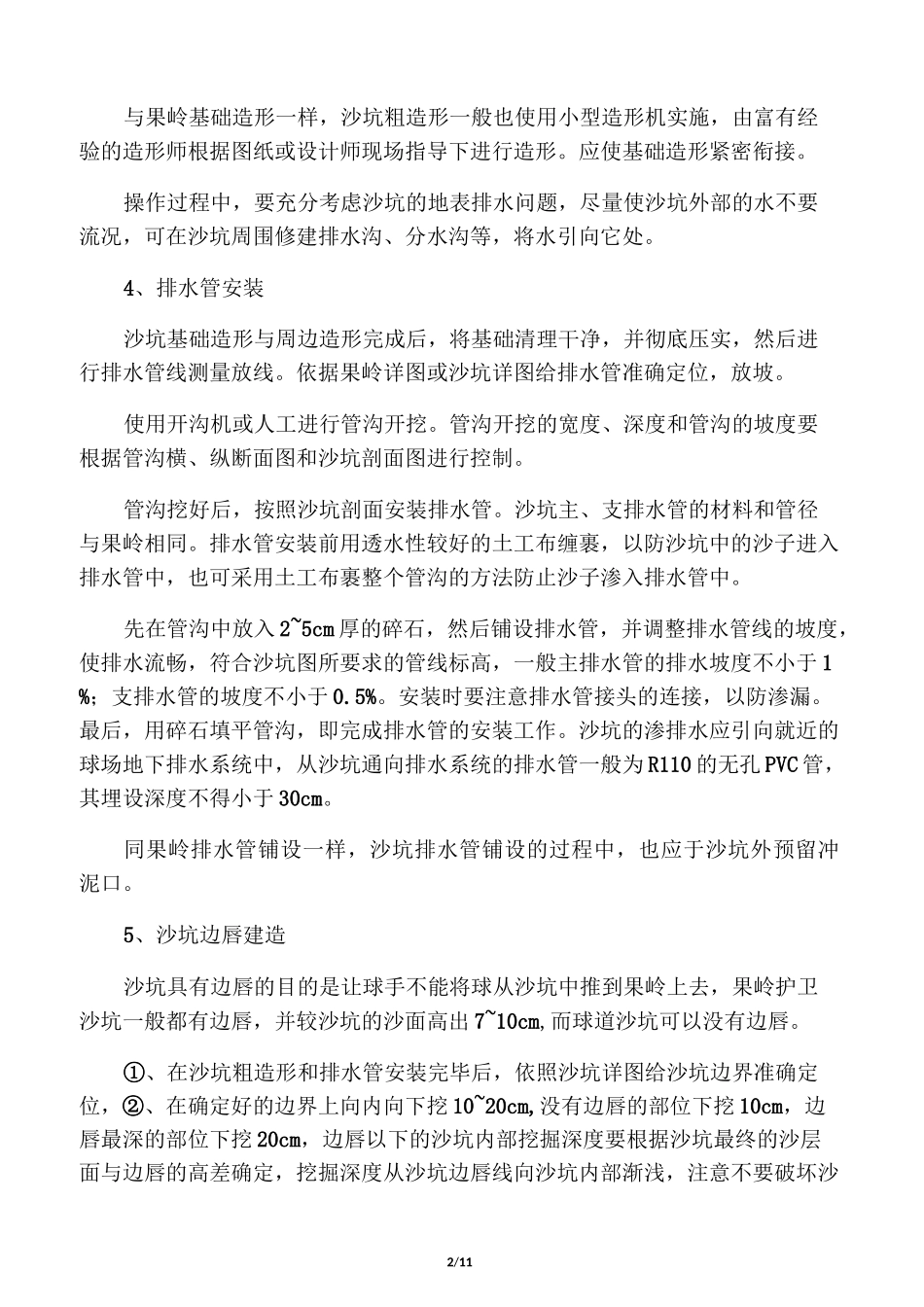

管沟挖好后,按照沙坑剖
