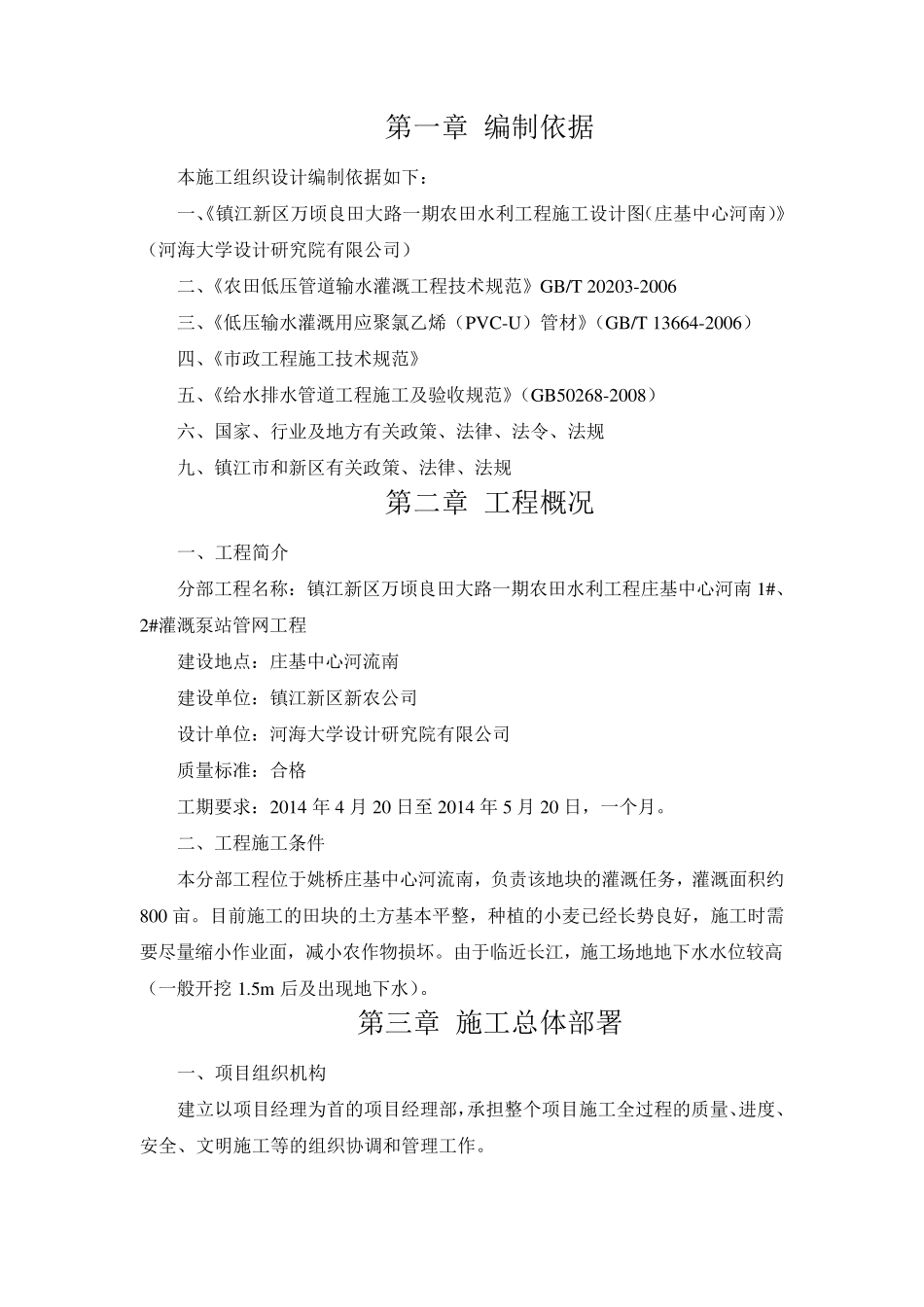

第一章 编制依据 本施工组织设计编制依据如下: 一、《镇江新区万顷良田大路一期农田水利工程施工设计图(庄基中心河南)》(河海大学设计研究院有限公司) 二、《农田低压管道输水灌溉工程技术规范》GB/T 20203-2006 三、《低压输水灌溉用应聚氯乙烯(PVC-U)管材》(GB/T 13664-2006) 四、《市政工程施工技术规范》 五、《给水排水管道工程施工及验收规范》(GB50268-2008) 六、国家、行业及地方有关政策、法律、法令、法规 九、镇江市和新区有关政策、法律、法规 第二章 工程概况 一、工程简介 分部工程名称:镇江新区万顷良田大路一期农田水利工程庄基中心河南 1#、2#灌溉泵站管网工程 建设地点:庄基中心河流南 建设单位:镇江新区新农公司 设计单位:河海大学设计研究院有限公司 质量标准:合格 工期要求:2014 年 4 月 20 日至 2014 年 5 月 20 日,一个月
二、工程施工条件 本分部工程位于姚桥庄基中心河流南,负责该地块的灌溉任务,灌溉面积约800 亩
目前施工的田块的土方基本平整,种植的小麦已经长势良好,施工时需要尽量缩小作业面,减小农作物损坏
由于临近长江,施工场地地下水水位较高(一般开挖 1
5m 后及出现地下水)
第三章 施工总体部署 一、项目组织机构 建立以项目经理为首的项目经理部,承担整个项目施工全过程的质量、进度、安全、文明施工等的组织协调和管理工作
项目组织机构框架如下 二、施工总体部署 1 、 施工区和施工阶段划分 (1 )施工区划分 本工程总体按照两个管网分两个施工段进行流水作业
做到既不处处开花,又不造成劳动力与机械设备的浪费
(2 )施工阶段划分 根据本工程特点,将本工程分成以下六个施工阶段
第一阶段:施工准备
重点完成人、材、物进场,进行施工平面布置,充分做好开工前的各项准备工作,确保开工日期
