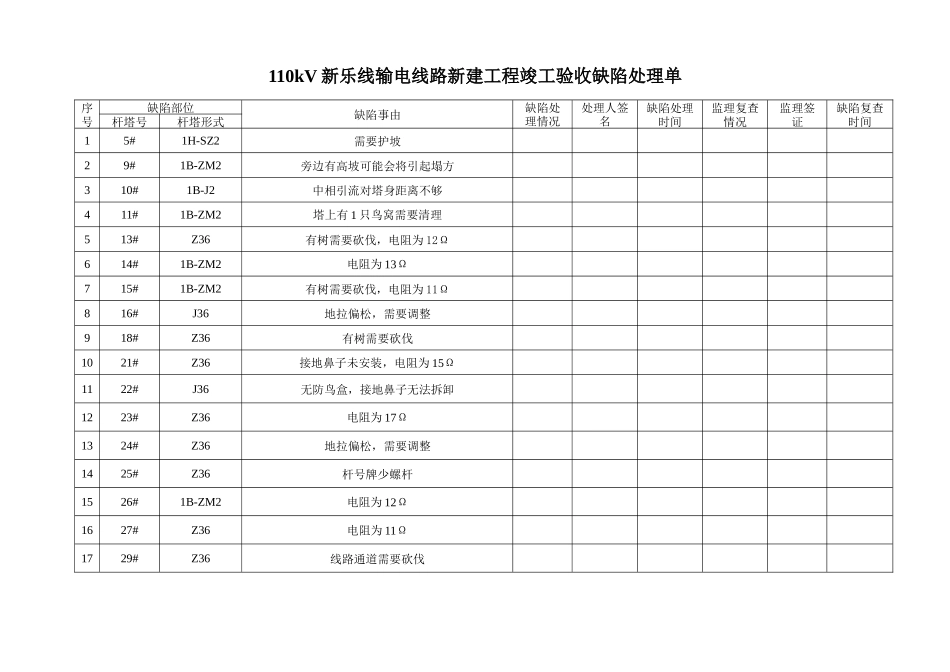

110kV 新乐线输电线路新建工程竣工验收缺陷处理单序号缺陷部位缺陷事由缺陷处理情况处理人签名缺陷处理时间监理复查情况监理签证缺陷复查时间杆塔号杆塔形式15#1H-SZ2需要护坡29#1B-ZM2旁边有高坡可能会将引起塌方310#1B-J2中相引流对塔身距离不够411#1B-ZM2塔上有 1 只鸟窝需要清理513#Z36有树需要砍伐,电阻为 12Ω614#1B-ZM2电阻为 13Ω715#1B-ZM2有树需要砍伐,电阻为 11Ω816#J36地拉偏松,需要调整918#Z36有树需要砍伐1021#Z36接地鼻子未安装,电阻为 15Ω1122#J36无防鸟盒,接地鼻子无法拆卸1223#Z36电阻为 17Ω1324#Z36地拉偏松,需要调整1425#Z36杆号牌少螺杆1526#1B-ZM2电阻为 12Ω1627#Z36电阻为 11Ω1729#Z36线路通道需要砍伐110kV 新乐线输电线路新建工程竣工验收缺陷处理单序号缺陷部位缺陷事由缺陷处理情况处理人签名缺陷处理时间监理复查情况监理签证缺陷复查时间杆塔号杆塔形式1830#Z36线路通道需要砍伐1931#J36线路通道需要砍伐,A 相无相序牌2035#Z36砼杆需要调整2137#Z36线路通道需要砍伐2238#Z36线路通道需要砍伐2339#Z36砼杆需要调整,拉线松,电阻为 18Ω2440#1B-ZM239#-40#有土包对线距离为 6 米左右,电阻为 11Ω2541#1B-ZM2通道需砍伐,光缆少一只防震锤,电阻为 10Ω2642#J36有树需砍伐,外角引流过大2744#1B-ZM2线路通道需要砍伐,电阻为 12Ω2845#Z36线路通道需要砍伐2946#Z36杆身转位并有倾斜,通道需砍伐,电阻为 12Ω3047#Z36杆身转位并有倾斜,通道需砍伐,电阻为 11Ω3148#Z36瓷瓶脏需清洗3249#1B-ZM2瓷瓶脏需清洗,
