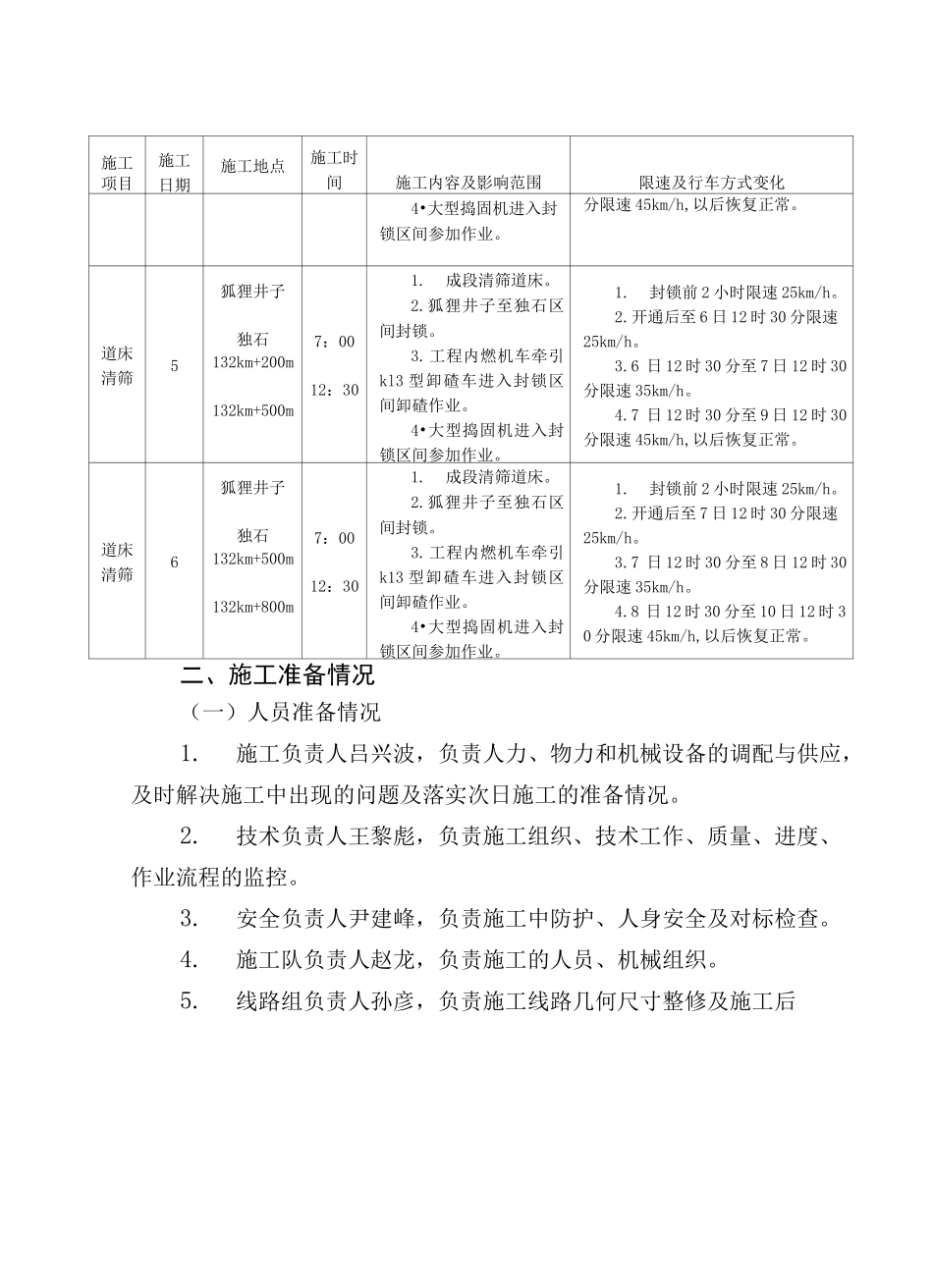

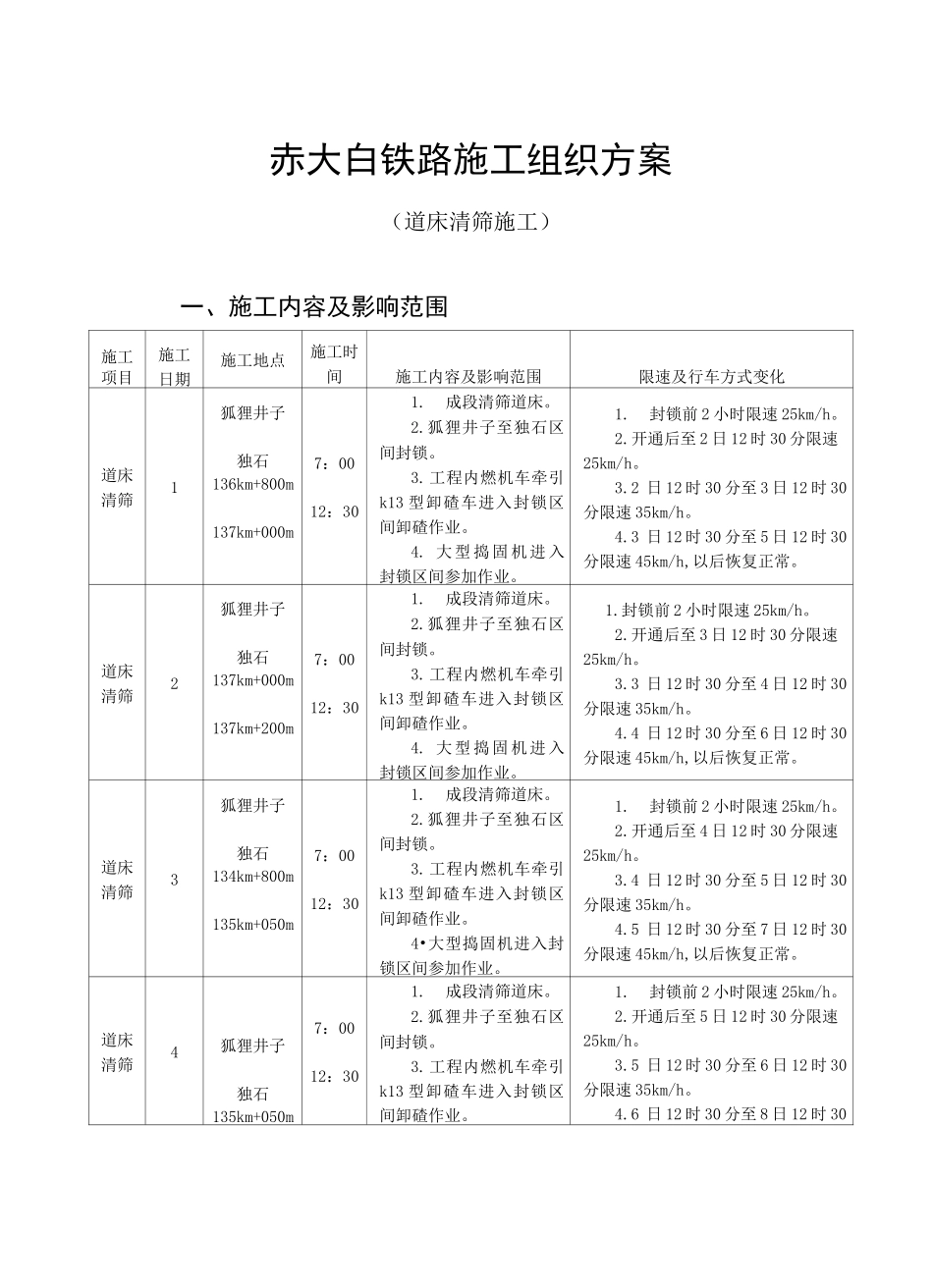

赤大白铁路施工组织方案(道床清筛)中铁一局集团有限公司赤大白铁路运输公司工务段2015 年 6 月 29 日赤大白铁路施工组织方案(道床清筛施工)一、施工内容及影响范围施工项目施工日期施工地点施工时间施工内容及影响范围限速及行车方式变化道床清筛1狐狸井子独石136km+800m137km+000m7:0012:301.成段清筛道床。2.狐狸井子至独石区间封锁。3.工程内燃机车牵引k13 型卸碴车进入封锁区间卸碴作业。4. 大 型 捣 固 机 进 入封锁区间参加作业。1.封锁前 2 小时限速 25km/h。2.开通后至 2 日 12 时 30 分限速25km/h。3.2 日 12 时 30 分至 3 日 12 时 30分限速 35km/h。4.3 日 12 时 30 分至 5 日 12 时 30分限速 45km/h,以后恢复正常。道床清筛2狐狸井子独石137km+000m137km+200m7:0012:301.成段清筛道床。2.狐狸井子至独石区间封锁。3.工程内燃机车牵引k13 型卸碴车进入封锁区间卸碴作业。4. 大 型 捣 固 机 进 入封锁区间参加作业。1.封锁前 2 小时限速 25km/h。2.开通后至 3 日 12 时 30 分限速25km/h。3.3 日 12 时 30 分至 4 日 12 时 30分限速 35km/h。4.4 日 12 时 30 分至 6 日 12 时 30分限速 45km/h,以后恢复正常。道床清筛3狐狸井子独石134km+800m135km+050m7:0012:301.成段清筛道床。2.狐狸井子至独石区间封锁。3.工程内燃机车牵引k13 型卸碴车进入封锁区间卸碴作业。4•大型捣固机进入封锁区间参加作业。1.封锁前 2 小时限速 25km/h。2.开通后至 4 日 12 时 30 分限速25km/h。3.4 日 12 时 30 分至 5 日 12 时 30分限速 35km/h。4.5 日 12 时 30 分至 7 日 12 时 30分限速 45km/h,以后恢复正常。道床清筛4狐狸井子独石135km+050m7:0012:301.成段清筛道床。2.狐狸井子至独石区间封锁。3.工程内燃机车牵引k13 型卸碴车进入封锁区间卸碴作业。1.封锁前 2 小时限速 25km/h。2.开通后至 5 日 12 时 30 分限速25km/h。3.5 日 12 时 30 分至 6 日 12 时 30分限速 35km/h。4.6 日 12 时 30 分至 8 日 12 时 30施工项目施工日期施工地点施工时间施工内容及影响范围限速及行车方式变化4•大型捣固机进入封锁区间参加作业。分限速 45km/h,以后恢复正常。道床清筛5狐狸井子独石132km+200m132km+500m7:0012:301.成段清筛道床。2.狐狸井子至独石区间封锁。3.工程内燃机车牵引kl3 型...
