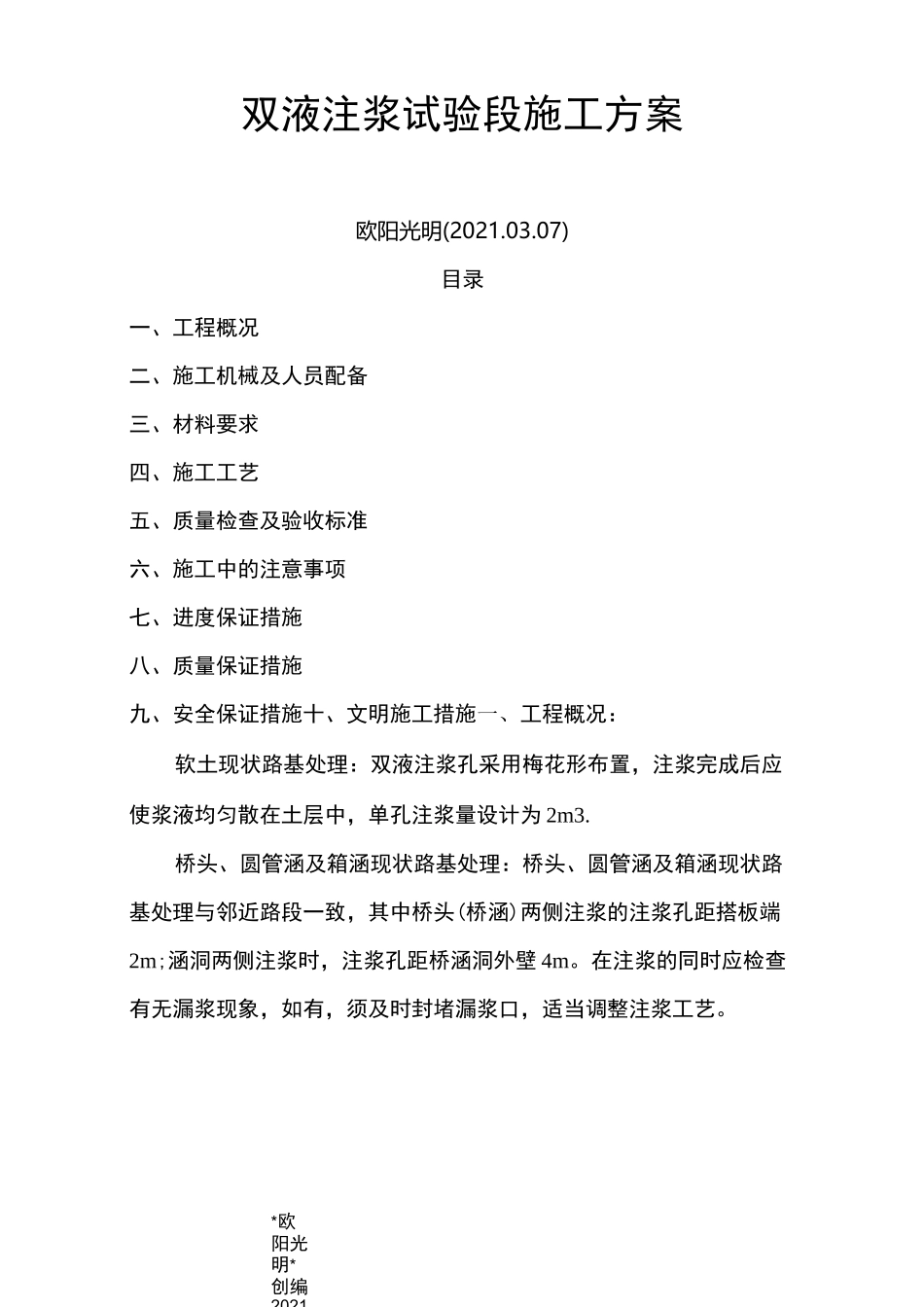

双液注浆试验段施工方案欧阳光明(2021
07)目录一、工程概况二、施工机械及人员配备三、材料要求四、施工工艺五、质量检查及验收标准六、施工中的注意事项七、进度保证措施八、质量保证措施九、安全保证措施十、文明施工措施一、工程概况:软土现状路基处理:双液注浆孔采用梅花形布置,注浆完成后应使浆液均匀散在土层中,单孔注浆量设计为 2m3
桥头、圆管涵及箱涵现状路基处理:桥头、圆管涵及箱涵现状路基处理与邻近路段一致,其中桥头(桥涵)两侧注浆的注浆孔距搭板端2m;涵洞两侧注浆时,注浆孔距桥涵洞外壁 4m
在注浆的同时应检查有无漏浆现象,如有,须及时封堵漏浆口,适当调整注浆工艺
*欧阳光明*创编2021
07*欧阳光明*创编2021
*欧阳光明*创编二、施工机械及人员配备采用的主要机械设备如下:*欧阳光明*创编2021
*欧阳光明*创编2021

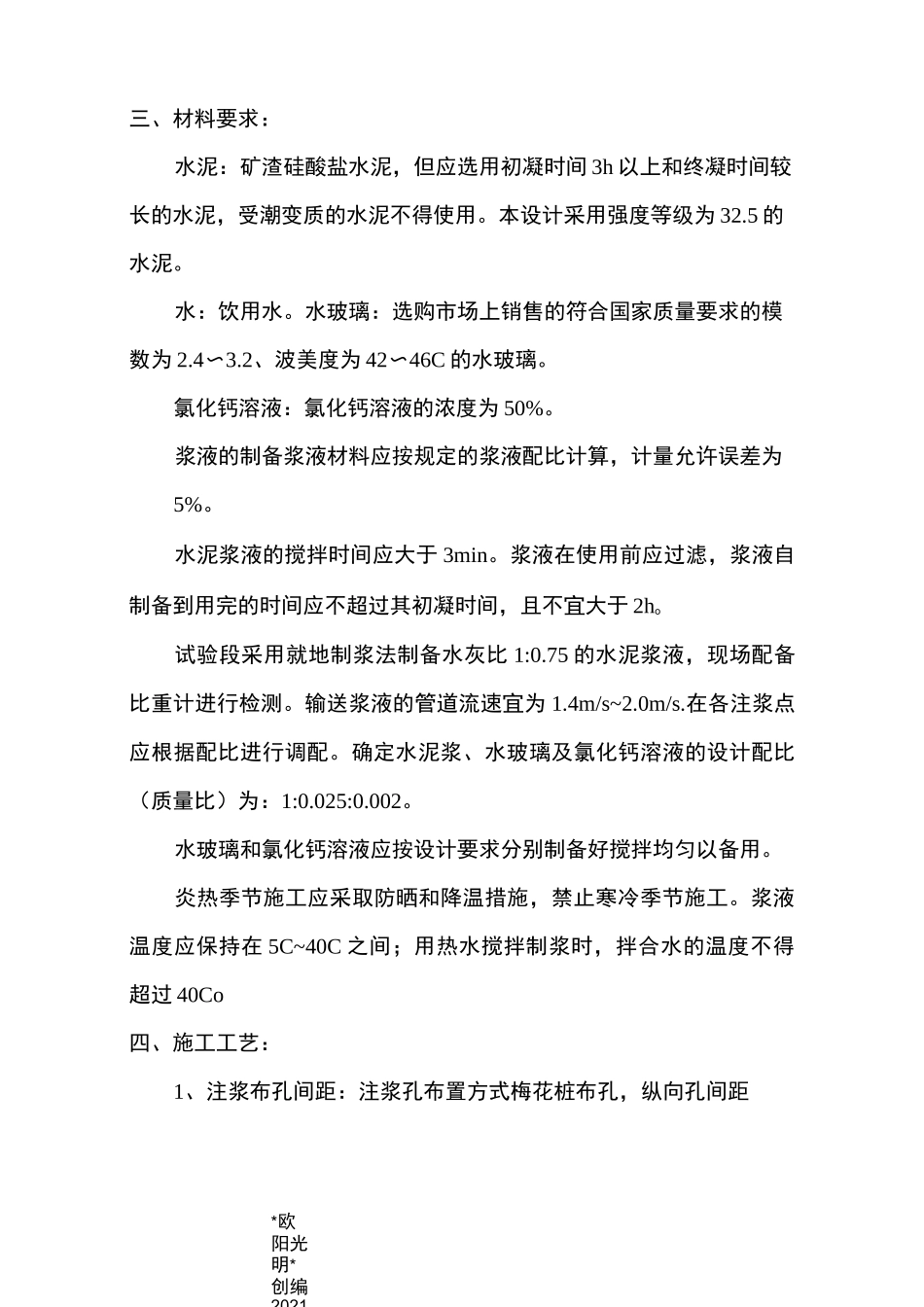

三、材料要求:水泥:矿渣硅酸盐水泥,但应选用初凝时间 3h 以上和终凝时间较长的水泥,受潮变质的水泥不得使用
本设计采用强度等级为 32
水玻璃:选购市场上销售的符合国家质量要求的模数为 2
2、波美度为 42〜46C 的水玻璃
氯化钙溶液:氯化钙溶液的浓度为 50%
浆液的制备浆液材料应按规定的浆液配比计算,计量允许误差为5%
水泥浆液的搅拌时间应大于 3min
浆液在使用前应过滤,浆液自制备到用完的时间应不超过其初凝时间,且不宜大于 2ho试验段采用就地制浆法制备水灰比 1:0
75 的水泥浆液,现场配备比重计进行检测
输送浆液的管道流速宜为 1
4m/s~2
在各注浆点应根据配比进行调配
确定水泥浆、水玻璃及氯化钙溶液的设计配比(质量比)为:1:0
水玻璃和氯化钙溶液应按设计要求分别制备好搅拌均匀以备用
炎热季节施工应采取防晒和降
