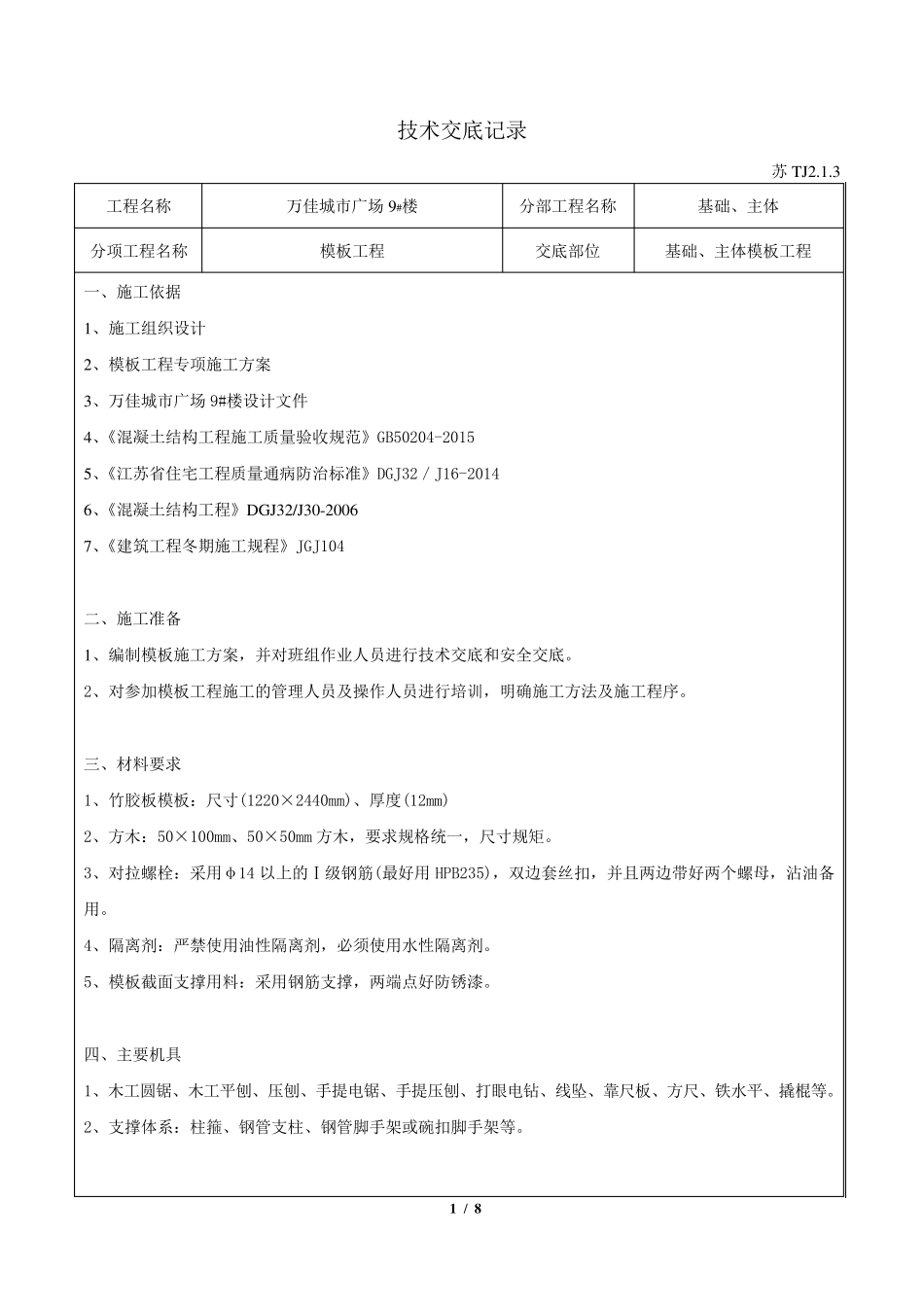

1 / 8 技术交底记录 苏T J2
3 工程名称 万佳城市广场9#楼 分部工程名称 基础、主体 分项工程名称 模板工程 交底部位 基础、主体模板工程 一、施工依据 1、施工组织设计 2、模板工程专项施工方案 3、万佳城市广场9#楼设计文件 4、《混凝土结构工程施工质量验收规范》GB50204-2015 5、《江苏省住宅工程质量通病防治标准》DGJ32/J16-2014 6、《混凝土结构工程》DGJ32/J30-2006 7、《建筑工程冬期施工规程》JGJ104 二、施工准备 1、编制模板施工方案,并对班组作业人员进行技术交底和安全交底
2、对参加模板工程施工的管理人员及操作人员进行培训,明确施工方法及施工程序
三、材料要求 1、竹胶板模板:尺寸(1220×2440mm)、厚度(12mm) 2、方木:50×100mm、50×50mm 方木,要求规格统一,尺寸规矩
3、对拉螺栓:采用φ14 以上的Ⅰ级钢筋(最好用 HPB235),双边套丝扣,并且两边带好两个螺母,沾油备用
4、隔离剂:严禁使用油性隔离剂,必须使用水性隔离剂
5、模板截面支撑用料:采用钢筋支撑,两端点好防锈 漆
四 、主要机 具 1、木工圆 锯 、木工平 刨 、压 刨 、手 提 电 锯 、手 提 压 刨 、打 眼 电 钻 、线 坠 、靠 尺板、方尺、铁 水平 、撬 棍 等
2、支撑体系 :柱 箍 、钢管支柱 、钢管脚 手 架 或 碗 扣脚 手 架 等

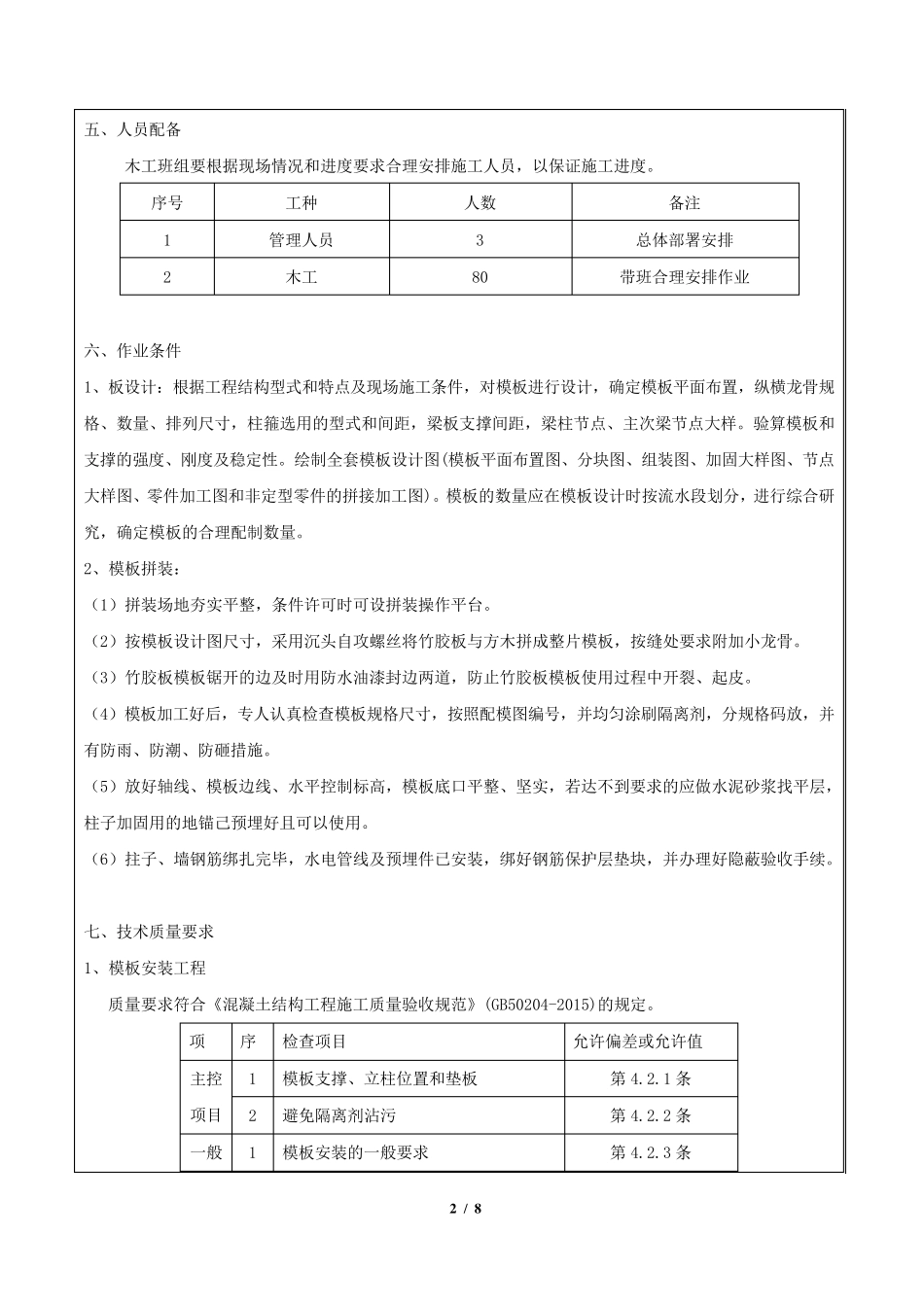

2 / 8 五、人员配备 木工班组要根据现场情况和进度要求合理安排施工人员,以保证施工进度
序号 工种 人数 备注 1 管理人员 3 总体部署安排 2 木工 80 带班合理安排作业 六、作业条件 1、板设计:根据工程结构型式和特点及现场施工条件,对模板进行设计,确定模板平面布置,纵横龙骨规格、数量、排列尺寸,柱箍选用的型式和间距,梁板支
