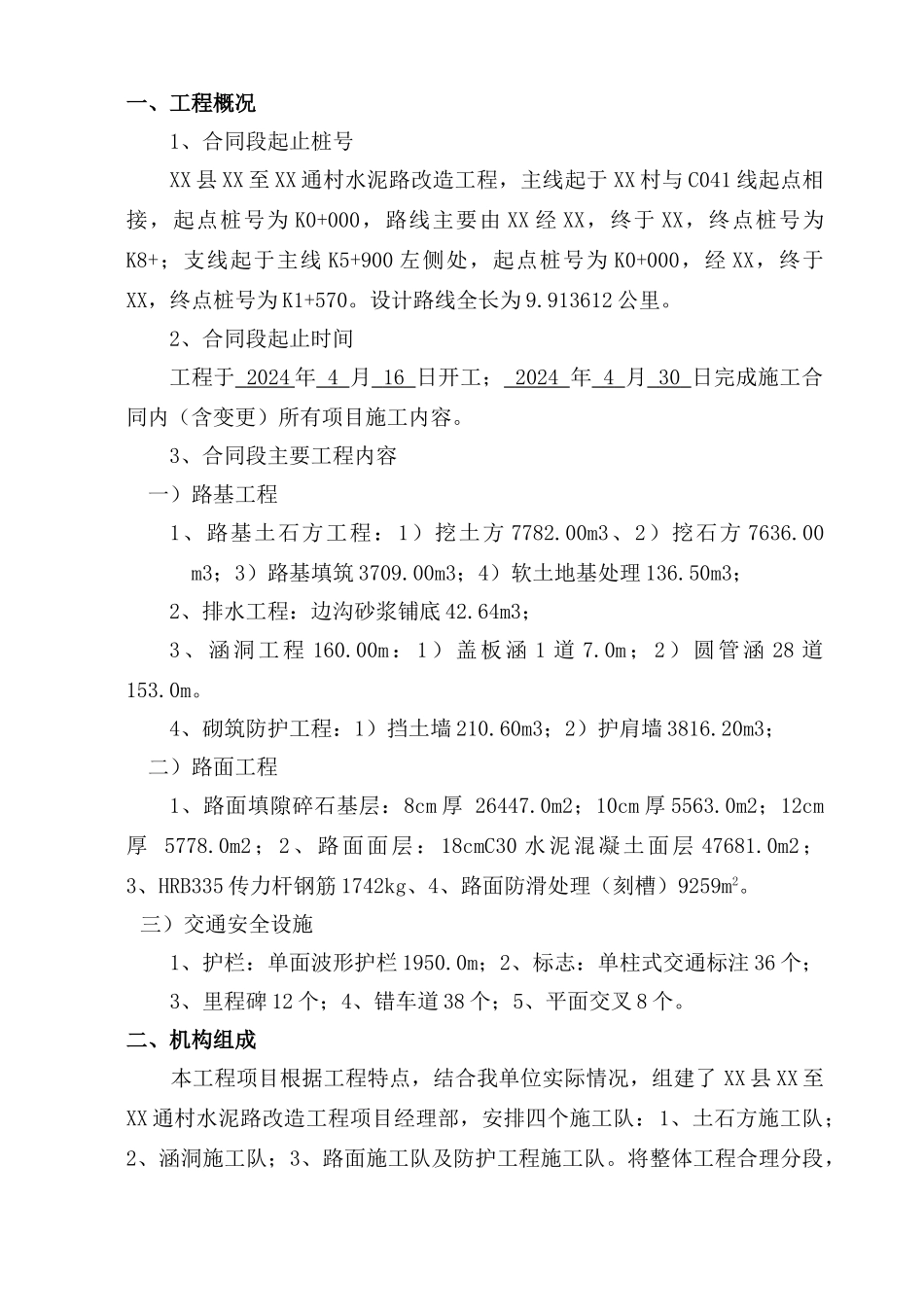

XX 县 XX 至 XX 通村水泥路改造工程主线:K0+000~K8+、支线:K0+000~K1+570、全长:9
913612km施 工 总 结报告XXX 建筑工程有限公司XX 县 XX 至 XX 通村水泥路改造工程项目经理部2015 年 5 月 30 日一、工程概况1、合同段起止桩号XX 县 XX 至 XX 通村水泥路改造工程,主线起于 XX 村与 C041 线起点相接,起点桩号为 K0+000,路线主要由 XX 经 XX,终于 XX,终点桩号为K8+;支线起于主线 K5+900 左侧处,起点桩号为 K0+000,经 XX,终于XX,终点桩号为 K1+570
设计路线全长为 9
913612 公里
2、合同段起止时间工程于 2024 年 4 月 16 日开工; 2024 年 4 月 30 日完成施工合同内(含变更)所有项目施工内容
3、合同段主要工程内容 一)路基工程1、路基土石方工程:1)挖土方 7782
00m3、2)挖石方 7636
00 m3;3)路基填筑 3709
00m3;4)软土地基处理 136
50m3;2、排水工程:边沟砂浆铺底 42
64m3;3、涵洞工程 160
00m:1)盖板涵 1 道 7
0m;2)圆管涵 28 道153
4、砌筑防护工程:1)挡土墙 210
60m3;2)护肩墙 3816
20m3;二)路面工程1、路面填隙碎石基层:8cm 厚 26447
0m2;10cm 厚 5563
0m2;12cm厚 5778
0m2;2、路面面层:18cmC30 水泥混凝土面层 47681
0m2;3、HRB335 传力杆钢筋 1742kg、4、路面防滑处理(刻槽)9259m2
三)交通安全设施1、护栏:单面波形护栏 1950
0m;2、标志:单柱式交通标注 36 个;3、里程碑 12 个;4、错车道 38 个;5、平面交叉 8 个
