农村饮水安全项目验收程序和资料要求

农村饮水安全项目验收程序和资料要求_第1页
1/5
农村饮水安全项目验收程序和资料要求_第2页
2/5
农村饮水安全项目验收程序和资料要求_第3页
3/5

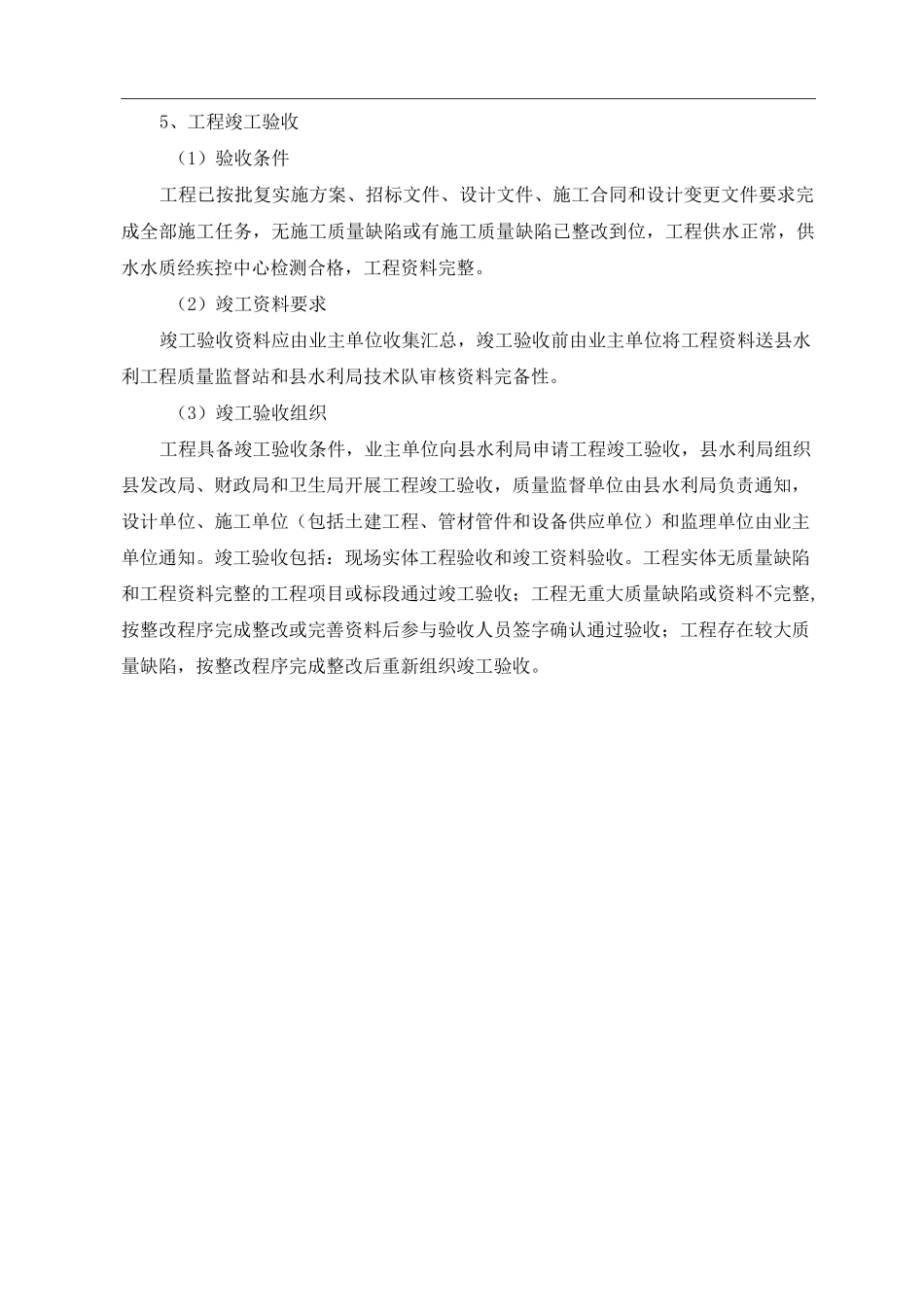

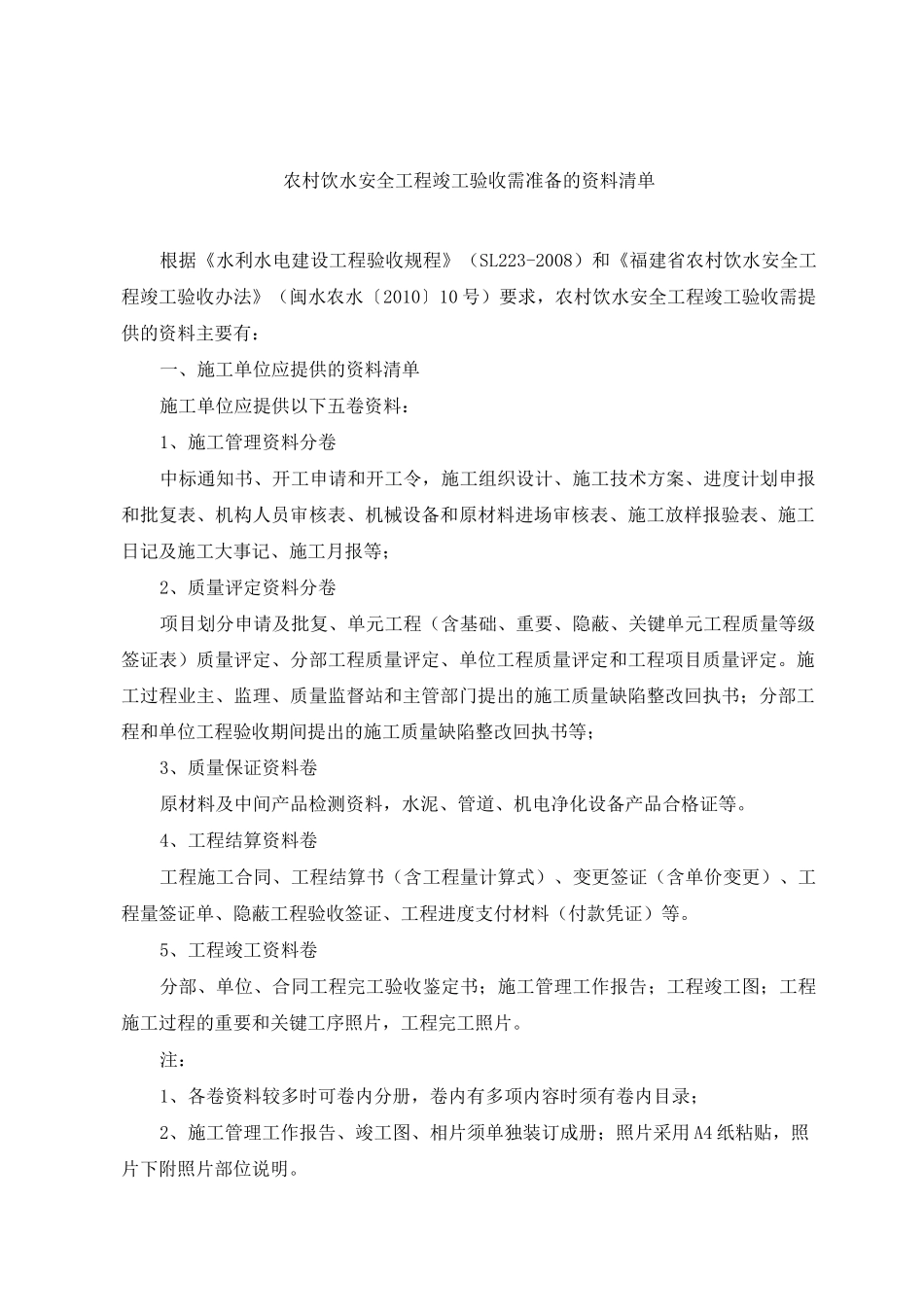

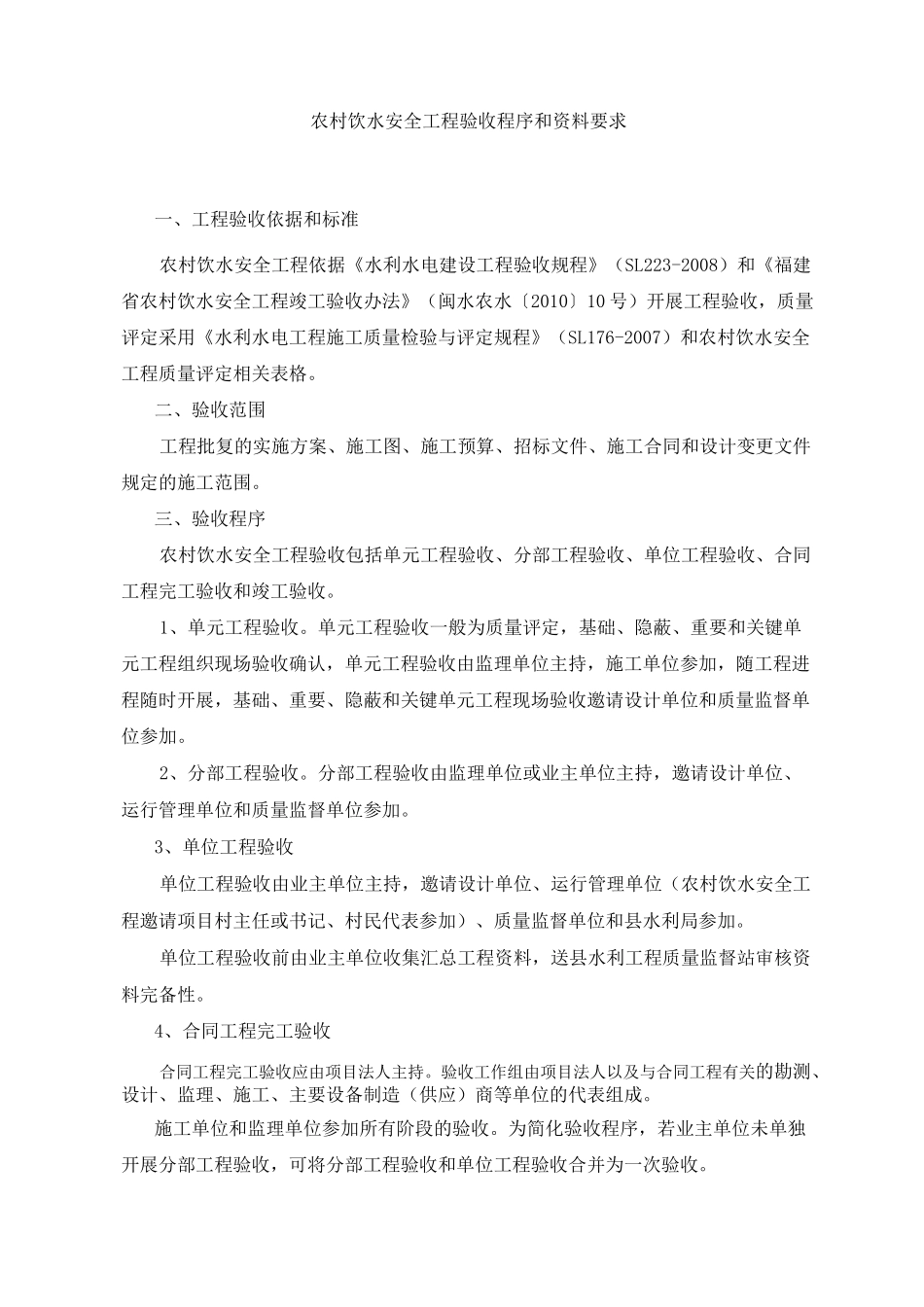

农村饮水安全工程验收程序和资料要求一、工程验收依据和标准农村饮水安全工程依据《水利水电建设工程验收规程》(SL223-2008)和《福建省农村饮水安全工程竣工验收办法》(闽水农水〔2010〕10 号)开展工程验收,质量评定采用《水利水电工程施工质量检验与评定规程》(SL176-2007)和农村饮水安全工程质量评定相关表格。二、验收范围工程批复的实施方案、施工图、施工预算、招标文件、施工合同和设计变更文件规定的施工范围。三、验收程序农村饮水安全工程验收包括单元工程验收、分部工程验收、单位工程验收、合同工程完工验收和竣工验收。1、单元工程验收。单元工程验收一般为质量评定,基础、隐蔽、重要和关键单元工程组织现场验收确认,单元工程验收由监理单位主持,施工单位参加,随工程进程随时开展,基础、重要、隐蔽和关键单元工程现场验收邀请设计单位和质量监督单位参加。2、分部工程验收。分部工程验收由监理单位或业主单位主持,邀请设计单位、运行管理单位和质量监督单位参加。3、单位工程验收单位工程验收由业主单位主持,邀请设计单位、运行管理单位(农村饮水安全工程邀请项目村主任或书记、村民代表参加)、质量监督单位和县水利局参加。单位工程验收前由业主单位收集汇总工程资料,送县水利工程质量监督站审核资料完备性。4、合同工程完工验收合同工程完工验收应由项目法人主持。验收工作组由项目法人以及与合同工程有关的勘测、设计、监理、施工、主要设备制造(供应)商等单位的代表组成。施工单位和监理单位参加所有阶段的验收。为简化验收程序,若业主单位未单独开展分部工程验收,可将分部工程验收和单位工程验收合并为一次验收。5、工程竣工验收(1)验收条件工程已按批复实施方案、招标文件、设计文件、施工合同和设计变更文件要求完成全部施工任务,无施工质量缺陷或有施工质量缺陷已整改到位,工程供水正常,供水水质经疾控中心检测合格,工程资料完整。(2)竣工资料要求竣工验收资料应由业主单位收集汇总,竣工验收前由业主单位将工程资料送县水利工程质量监督站和县水利局技术队审核资料完备性。(3)竣工验收组织工程具备竣工验收条件,业主单位向县水利局申请工程竣工验收,县水利局组织县发改局、财政局和卫生局开展工程竣工验收,质量监督单位由县水利局负责通知,设计单位、施工单位(包括土建工程、管材管件和设备供应单位)和监理单位由业主单位通知。竣工验收包括:现场实体工程验收和竣工资料验收。工程实...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

农村饮水安全项目验收程序和资料要求

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
