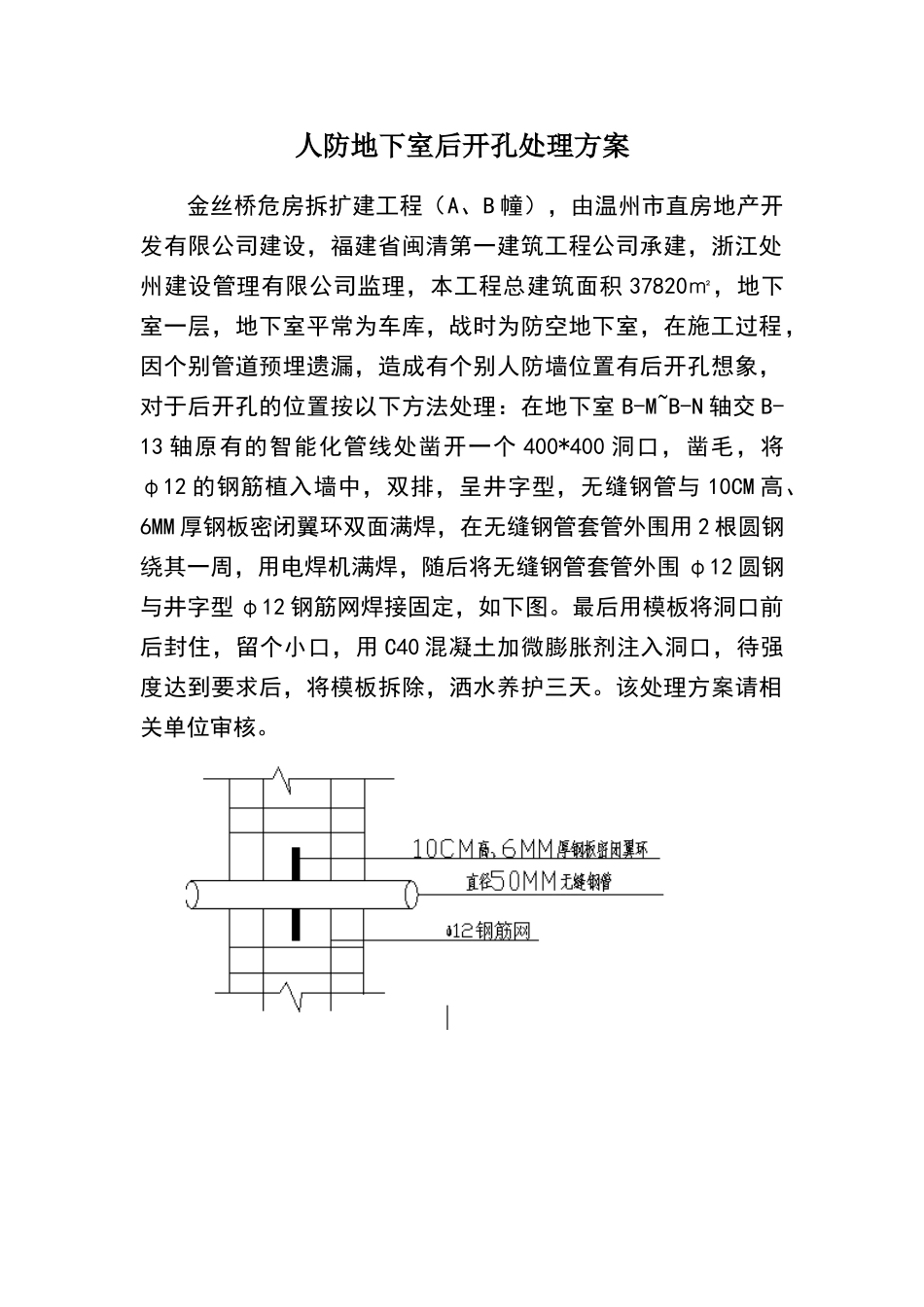

人防地下室后开孔处理方案金丝桥危房拆扩建工程(A、B 幢),由温州市直房地产开发有限公司建设,福建省闽清第一建筑工程公司承建,浙江处州建设管理有限公司监理,本工程总建筑面积 37820㎡,地下室一层,地下室平常为车库,战时为防空地下室,在施工过程,因个别管道预埋遗漏,造成有个别人防墙位置有后开孔想象,对于后开孔的位置按以下方法处理:在地下室 B-M~B-N 轴交 B-13 轴原有的智能化管线处凿开一个 400*400 洞口,凿毛,将φ12 的钢筋植入墙中,双排,呈井字型,无缝钢管与 10CM 高、6MM 厚钢板密闭翼环双面满焊,在无缝钢管套管外围用 2 根圆钢绕其一周,用电焊机满焊,随后将无缝钢管套管外围 φ12 圆钢与井字型 φ12 钢筋网焊接固定,如下图。最后用模板将洞口前后封住,留个小口,用 C40 混凝土加微膨胀剂注入洞口,待强度达到要求后,将模板拆除,洒水养护三天。该处理方案请相关单位审核。
