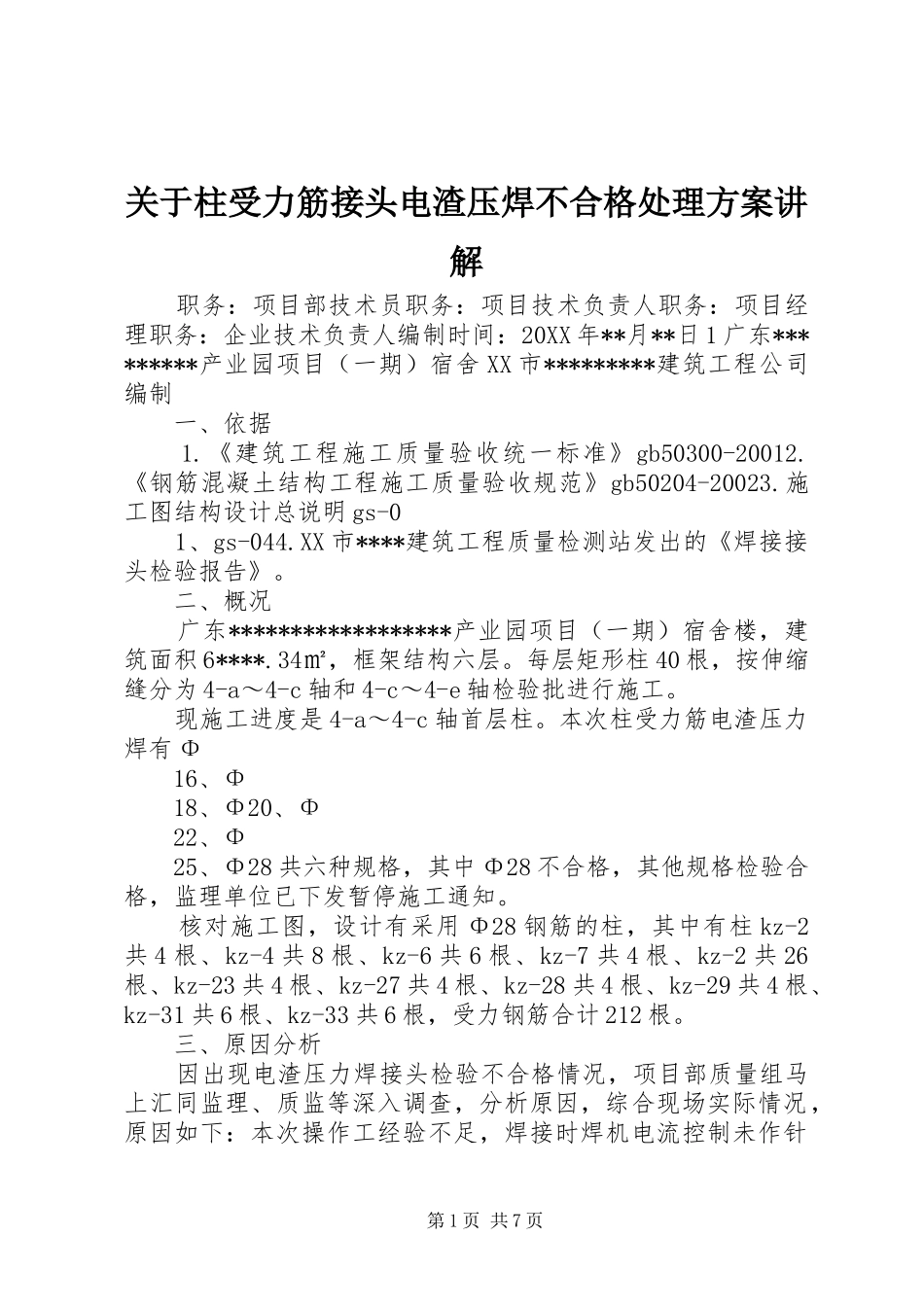

关于柱受力筋接头电渣压焊不合格处理方案讲解职务:项目部技术员职务:项目技术负责人职务:项目经理职务:企业技术负责人编制时间:20XX年**月**日1广东*********产业园项目(一期)宿舍XX市*********建筑工程公司编制一、依据1
《建筑工程施工质量验收统一标准》gb50300-20012
《钢筋混凝土结构工程施工质量验收规范》gb50204-20023
施工图结构设计总说明gs-01、gs-044
XX市****建筑工程质量检测站发出的《焊接接头检验报告》
二、概况广东******************产业园项目(一期)宿舍楼,建筑面积6****
34㎡,框架结构六层
每层矩形柱40根,按伸缩缝分为4-a~4-c轴和4-c~4-e轴检验批进行施工
现施工进度是4-a~4-c轴首层柱
本次柱受力筋电渣压力焊有Φ16、Φ18、Φ20、Φ22、Φ25、Φ28共六种规格,其中Φ28不合格,其他规格检验合格,监理单位已下发暂停施工通知
核对施工图,设计有采用Φ28钢筋的柱,其中有柱kz-2共4根、kz-4共8根、kz-6共6根、kz-7共4根、kz-2共26根、kz-23共4根、kz-27共4根、kz-28共4根、kz-29共4根、kz-31共6根、kz-33共6根,受力钢筋合计212根
三、原因分析因出现电渣压力焊接头检验不合格情况,项目部质量组马上汇同监理、质监等深入调查,分析原因,综合现场实际情况,原因如下:本次操作工经验不足,焊接时焊机电流控制未作针第1页共7页对性调整,通电时间控制不理想,难以控制好时间,即把焊接Φ16与Φ28采用同样电流及时间,致使本次Φ28焊接不合格,经多次试焊,Φ28焊接接头饱满度、均匀度均不理想

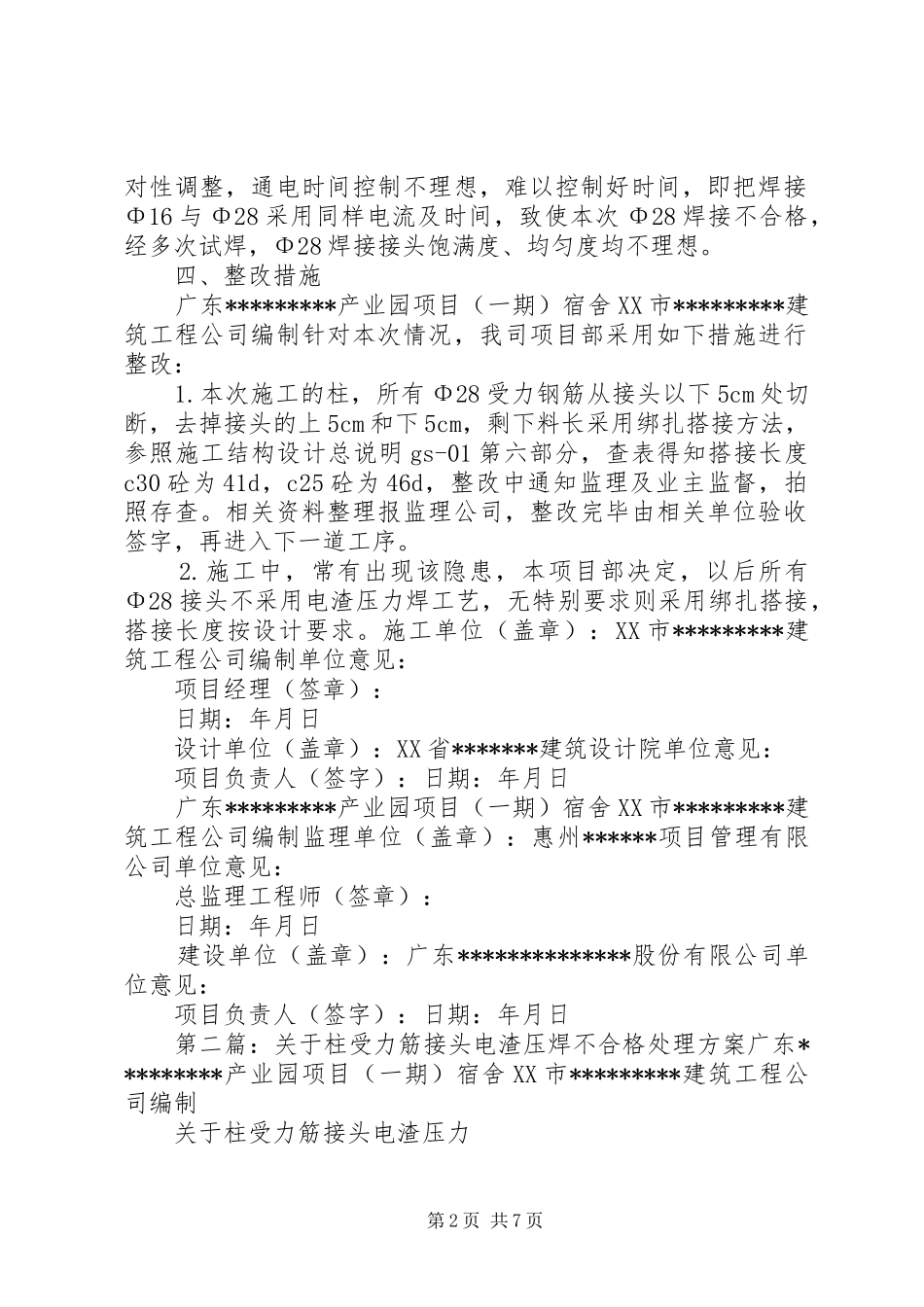

四、整改措施广东*********产业园项目(一期)宿舍XX市*********建筑工程公司编制针对本次情况,我司项目部采用如下措施进行整改
