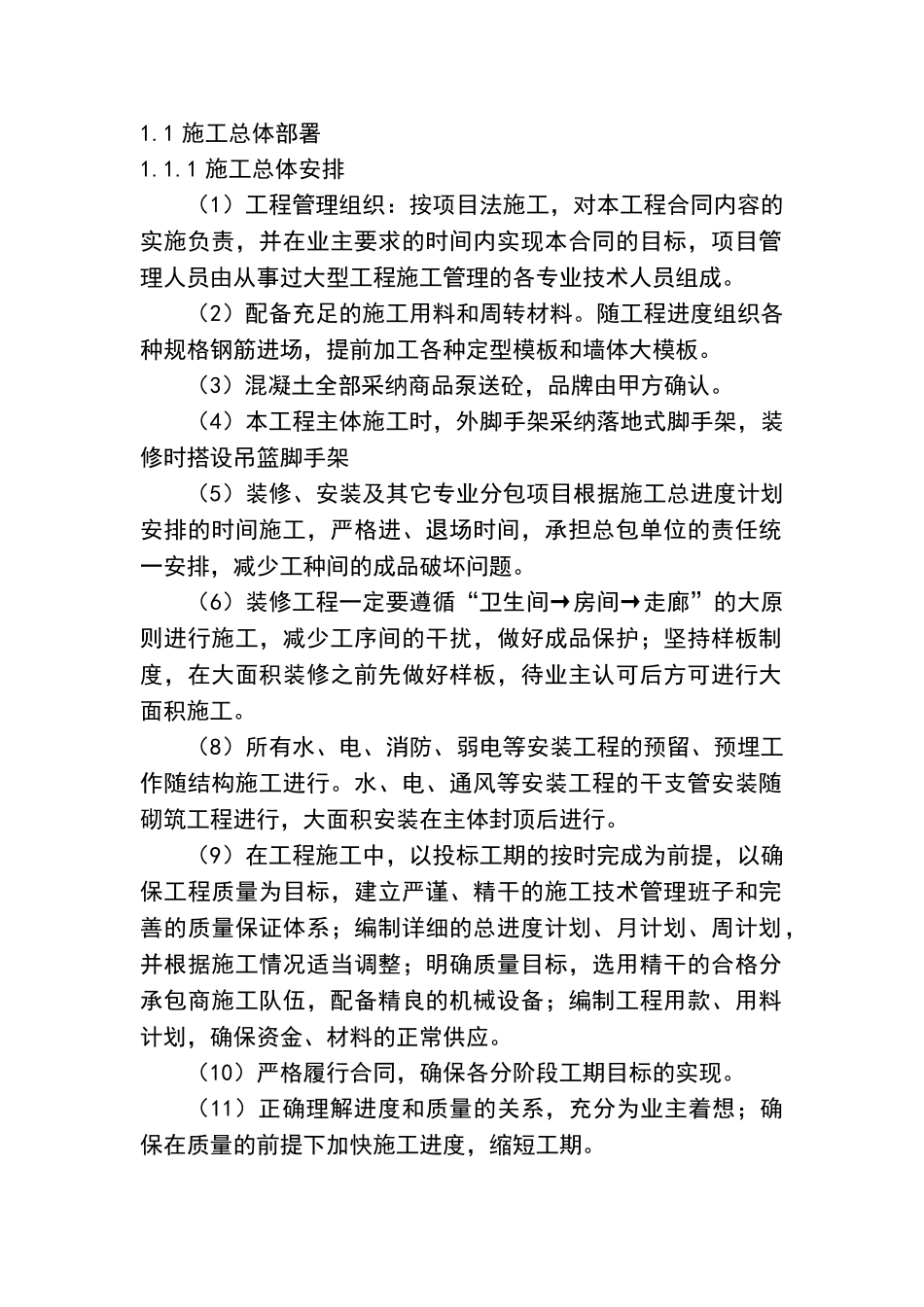

1 施工总体部署1
1 施工总体安排(1)工程管理组织:按项目法施工,对本工程合同内容的实施负责,并在业主要求的时间内实现本合同的目标,项目管理人员由从事过大型工程施工管理的各专业技术人员组成
(2)配备充足的施工用料和周转材料
随工程进度组织各种规格钢筋进场,提前加工各种定型模板和墙体大模板
(3)混凝土全部采纳商品泵送砼,品牌由甲方确认
(4)本工程主体施工时,外脚手架采纳落地式脚手架,装修时搭设吊篮脚手架(5)装修、安装及其它专业分包项目根据施工总进度计划安排的时间施工,严格进、退场时间,承担总包单位的责任统一安排,减少工种间的成品破坏问题
(6)装修工程一定要遵循“卫生间→房间→走廊”的大原则进行施工,减少工序间的干扰,做好成品保护;坚持样板制度,在大面积装修之前先做好样板,待业主认可后方可进行大面积施工
(8)所有水、电、消防、弱电等安装工程的预留、预埋工作随结构施工进行
水、电、通风等安装工程的干支管安装随砌筑工程进行,大面积安装在主体封顶后进行
(9)在工程施工中,以投标工期的按时完成为前提,以确保工程质量为目标,建立严谨、精干的施工技术管理班子和完善的质量保证体系;编制详细的总进度计划、月计划、周计划,并根据施工情况适当调整;明确质量目标,选用精干的合格分承包商施工队伍,配备精良的机械设备;编制工程用款、用料计划,确保资金、材料的正常供应
(10)严格履行合同,确保各分阶段工期目标的实现
(11)正确理解进度和质量的关系,充分为业主着想;确保在质量的前提下加快施工进度,缩短工期

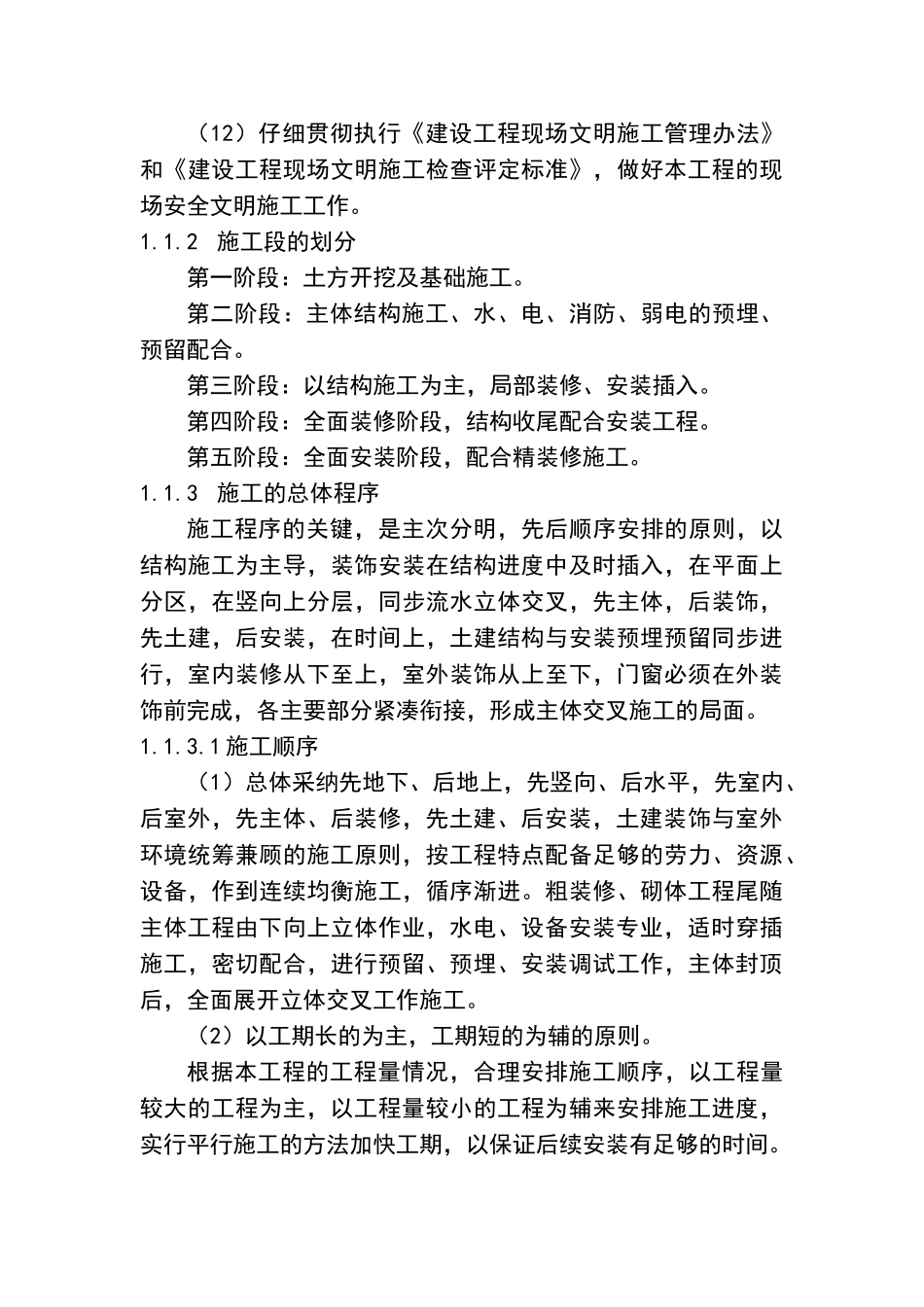

(12)仔细贯彻执行《建设工程现场文明施工管理办法》和《建设工程现场文明施工检查评定标准》,做好本工程的现场安全文明施工工作

2 施工段的划分第一阶段:土方开挖及基础施工
第二阶段:主体结构施工、水、电、消防、弱电的预埋、预留配合
第三阶段:以结构施工为主,局部装修、
