2 旋挖成孔灌注桩施工(一)旋挖成孔灌注桩施工工艺流程根据地质条件、工期要求、机械设备配备状况,结合支护设计参数,确定本工程灌注桩成孔工艺采用旋挖钻机成孔,混凝土采用商品砼,钢筋笼一次绑扎成型、整体吊装,导管灌注混凝土

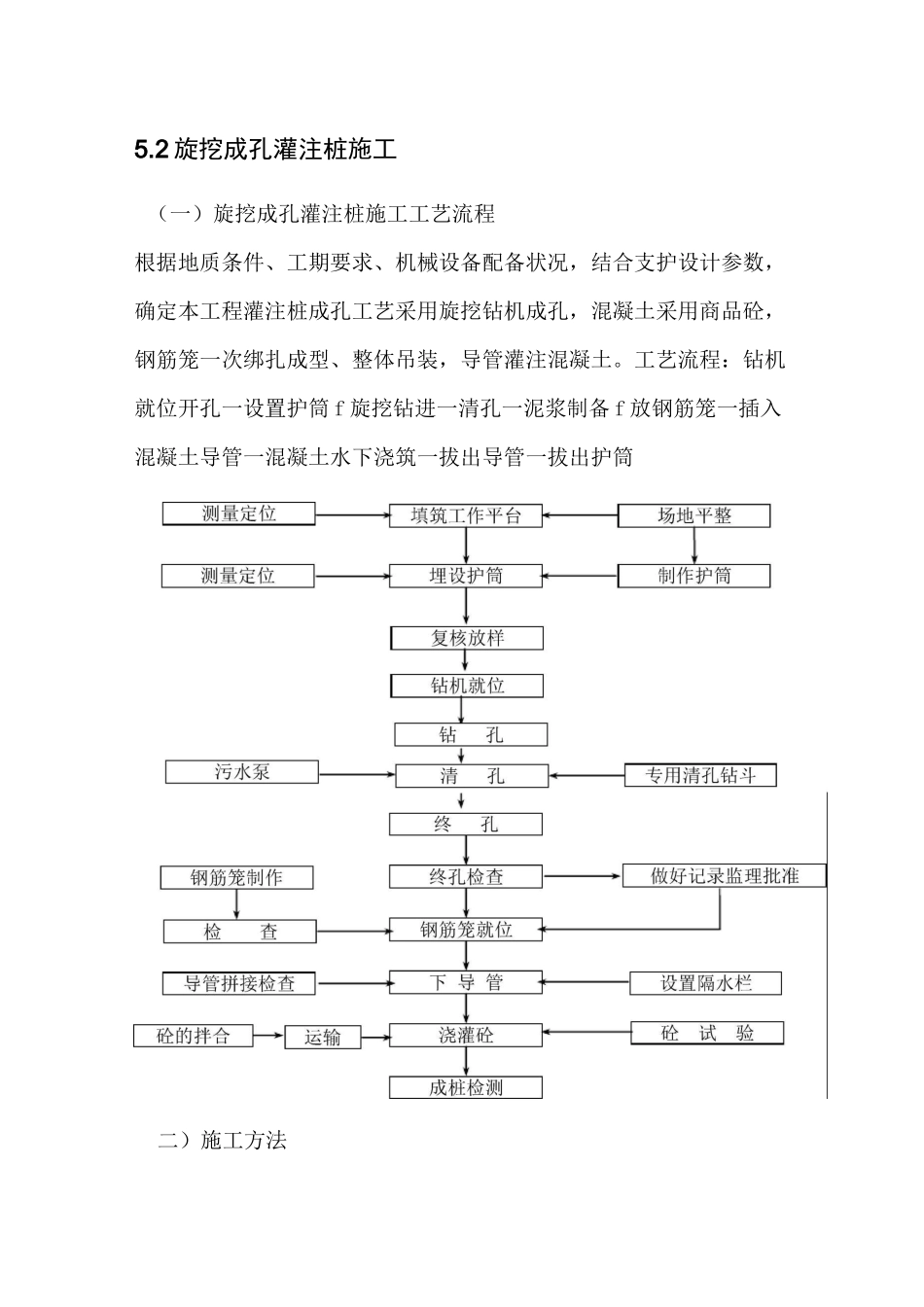

工艺流程:钻机就位开孔一设置护筒 f 旋挖钻进一清孔一泥浆制备 f 放钢筋笼一插入混凝土导管一混凝土水下浇筑一拔出导管一拔出护筒二)施工方法()场地平整及钻机就位液压多功能旋挖钻机就位时与平面最大倾角不超过°,现场地面承载能力大于/2,所以钻机平台处必需碾压密实
进行桩位放样,将钻机行驶到要施工的孔位,调整桅杆角度,操作卷扬机,将钻头中心与钻孔中心对准,并放入孔内,调整钻机垂直度参数,使钻杆垂直,同时稍微提升钻具,确保钻头环刀自由浮动孔内
旋挖钻机底盘为伸缩式自动整平装置,并在操作室内有仪表准确显示电子读数,当钻头对准桩位中心十字线时,各项数据即可锁定,勿需再作调整
钻机就位后钻头中心和桩中心应对正准确,误差控制在内
()钢护筒埋置根据桩位点设置护筒,护筒的内径应大于钻头直径护筒位置应埋设正确稳定,护筒中心和桩位中心偏差不得大于倾斜度的偏差不大于%,护筒与坑壁之间应用粘土填实
施工中,护筒的埋设采用旋挖钻机静压法来完成
首先正确就位钻机,使其机体垂直度和桩位钢筋条三线合一,然后在钻杆顶部带好筒式钻头,再用吊车吊起护筒并正确就位,用旋挖钻机动力头将其垂直压入土体中
护筒埋设后再将桩位中心通过四个控制护桩引回,使护筒中心与桩位中心重全,并在护筒上用红油漆标识护桩方向线位置
护筒的埋设深度:在粘性土中不宜小于,在砂土中不宜小于
护筒应高出地面
()钻进过程当钻机就位准确后即开始钻进,钻进时每回次进尺控制在左右,刚开始要放慢旋挖速度,并注意放斗要稳,提斗要慢,特别是在孔口段旋挖过程中要注意通过控制盘来监控垂直度,如有偏差及时进行纠正

操作人员随时观察钻杆是否垂直
